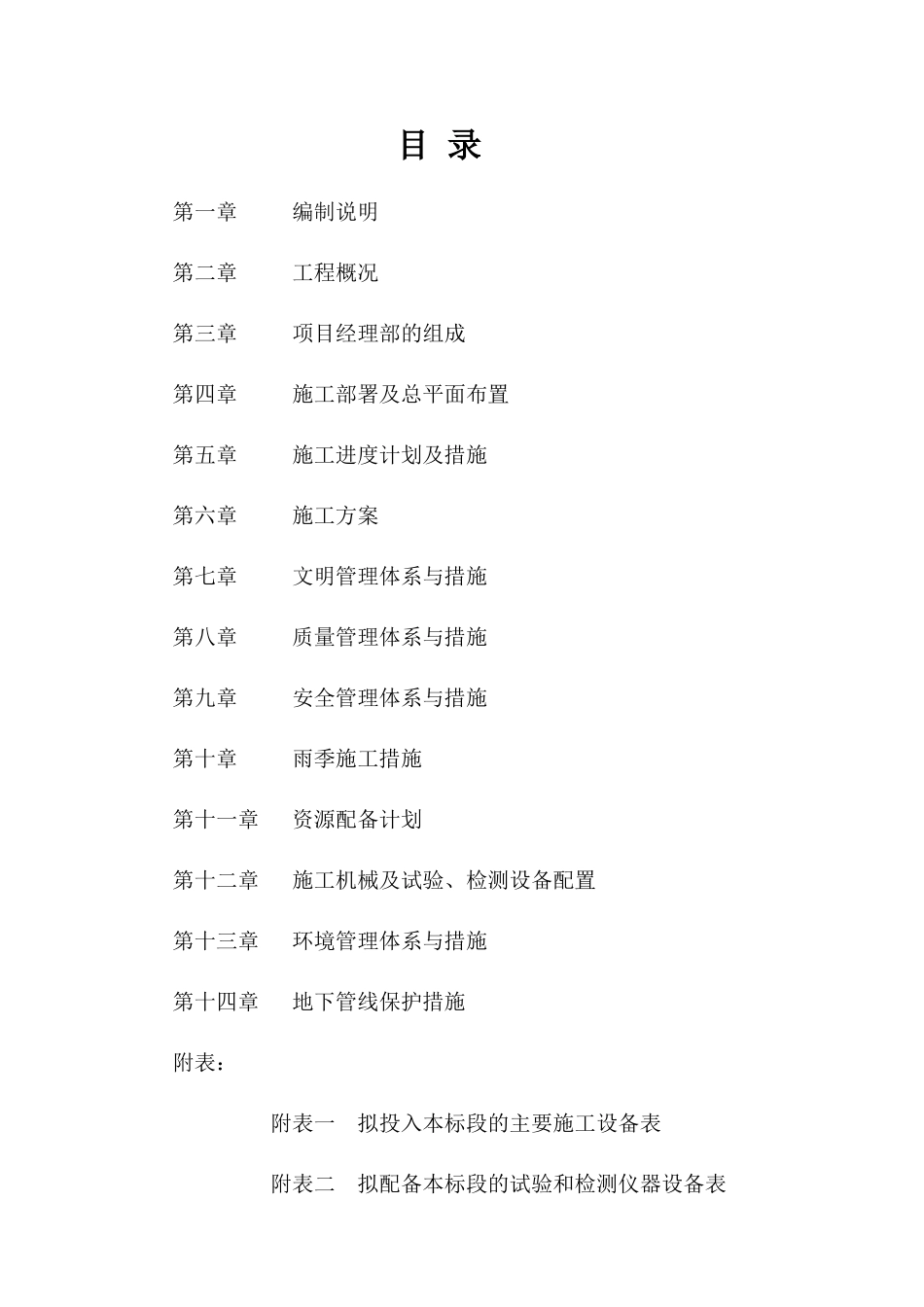

目 录第一章 编制说明第二章 工程概况第三章 项目经理部的组成第四章 施工部署及总平面布置第五章 施工进度计划及措施第六章 施工方案第七章 文明管理体系与措施第八章 质量管理体系与措施第九章 安全管理体系与措施第十章 雨季施工措施第十一章 资源配备计划第十二章 施工机械及试验、检测设备配置第十三章 环境管理体系与措施第十四章 地下管线保护措施附表: 附表一 拟投入本标段的主要施工设备表 附表二 拟配备本标段的试验和检测仪器设备表 附表三 劳动力计划表 附表四 计划开、竣工日期和施工进度网络图 附表五 施工总平面图 附表六 临时用地表第一章.编制说明1

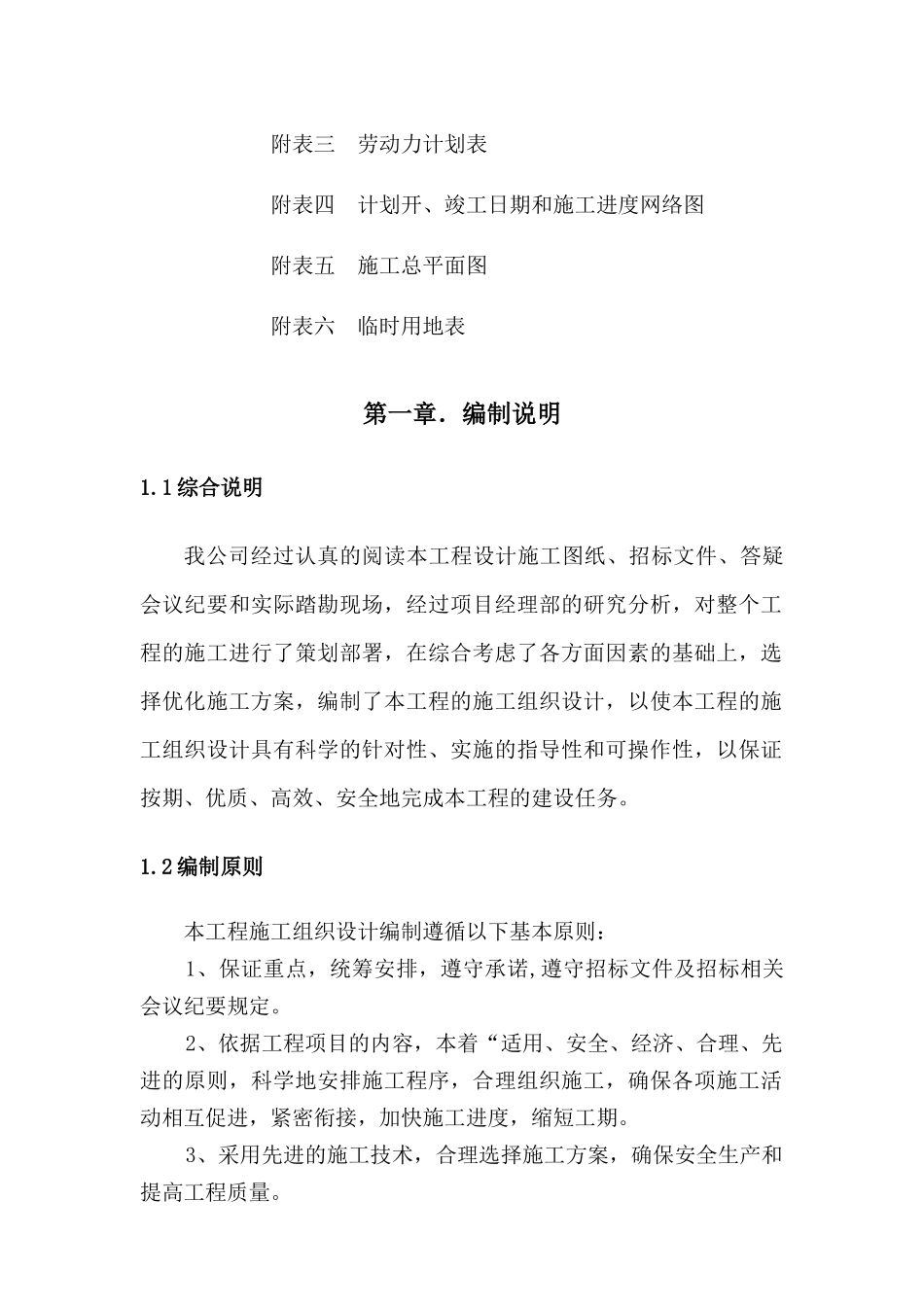

1 综合说明我公司经过认真的阅读本工程设计施工图纸、招标文件、答疑会议纪要和实际踏勘现场,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务
2 编制原则 本工程施工组织设计编制遵循以下基本原则: 1、保证重点,统筹安排,遵守承诺,遵守招标文件及招标相关会议纪要规定
2、依据工程项目的内容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期
3、采用先进的施工技术,合理选择施工方案,确保安全生产和提高工程质量
4、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率

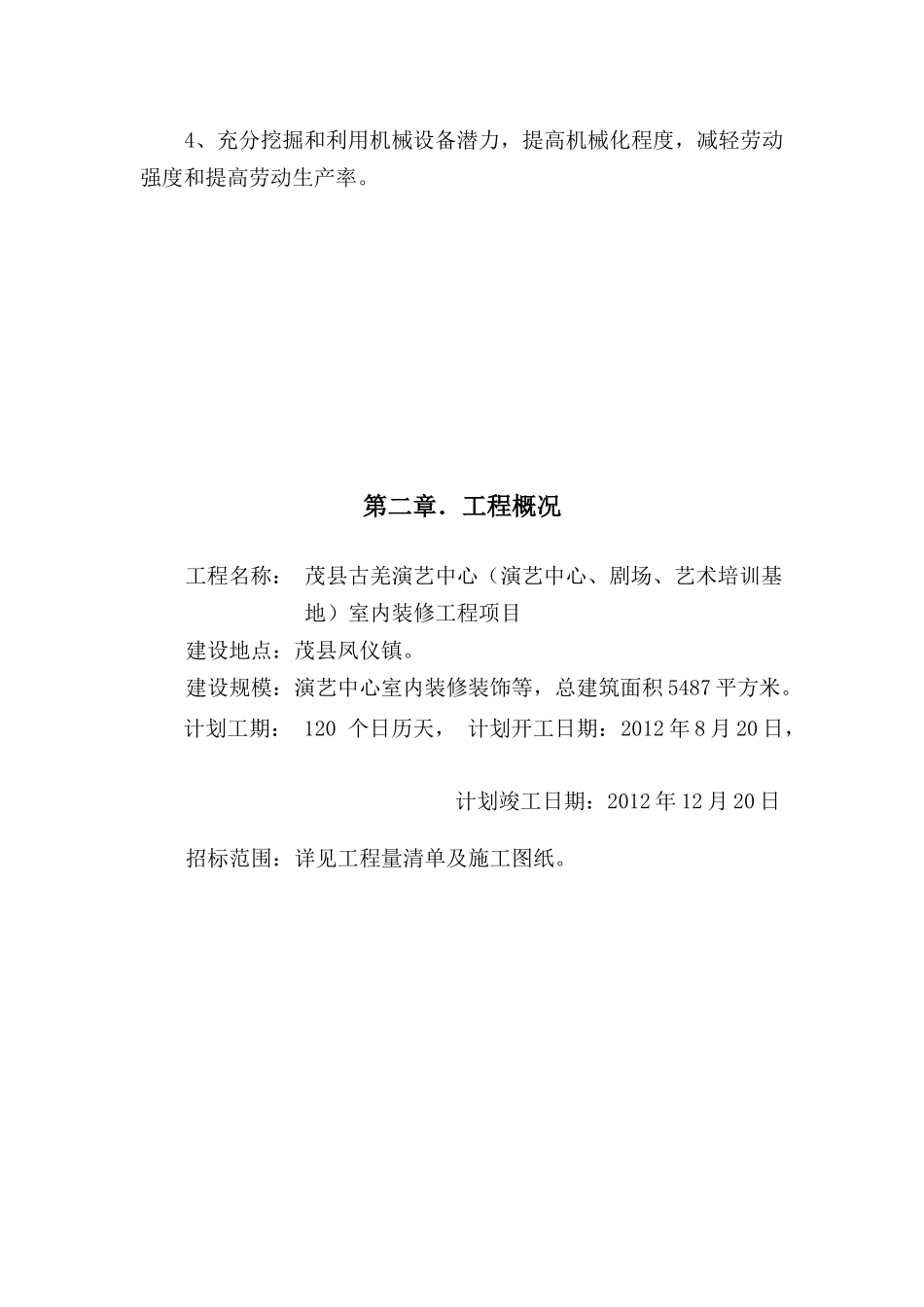

第二章.工程概况工程名称: 茂县古羌演艺中心(演艺中心、剧场、艺术培训基地)室内装修工程项目建设地点:茂县凤仪镇
建设规模:演艺中心室内装修装饰等,总建筑面积 5487 平方米
计划工期: 120 个日历天, 计划开工日期:2012 年 8 月 20 日,计划
