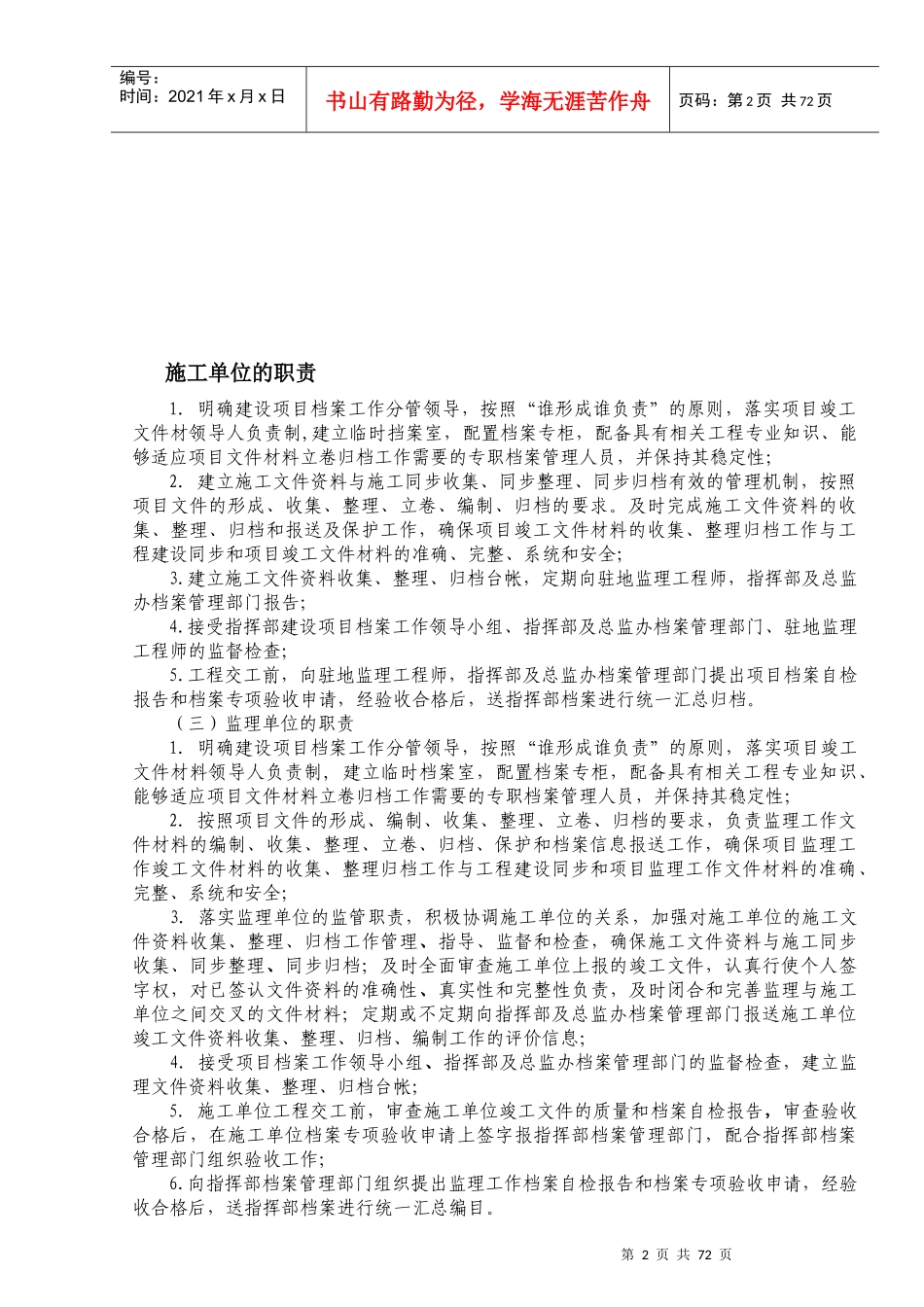

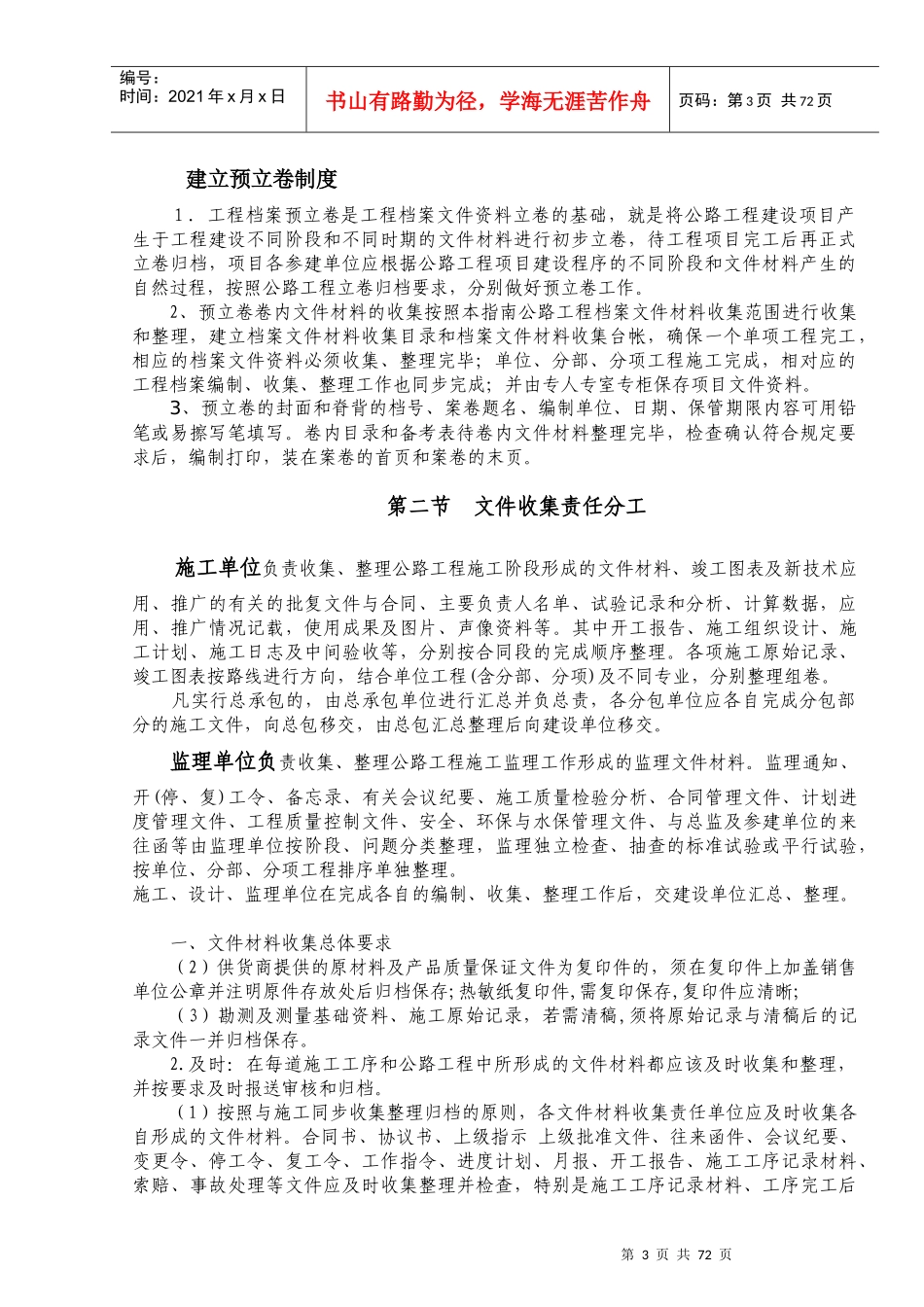

第 1 页 共 72 页编号:时间:2021 年 x 月 x 日书山有路勤为径,学海无涯苦作舟页码:第 1 页 共 72 页湖北省高速公路建设项目竣工文件立卷归档实施指南第 2 页 共 72 页第 1 页 共 72 页编号:时间:2021 年 x 月 x 日书山有路勤为径,学海无涯苦作舟页码:第 2 页 共 72 页施工单位的职责1. 明确建设项目档案工作分管领导,按照“谁形成谁负责”的原则,落实项目竣工文件材领导人负责制,建立临时挡案室,配置档案专柜,配备具有相关工程专业知识、能够适应项目文件材料立卷归档工作需要的专职档案管理人员,并保持其稳定性;2. 建立施工文件资料与施工同步收集、同步整理、同步归档有效的管理机制,按照项目文件的形成、收集、整理、立卷、编制、归档的要求。及时完成施工文件资料的收集、整理、归档和报送及保护工作,确保项目竣工文件材料的收集、整理归档工作与工程建设同步和项目竣工文件材料的准确、完整、系统和安全;3.建立施工文件资料收集、整理、归档台帐,定期向驻地监理工程师,指挥部及总监办档案管理部门报告;4.接受指挥部建设项目档案工作领导小组、指挥部及总监办档案管理部门、驻地监理工程师的监督检查;5.工程交工前,向驻地监理工程师,指挥部及总监办档案管理部门提出项目档案自检报告和档案专项验收申请,经验收合格后,送指挥部档案进行统一汇总归档。(三)监理单位的职责1. 明确建设项目档案工作分管领导,按照“谁形成谁负责”的原则,落实项目竣工文件材料领导人负责制, 建立临时档案室,配置档案专柜,配备具有相关工程专业知识、能够适应项目文件材料立卷归档工作需要的专职档案管理人员,并保持其稳定性;2. 按照项目文件的形成、编制、收集、整理、立卷、归档的要求,负责监理工作文件材料的编制、收集、整理、立卷、归档、保护和档案信息报送工作,确保项目监理工作竣工文件材料的收集、整理归档工作与工程建设同步和项目监理工作文件材料的准确、完整、系统和安全; 3. 落实监理单位的监管职责,积极协调施工单位的关系,加强对施工单位的施工文件资料收集、整理、归档工作管理、指导、监督和检查,确保施工文件资料与施工同步收集、同步整理、同步归档;及时全面审查施工单位上报的竣工文件,认真行使个人签字权,对已签认文件资料的准确性、真实性和完整性负责,及时闭合和完善监理与施工单位之间交叉的文件材料;定期或不定期向指挥部及总监办档案管理部门报送...
