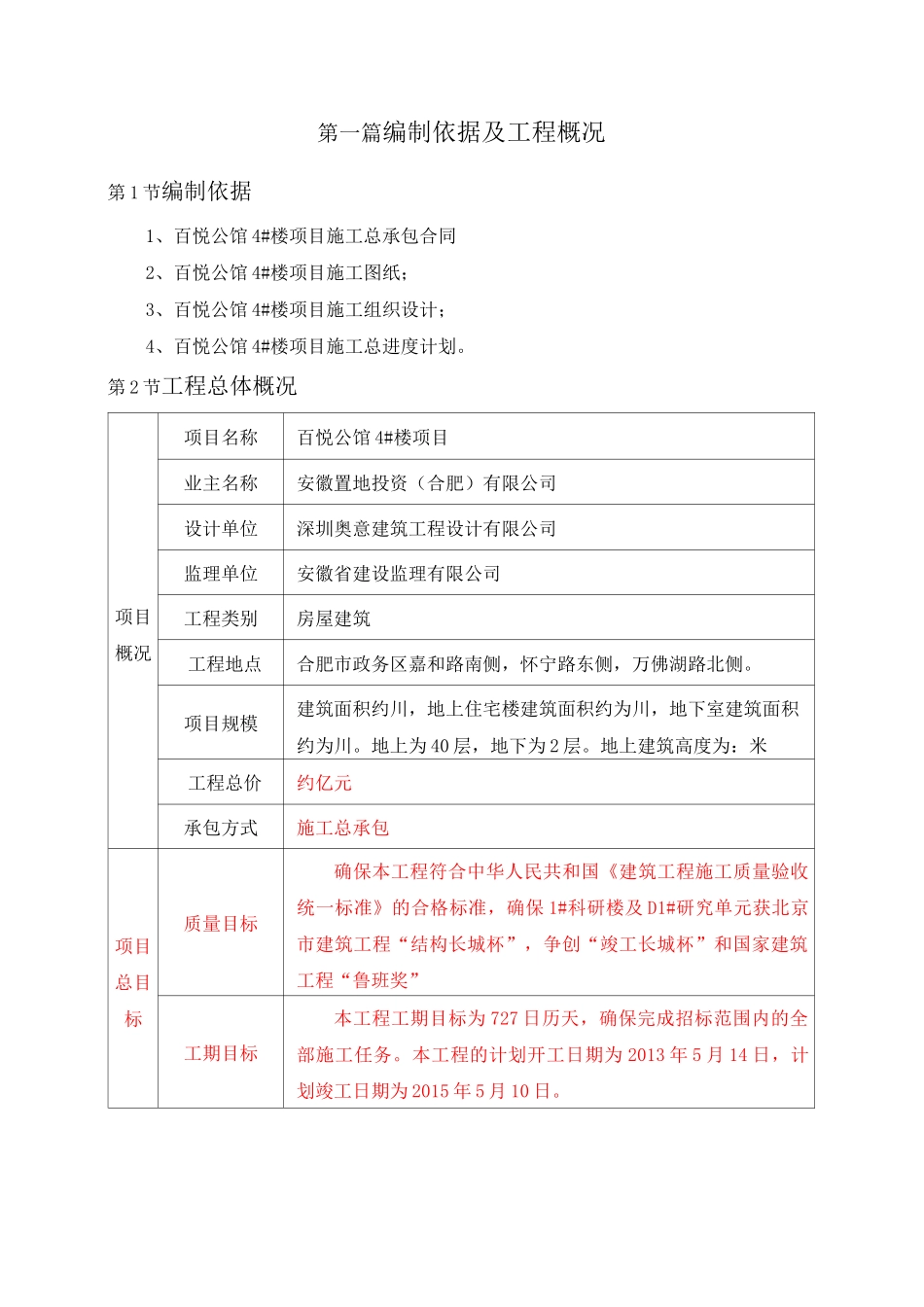

目录第一篇编制依据及工程概况 1第 1 节编制依据 1第 2 节工程总体概况 1第二篇目前施工进度 3第 1 节主楼施工形象进度 3第三篇目标控制点工期分析 3第四篇各目标控制点赶工措施 5第 1 节赶工措施编制思路 5第 2 节一层结构封顶施工阶段 5第 3 节主体结构施工阶段 7第五篇文明施工措施 9第 1 节施工现场场容管理 9第 2 节施工现场料具管理 9第 3 节安全管理措施 9第六篇总包配合分包赶工措施 10第 1 节总承包管理 10第 2 节进度管理、跟踪、协调 10第 3 节生活设施完善 10第 4 节现场设施完善 10第七篇赶工措施费用投入 11第 1 节目标控制点赶工增加措施费用汇总表 11第 2 节各项赶工增加措施费用表 11第一篇编制依据及工程概况第 1 节编制依据1、百悦公馆 4#楼项目施工总承包合同2、百悦公馆 4#楼项目施工图纸;3、百悦公馆 4#楼项目施工组织设计;4、百悦公馆 4#楼项目施工总进度计划
第 2 节工程总体概况项目概况项目名称百悦公馆 4#楼项目业主名称安徽置地投资(合肥)有限公司设计单位深圳奥意建筑工程设计有限公司监理单位安徽省建设监理有限公司工程类别房屋建筑工程地点合肥市政务区嘉和路南侧,怀宁路东侧,万佛湖路北侧
项目规模建筑面积约川,地上住宅楼建筑面积约为川,地下室建筑面积约为川
地上为 40 层,地下为 2 层
地上建筑高度为:米工程总价约亿元承包方式施工总承包项目总目标质量目标确保本工程符合中华人民共和国《建筑工程施工质量验收统一标准》的合格标准,确保 1#科研楼及 D1#研究单元获北京市建筑工程“结构长城杯”,争创“竣工长城杯”和国家建筑工程“鲁班奖”工期目标本工程工期目标为 727 日历天,确保完成招标范围内的全部施工任务
本工程的计划开工日期为 2013 年 5 月 14 日,计划竣工日期为 2015 年 5
