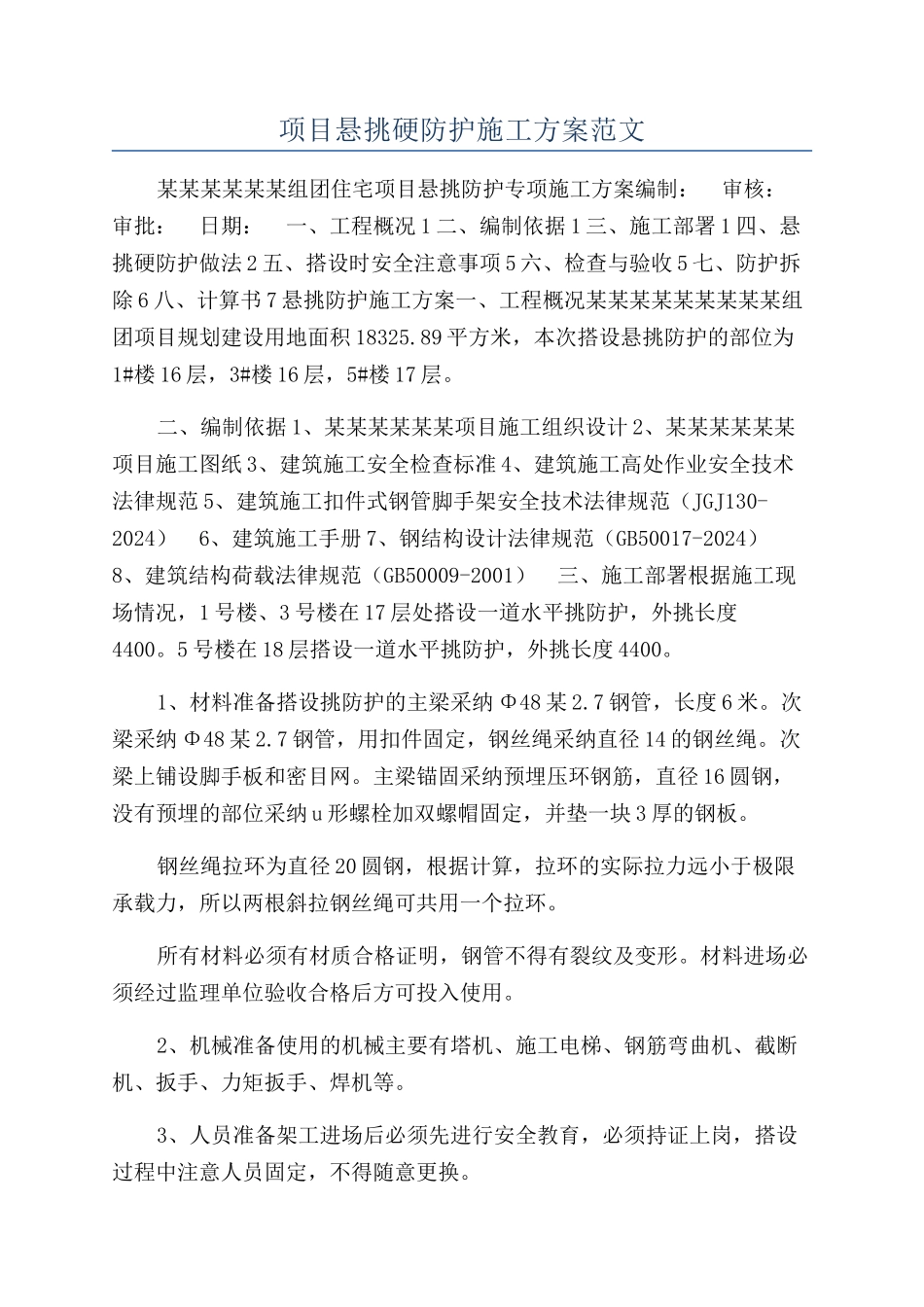

项目悬挑硬防护施工方案范文某某某某某某组团住宅项目悬挑防护专项施工方案编制: 审核: 审批: 日期: 一、工程概况 1 二、编制依据 1 三、施工部署 1 四、悬挑硬防护做法 2 五、搭设时安全注意事项 5 六、检查与验收 5 七、防护拆除 6 八、计算书 7 悬挑防护施工方案一、工程概况某某某某某某某某某组团项目规划建设用地面积 18325
89 平方米,本次搭设悬挑防护的部位为1#楼 16 层,3#楼 16 层,5#楼 17 层
二、编制依据 1、某某某某某某项目施工组织设计 2、某某某某某某项目施工图纸 3、建筑施工安全检查标准 4、建筑施工高处作业安全技术法律规范 5、建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130-2024) 6、建筑施工手册 7、钢结构设计法律规范(GB50017-2024) 8、建筑结构荷载法律规范(GB50009-2001) 三、施工部署根据施工现场情况,1 号楼、3 号楼在 17 层处搭设一道水平挑防护,外挑长度4400
5 号楼在 18 层搭设一道水平挑防护,外挑长度 4400
1、材料准备搭设挑防护的主梁采纳 Φ48 某 2
7 钢管,长度 6 米
次梁采纳 Φ48 某 2
7 钢管,用扣件固定,钢丝绳采纳直径 14 的钢丝绳
次梁上铺设脚手板和密目网
主梁锚固采纳预埋压环钢筋,直径 16 圆钢,没有预埋的部位采纳 u 形螺栓加双螺帽固定,并垫一块 3 厚的钢板
钢丝绳拉环为直径 20 圆钢,根据计算,拉环的实际拉力远小于极限承载力,所以两根斜拉钢丝绳可共用一个拉环
所有材料必须有材质合格证明,钢管不得有裂纹及变形
材料进场必须经过监理单位验收合格后方可投入使用
2、机械准备使用的机械主要有塔机、施工电梯、钢筋弯曲机、截断机、扳手、力矩扳手、焊机等
3、人员准备架工进场后必须先进行安全教育,必须持证上岗,搭设过程中注意人员固定,
