塔架及火炬安装方案火炬高,塔架高,我方采用塔架正装,火炬筒体倒装法分别进行施工
因塔架及火炬为厂家全部加工完毕的组件,拉运到现场,塔架按施工图上每段长度进行螺栓组对,而火炬筒体则不能确定长度,暂且以每段进行施工方案的编写
一、人员调动安排、塔架安装为专业高空作业电工,从江汉总部调动人至普光进行安装,安装中配合人进行施工
、火炬筒体施工中,安排个管工及名焊工名气焊工进行安装,同时配合人时行施工

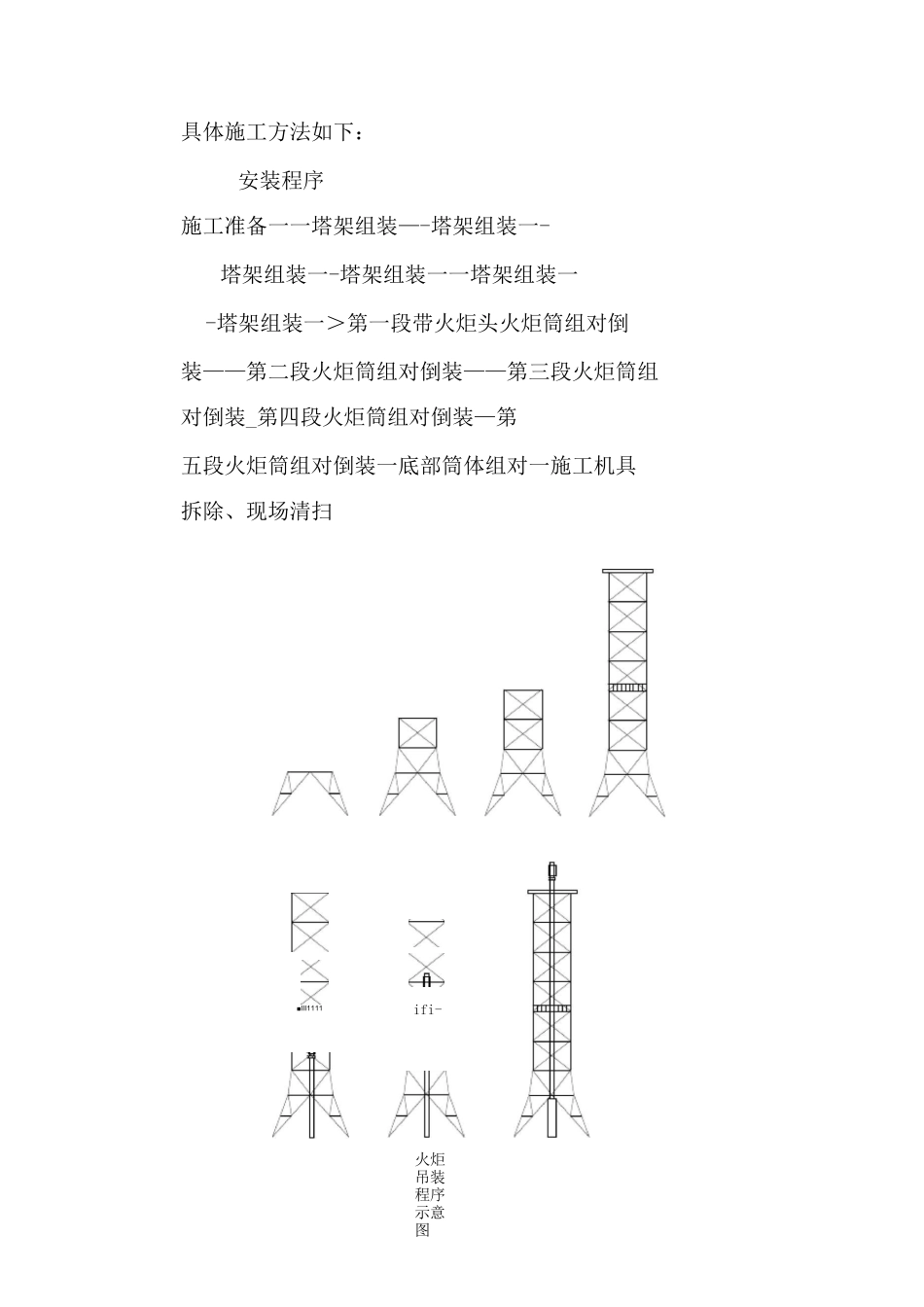

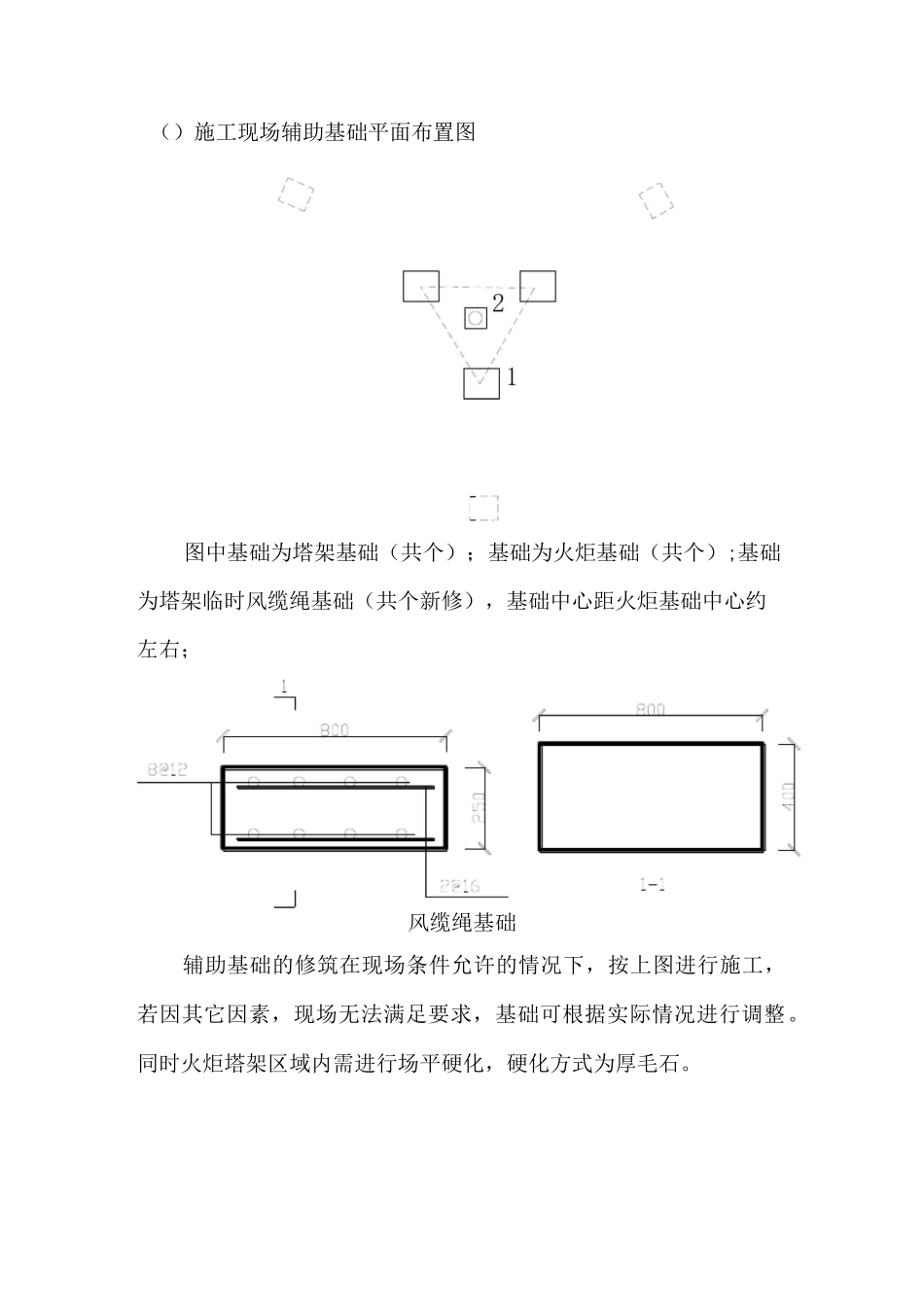

二、施工方案施工总平面布置图火炬吊装程序示意图具体施工方法如下:安装程序施工准备一一塔架组装—-塔架组装一-塔架组装一-塔架组装一一塔架组装一-塔架组装一>第一段带火炬头火炬筒组对倒装——第二段火炬筒组对倒装——第三段火炬筒组对倒装_第四段火炬筒组对倒装—第五段火炬筒组对倒装一底部筒体组对一施工机具拆除、现场清扫■IlI1111ifi-()施工现场辅助基础平面布置图图中基础为塔架基础(共个);基础为火炬基础(共个);基础为塔架临时风缆绳基础(共个新修),基础中心距火炬基础中心约左右;风缆绳基础辅助基础的修筑在现场条件允许的情况下,按上图进行施工,若因其它因素,现场无法满足要求,基础可根据实际情况进行调整
同时火炬塔架区域内需进行场平硬化,硬化方式为厚毛石
(3)塔架的吊装方法及机具塔架的吊装采用内悬浮式抱杆进行吊装
内拉线悬浮抱杆由朝天滑车、朝地滑车及抱杆本身构成
在抱杆两端设有连接拉线系统和承托系统用的抱杆帽及抱杆底座,抱杆选用薄壁钢管抱杆 3159X12 插入式接头组合抱杆露出已组塔段的长度及插入已组塔段的长度应保持 73 为单片组塔法现场布置示意图一-被吊塔片;2-起吊绳;3-朝天滑车;4-腰滑车;5-地滑车;6-承托绳;7-攀根绳;8-控制绳;9-抱杆;10-朝天滑车;11-绞磨了方便构件安装就位,抱杆可以稍向吊起的构件侧倾斜其倾角不得大于施工工艺见下图承托抱施工工艺流程图抱杆
