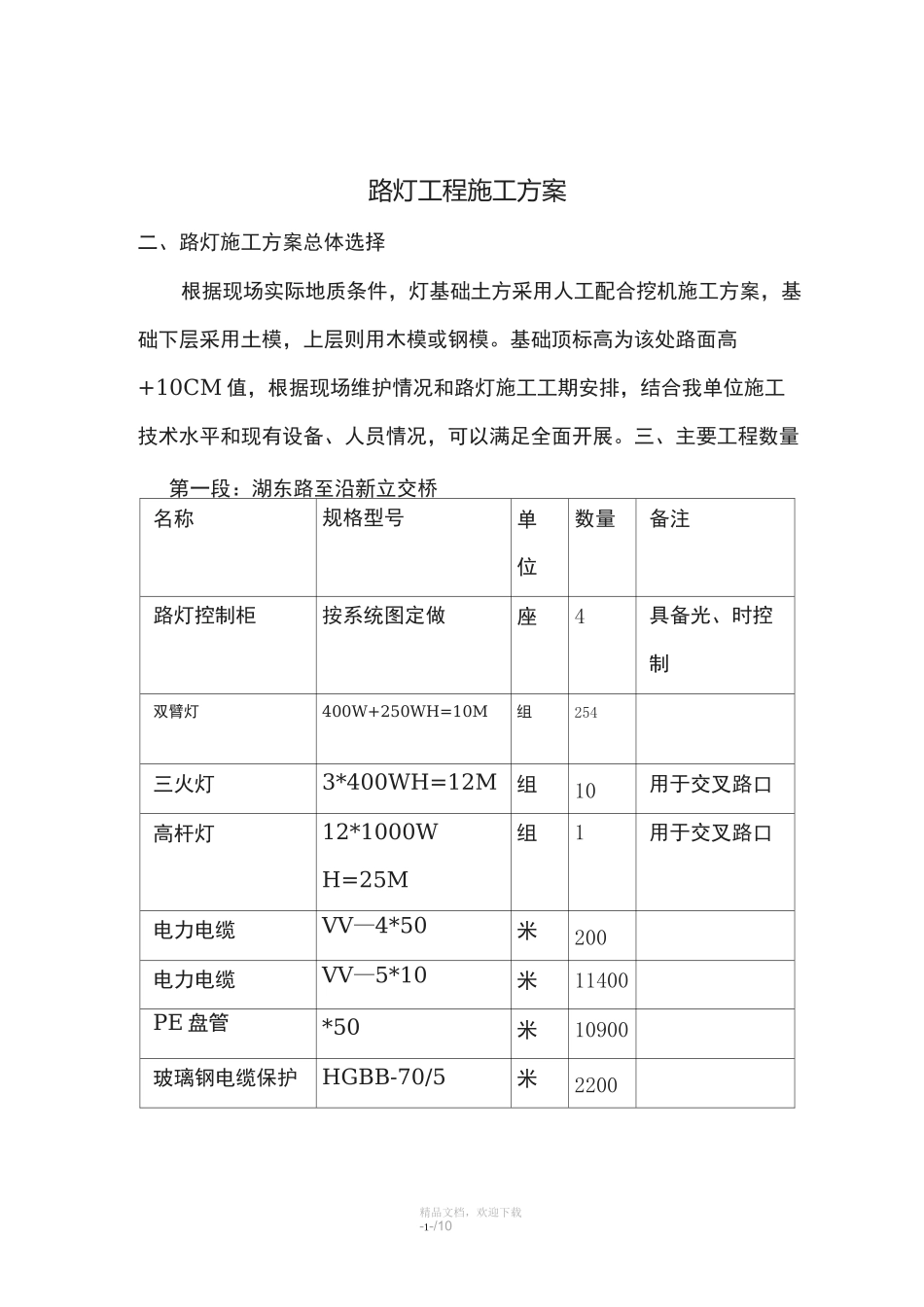

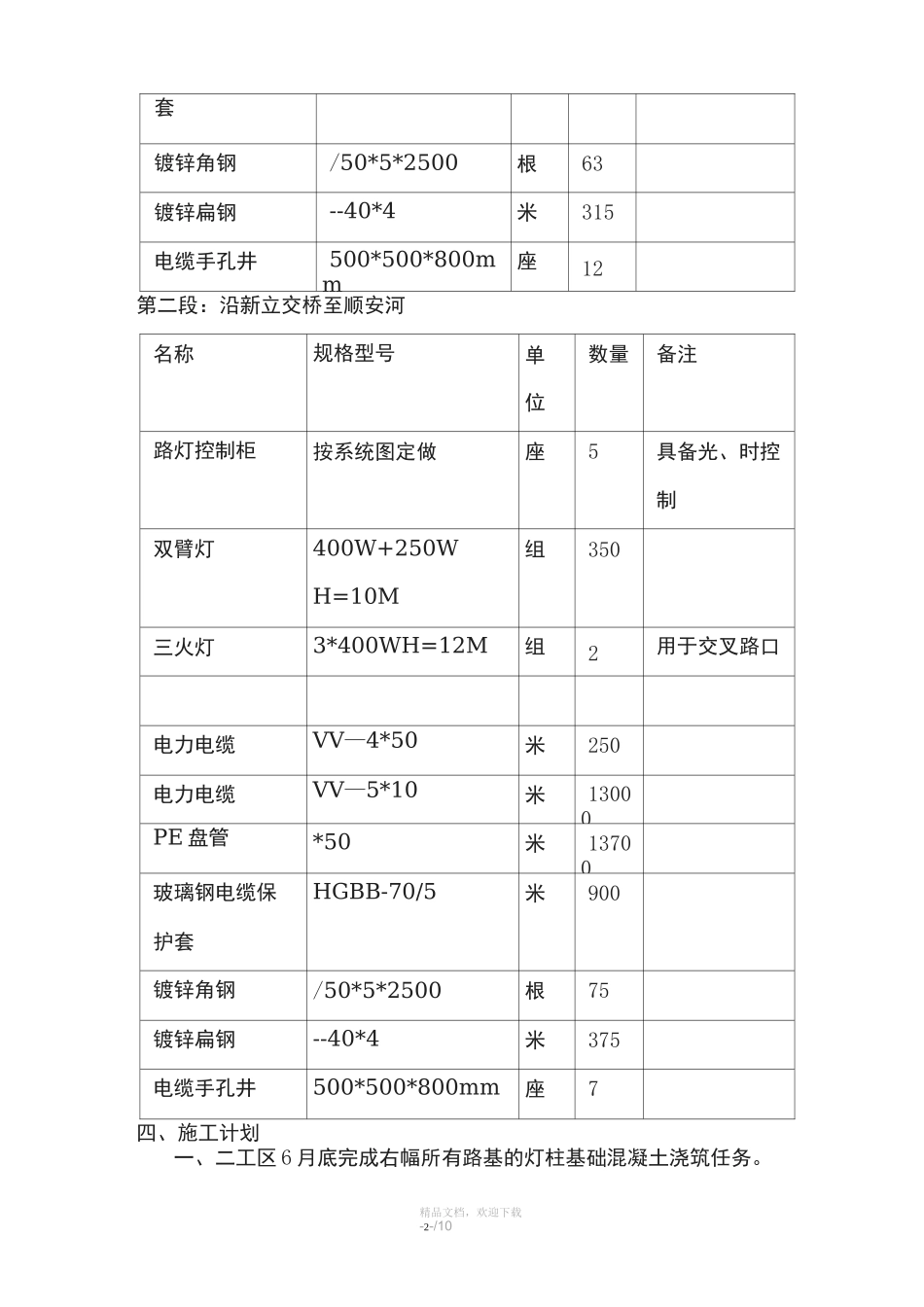

某路拓宽改造工程路灯工程施工方案编制审核2009 年 6 月精品文档,欢迎下载-1-/10路灯工程施工方案二、路灯施工方案总体选择根据现场实际地质条件,灯基础土方采用人工配合挖机施工方案,基础下层采用土模,上层则用木模或钢模。基础顶标高为该处路面高+10CM 值,根据现场维护情况和路灯施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展。三、主要工程数量第一段:湖东路至沿新立交桥名称规格型号单位数量备注路灯控制柜按系统图定做座4具备光、时控制双臂灯400W+250WH=10M组254三火灯3*400WH=12M组10用于交叉路口高杆灯12*1000WH=25M组1用于交叉路口电力电缆VV—4*50米200电力电缆VV—5*10米11400PE 盘管*50米10900玻璃钢电缆保护HGBB-70/5米2200精品文档,欢迎下载-2-/10套镀锌角钢/50*5*2500根63镀锌扁钢--40*4米315电缆手孔井500*500*800mm座12第二段:沿新立交桥至顺安河名称规格型号单位数量备注路灯控制柜按系统图定做座5具备光、时控制双臂灯400W+250WH=10M组350三火灯3*400WH=12M组2用于交叉路口电力电缆VV—4*50米250电力电缆VV—5*10米13000PE 盘管*50米13700玻璃钢电缆保护套HGBB-70/5米900镀锌角钢/50*5*2500根75镀锌扁钢--40*4米375电缆手孔井500*500*800mm座7四、施工计划一、二工区 6 月底完成右幅所有路基的灯柱基础混凝土浇筑任务。精品文档,欢迎下载-3-/10五、路灯施工方案5.2.1、老路基开挖与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖。5.2.2、测量定位根据监理工程师审批后的控制点进行现场加设控制点工作,采用全站仪按极坐标法测设基础的位置,用水准仪测出地面标高。基础定位后经复核无误,增设护桩指导施工。5.2.3、基础土方开挖采用挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采用级配碎石或砂回填到设计值。精品文档,欢迎下载-4-/105.2.4、基坑报检根据监理程序要求,将填报隐蔽工程基础开挖资料,具体检测内容参见相关验收规范标准。5.2.5、钢筋、预埋件安装根据规范要求安装钢筋:骨架尺寸、间距、垂直度、保护层设置预埋件位置及加固等严格执行验收规范标准。5.2.6、模板安装模板采用木模或组合钢模,几何尺寸不得小于设计值,加固须满足刚度、稳定性要求,确保浇注混...
