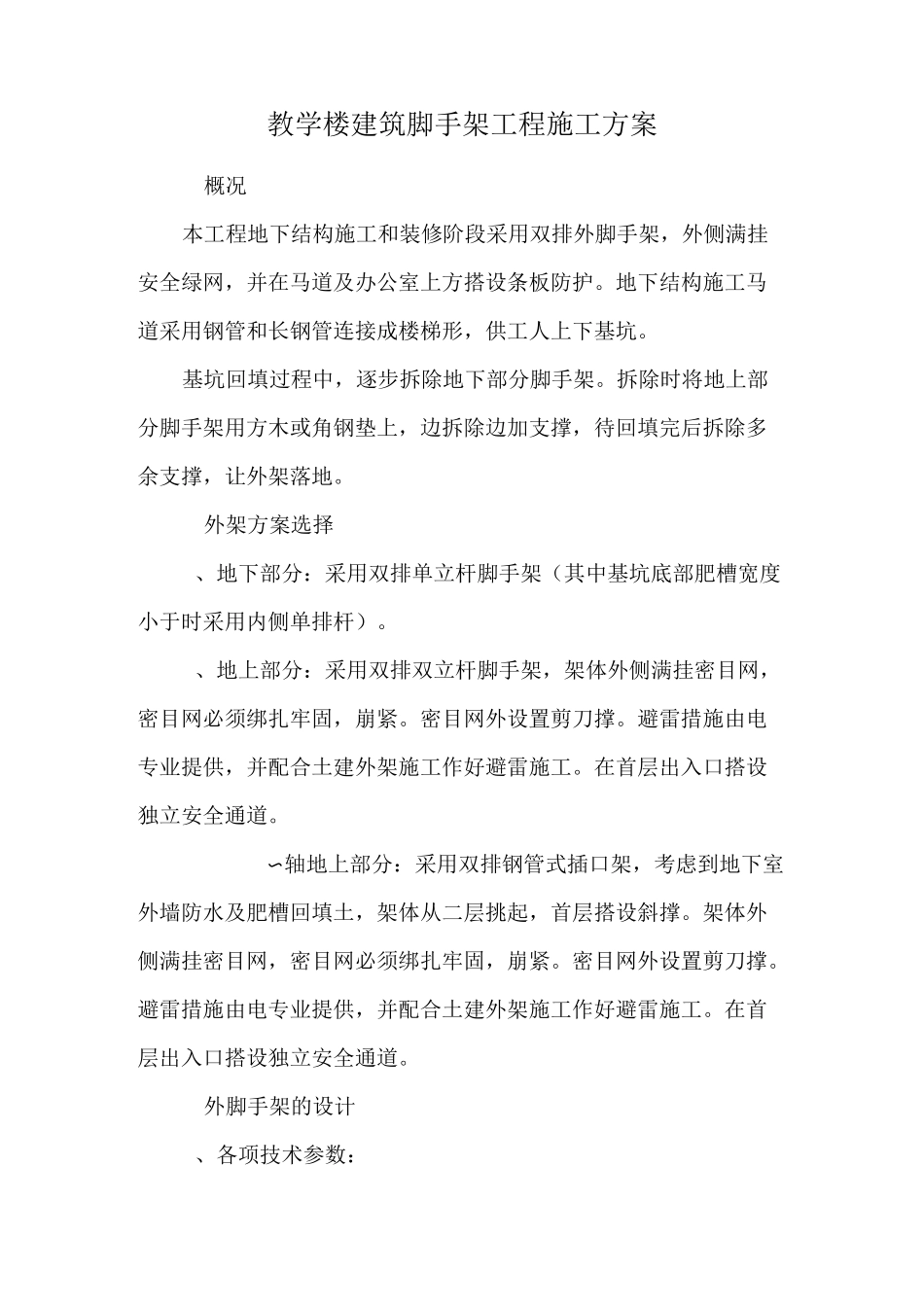

教学楼建筑脚手架工程施工方案概况本工程地下结构施工和装修阶段采用双排外脚手架,外侧满挂安全绿网,并在马道及办公室上方搭设条板防护
地下结构施工马道采用钢管和长钢管连接成楼梯形,供工人上下基坑
基坑回填过程中,逐步拆除地下部分脚手架
拆除时将地上部分脚手架用方木或角钢垫上,边拆除边加支撑,待回填完后拆除多余支撑,让外架落地
外架方案选择、地下部分:采用双排单立杆脚手架(其中基坑底部肥槽宽度小于时采用内侧单排杆)
、地上部分:采用双排双立杆脚手架,架体外侧满挂密目网,密目网必须绑扎牢固,崩紧
密目网外设置剪刀撑
避雷措施由电专业提供,并配合土建外架施工作好避雷施工
在首层出入口搭设独立安全通道
〜轴地上部分:采用双排钢管式插口架,考虑到地下室外墙防水及肥槽回填土,架体从二层挑起,首层搭设斜撑
架体外侧满挂密目网,密目网必须绑扎牢固,崩紧
密目网外设置剪刀撑
避雷措施由电专业提供,并配合土建外架施工作好避雷施工
在首层出入口搭设独立安全通道

外脚手架的设计、各项技术参数:立杆柱距:;排距:;内排立杆距结构外围:;大横杆步距:;小横杆间距;外挑横杆距离:;(层层设置插口)斜撑杆间距:纵向三层道,横向间距,角度
〜°;剪刀撑:每根立杆根横杆设置一道,角度
〜°;抱柱连接:纵向每隔设置一道,贴楼面一道,向上一道;钢丝绳:纵向每隔三层拉一道,横向间距;地锚间距:柱间间距,独立柱处为柱子宽度,排距,最外侧地锚距结构外皮;每段插口架立杆均采用单根钢管,从楼板外挑横杆采用钢管
验算过程详见《脚手架工程施工方案》

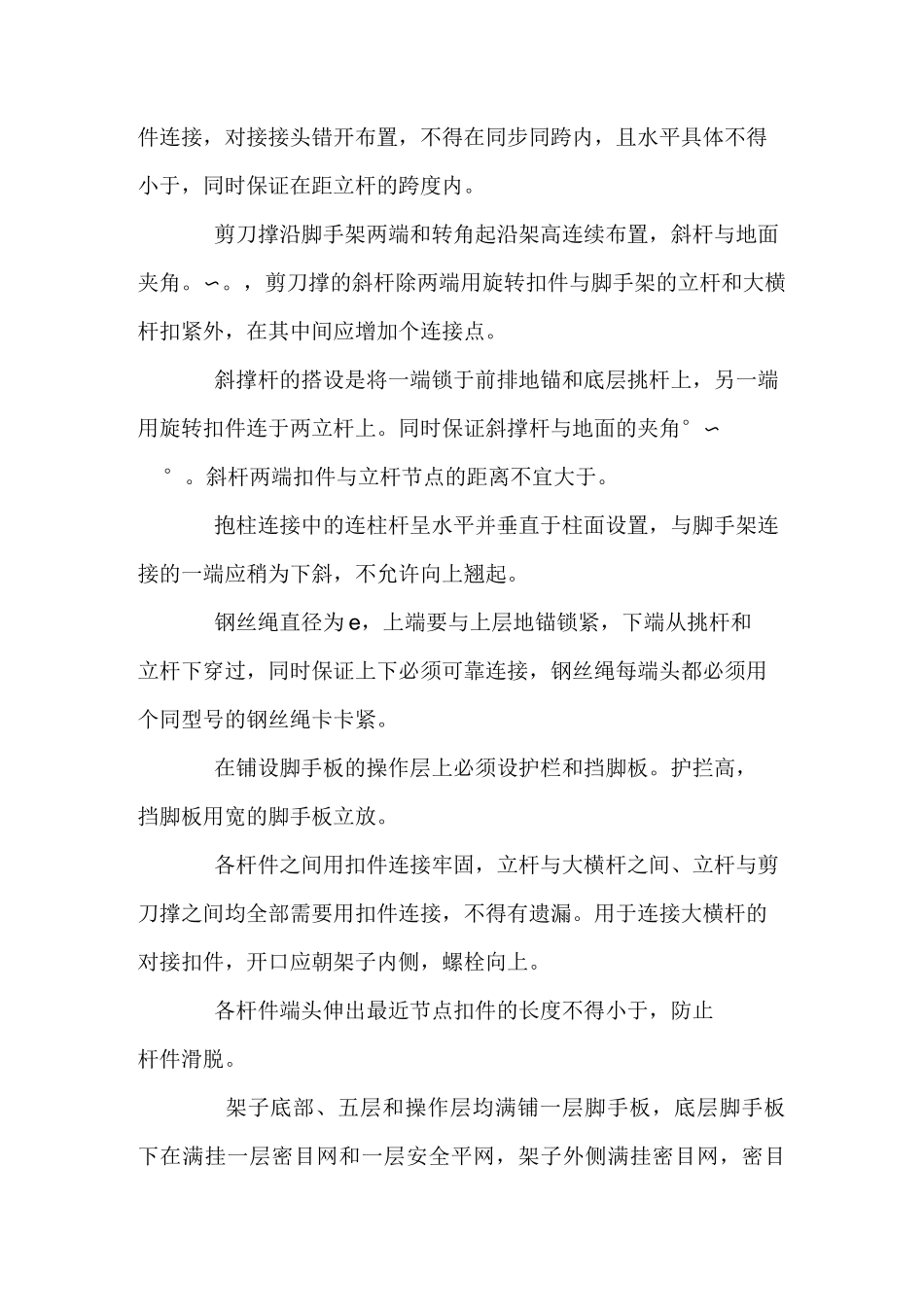

施工工艺和构造要求、地上部分脚手架施工工艺工艺流程:搭设第一步立杆 f 搭设第一步大横杆一拉结钢丝绳一搭设上部立杆和大横杆一搭设剪刀撑一搭设抱柱连接杆一搭设护栏 f 挂安全平网和绿网一铺设脚手板和挡脚板、地上部分脚手架构造要求底层和五层挂一道水平密目安全网,再设一道水平安全兜网,兜网同
