污水管道施工

污水管道施工_第1页
1/12
污水管道施工_第2页
2/12
污水管道施工_第3页
3/12

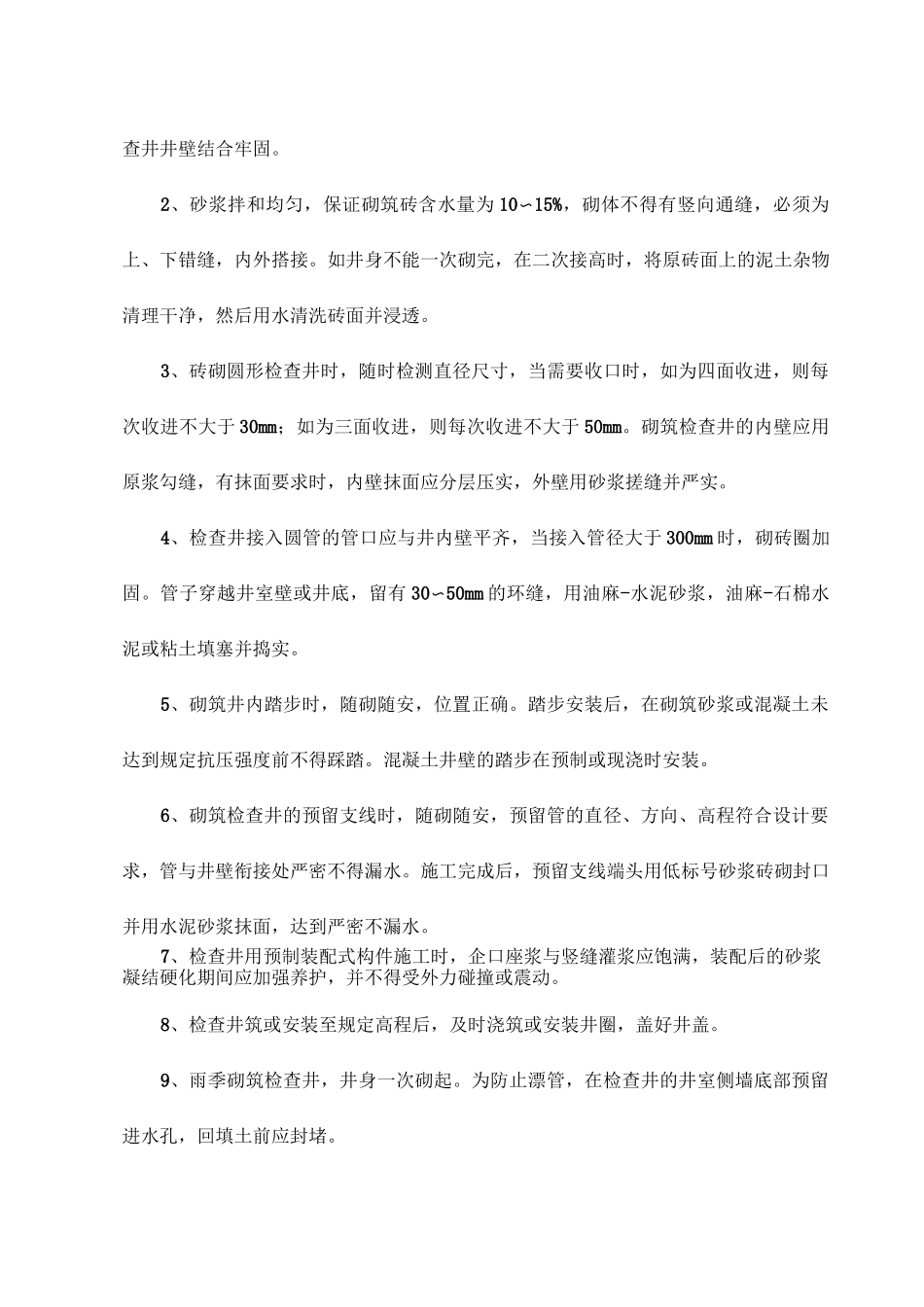

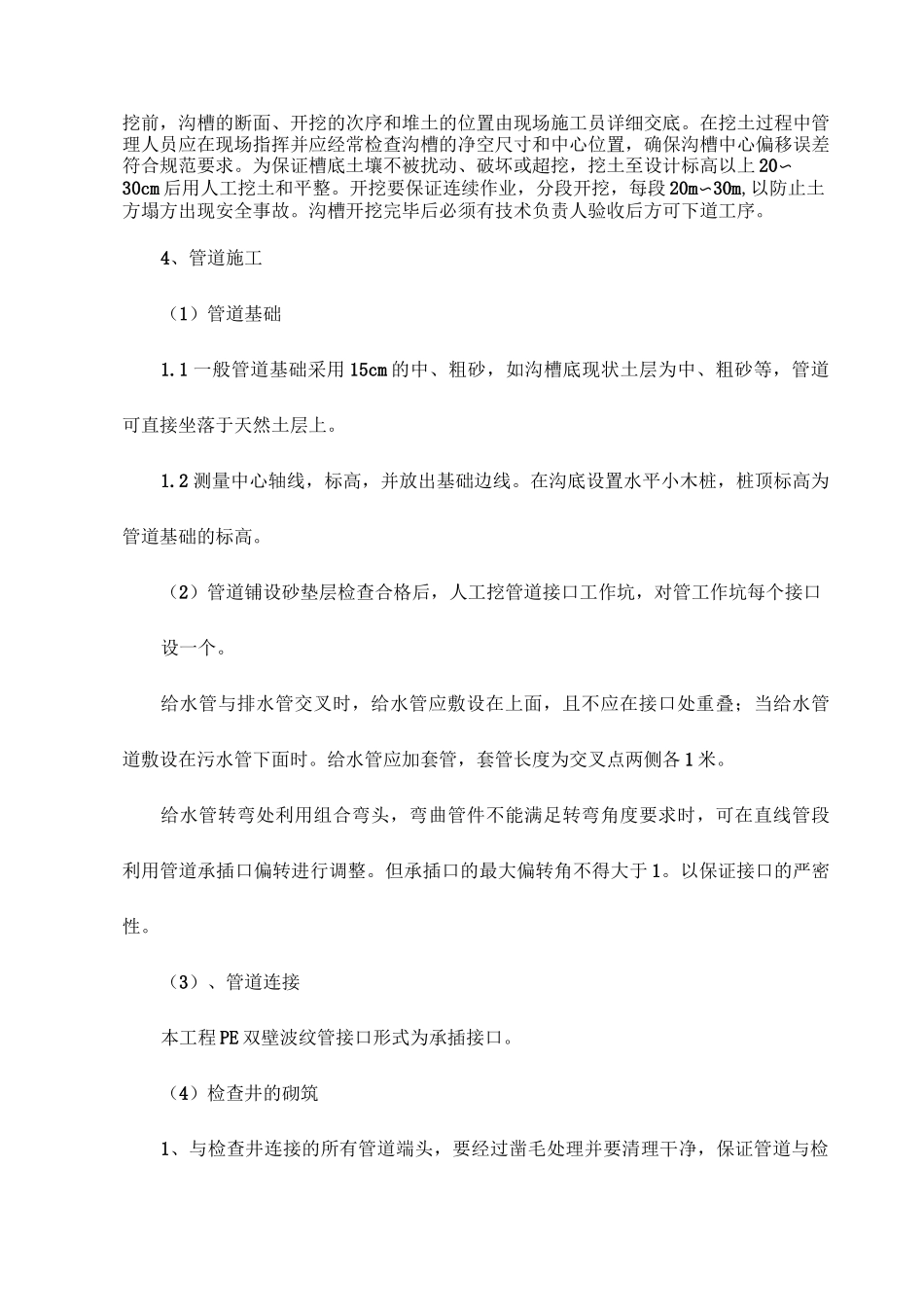

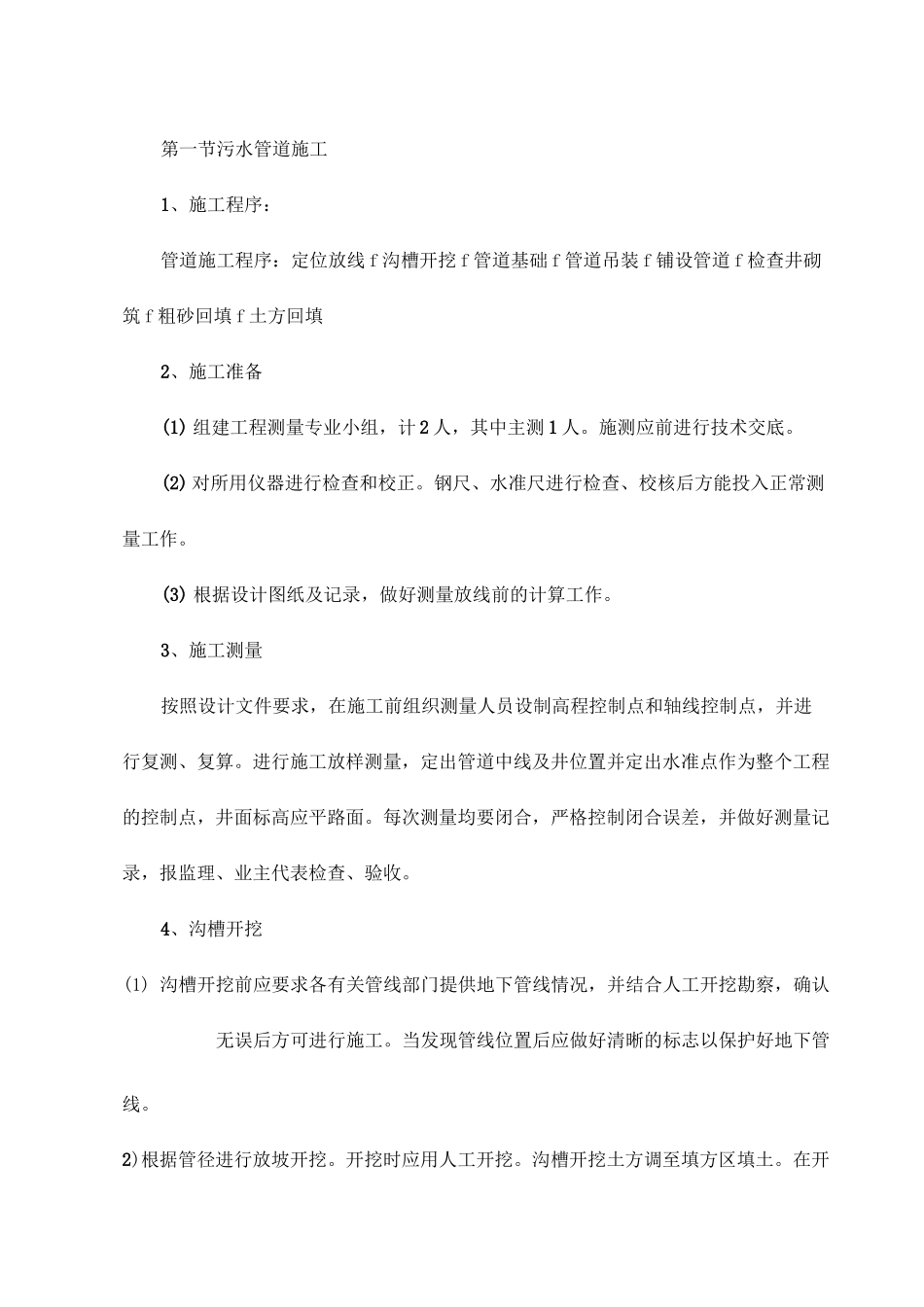

第一节污水管道施工1、施工程序:管道施工程序:定位放线 f 沟槽开挖 f 管道基础 f 管道吊装 f 铺设管道 f 检查井砌筑 f 粗砂回填 f 土方回填2、施工准备(1) 组建工程测量专业小组,计 2 人,其中主测 1 人。施测应前进行技术交底。(2) 对所用仪器进行检查和校正。钢尺、水准尺进行检查、校核后方能投入正常测量工作。(3) 根据设计图纸及记录,做好测量放线前的计算工作。3、施工测量按照设计文件要求,在施工前组织测量人员设制高程控制点和轴线控制点,并进行复测、复算。进行施工放样测量,定出管道中线及井位置并定出水准点作为整个工程的控制点,井面标高应平路面。每次测量均要闭合,严格控制闭合误差,并做好测量记录,报监理、业主代表检查、验收。4、沟槽开挖(1) 沟槽开挖前应要求各有关管线部门提供地下管线情况,并结合人工开挖勘察,确认无误后方可进行施工。当发现管线位置后应做好清晰的标志以保护好地下管线。2)根据管径进行放坡开挖。开挖时应用人工开挖。沟槽开挖土方调至填方区填土。在开挖前,沟槽的断面、开挖的次序和堆土的位置由现场施工员详细交底。在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移误差符合规范要求。为保证槽底土壤不被扰动、破坏或超挖,挖土至设计标高以上 20〜30cm 后用人工挖土和平整。开挖要保证连续作业,分段开挖,每段 20m〜30m,以防止土方塌方出现安全事故。沟槽开挖完毕后必须有技术负责人验收后方可下道工序。4、管道施工(1)管道基础1.1 一般管道基础采用 15cm 的中、粗砂,如沟槽底现状土层为中、粗砂等,管道可直接坐落于天然土层上。1.2 测量中心轴线,标高,并放出基础边线。在沟底设置水平小木桩,桩顶标高为管道基础的标高。(2)管道铺设砂垫层检查合格后,人工挖管道接口工作坑,对管工作坑每个接口设一个。给水管与排水管交叉时,给水管应敷设在上面,且不应在接口处重叠;当给水管道敷设在污水管下面时。给水管应加套管,套管长度为交叉点两侧各 1 米。给水管转弯处利用组合弯头,弯曲管件不能满足转弯角度要求时,可在直线管段利用管道承插口偏转进行调整。但承插口的最大偏转角不得大于 1。以保证接口的严密性。(3)、管道连接本工程 PE 双壁波纹管接口形式为承插接口。(4)检查井的砌筑1、与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。2、砂浆拌和均...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

污水管道施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
