技术交底书表格编号1310项目名称第页共页交底编号QL-工程名称抗滑桩施工技术交底设计文件图号施工部位防护工程交底日期年月日施工前准备:在施工前要做好材料、机械的到位和人员的安排分工以及施工现场的合理布置,水电的正常供应

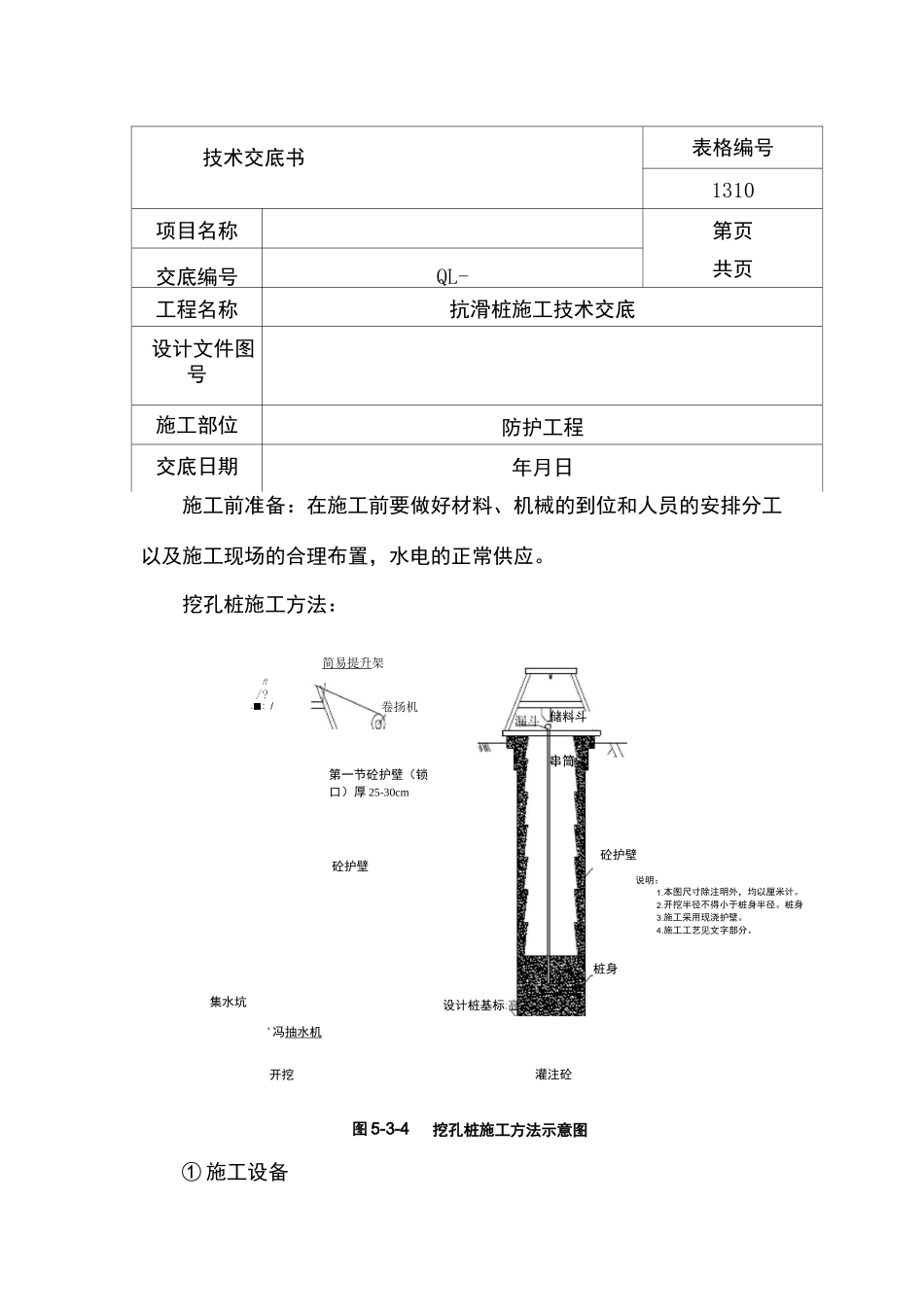

挖孔桩施工方法:① 施工设备ft/
■:/第一节砼护壁(锁口)厚 25-30cm砼护壁集水坑储料斗本图尺寸除注明外,均以厘米计
开挖半径不得小于桩身半径
桩身施工采用现浇护壁
施工工艺见文字部分
'冯抽水机开挖灌注砼图 5-3-4挖孔桩施工方法示意图卷扬机简易提升架串筒砼护壁桩身设计桩基标说明:1
风钻、空压机、风镐、电动卷扬机井架、铁锹、装碴桶或吊斗、钢丝绳等

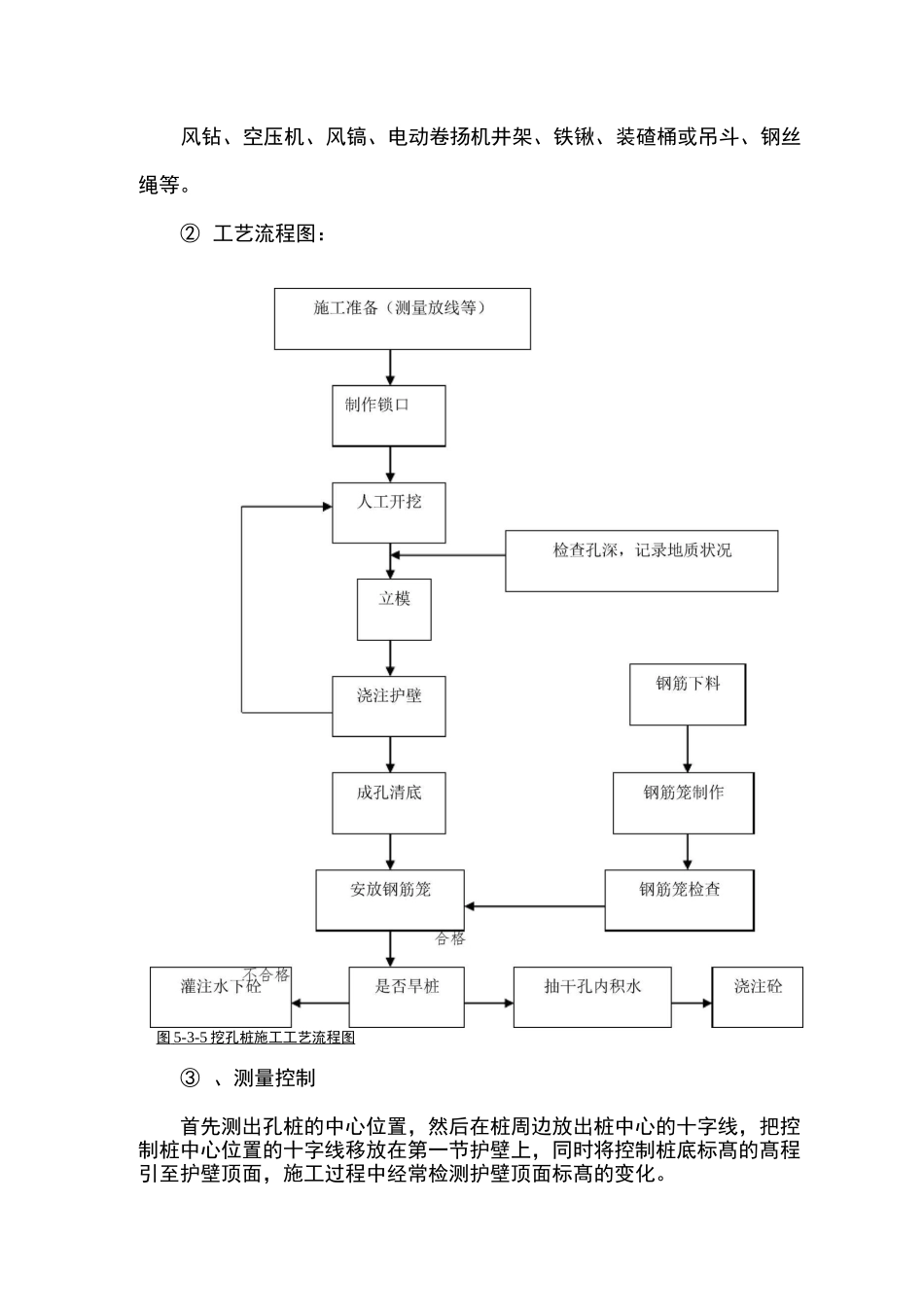

② 工艺流程图:图 5-3-5 挖孔桩施工工艺流程图 ③ 、测量控制首先测出孔桩的中心位置,然后在桩周边放出桩中心的十字线,把控制桩中心位置的十字线移放在第一节护壁上,同时将控制桩底标髙的髙程引至护壁顶面,施工过程中经常检测护壁顶面标髙的变化

桩身每次开挖前及开挖后用垂球将桩轴线点投测至桩底部,由此确定和检测开挖轮廓,并检查每次模板的位置和垂直度,根据护壁顶面标髙控制桩身长度
④ 开挖成孔方法及技术措施a、孔桩开挖前作好施工平台,施工平台髙出周边地面 0
3m,且沿周边设置排、截水沟
(开挖桩孔时需跳孔开挖)采用人工开挖,每次开挖深度约为 1
挖出的碴土在孔底装入吊桶,采用卷扬机提升吊斗,倒入手推车运至堆土处
孔口周围内不得堆放杂物
成孔质量标准:项目允许偏差 mm孔的中心位置50孔径不小于设计桩径(扩孔在 5%内)垂直度小于 0
5%孔深超深$50mm⑤、桩孔护壁护壁为 30cm 厚 C25 现浇钢筋砼结构
每节护壁的髙度 100cm,护壁模板待砼强度达 0
7Mpa 方可拆除
人工开挖采用分级挖土,分段支护的施作方法;孔壁支护采用砼护壁,就地浇筑(注意护壁预留少
