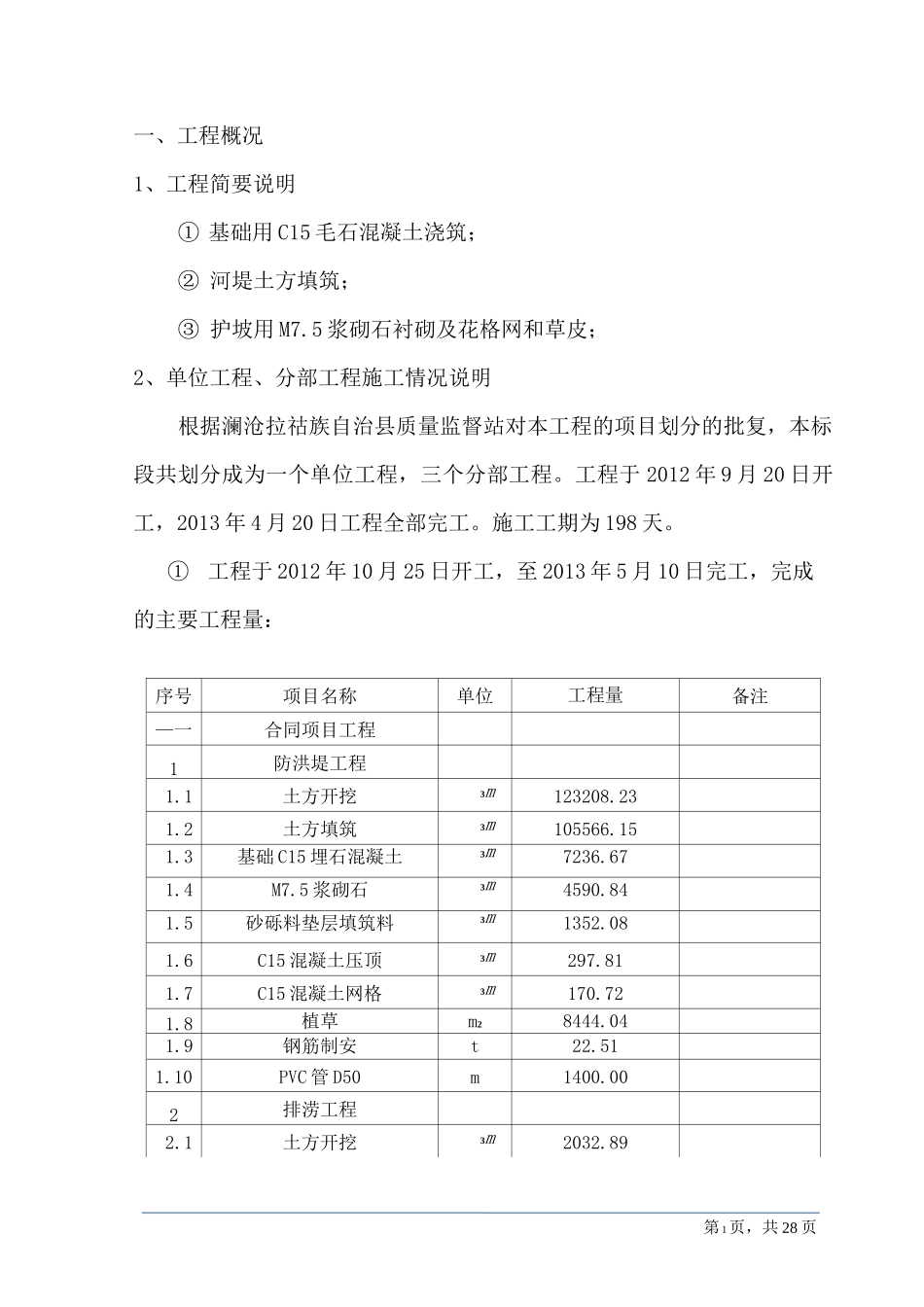

第 1页,共 28 页一、工程概况1、工程简要说明① 基础用 C15 毛石混凝土浇筑;② 河堤土方填筑;③ 护坡用 M7.5 浆砌石衬砌及花格网和草皮;2、单位工程、分部工程施工情况说明根据澜沧拉祜族自治县质量监督站对本工程的项目划分的批复,本标段共划分成为一个单位工程,三个分部工程。工程于 2012 年 9 月 20 日开工,2013 年 4 月 20 日工程全部完工。施工工期为 198 天。①工程于 2012 年 10 月 25 日开工,至 2013 年 5 月 10 日完工,完成的主要工程量:序号项目名称单位工程量备注—一合同项目工程1防洪堤工程1.1土方开挖3m123208.231.2土方填筑3m105566.151.3基础 C15 埋石混凝土3m7236.671.4M7.5 浆砌石3m4590.841.5砂砾料垫层填筑料3m1352.081.6C15 混凝土压顶3m297.811.7C15 混凝土网格3m170.721.8植草m28444.041.9钢筋制安t22.511.10PVC 管 D50m1400.002排涝工程2.1土方开挖3m2032.89第 2页,共 28 页2.2土方填筑3m2415.33第 3页,共 28 页3、工程参建单位建设单位:澜沧县中小河流治理工程建设管理局质量监督单位:澜沧拉祜族自治县质量监督站质量检测单位:昆明学院科技开发服务中心设计单位:云南能阳水利水电勘察设计有限公司监理单位:云南润滇工程技术咨询有限公司施工单位:云南九巨龙建设集团有限公司4、工程设计变更情况本工程在实施过程中,进行了设计调整,具体如下:2.3DN800 预制钢筋混凝土涵管168.002.42.52.6序号3.13.23.33.4C20 混凝土M7.5 浆砌石钢筋制安~~项目名称措施项目—施工导流施工交通施工房屋施工供电合同外变更项目~~钢筋石笼土方填筑M7.5 浆砌石面石M7.5 浆砌石挡墙土方清运鱼塘49.961768.723.41单位工程量备注项项项项1.001.001.001.002795.8671527.202589.975006.6440274.9639961.65第 4页,共 28 页二、工程投标1、我单位递交的澜沧县南朗河勐朗坝段河道治理工程的资格预审文件;并按招标文件规定时间被于 2012 年 2 月 29 日前在云南禹川建设工程管理咨询有限公司递交了投标文件,经过评审我单位中标。按照投标文件中规定工程中标价格为 4993885.00 万元。2、合同工期为 120 日历天。三、工程进度管理1、工期使用情况根据合同约定,本工程的合同总工期为 120 天。在收到中标通知书并签订施工合同后我施工单位立即组织人员及设备进场作施工准备,主要设备及人员于 2012 年 10 月 1 日之前均到位。根据监理单位下发的开工令,...
