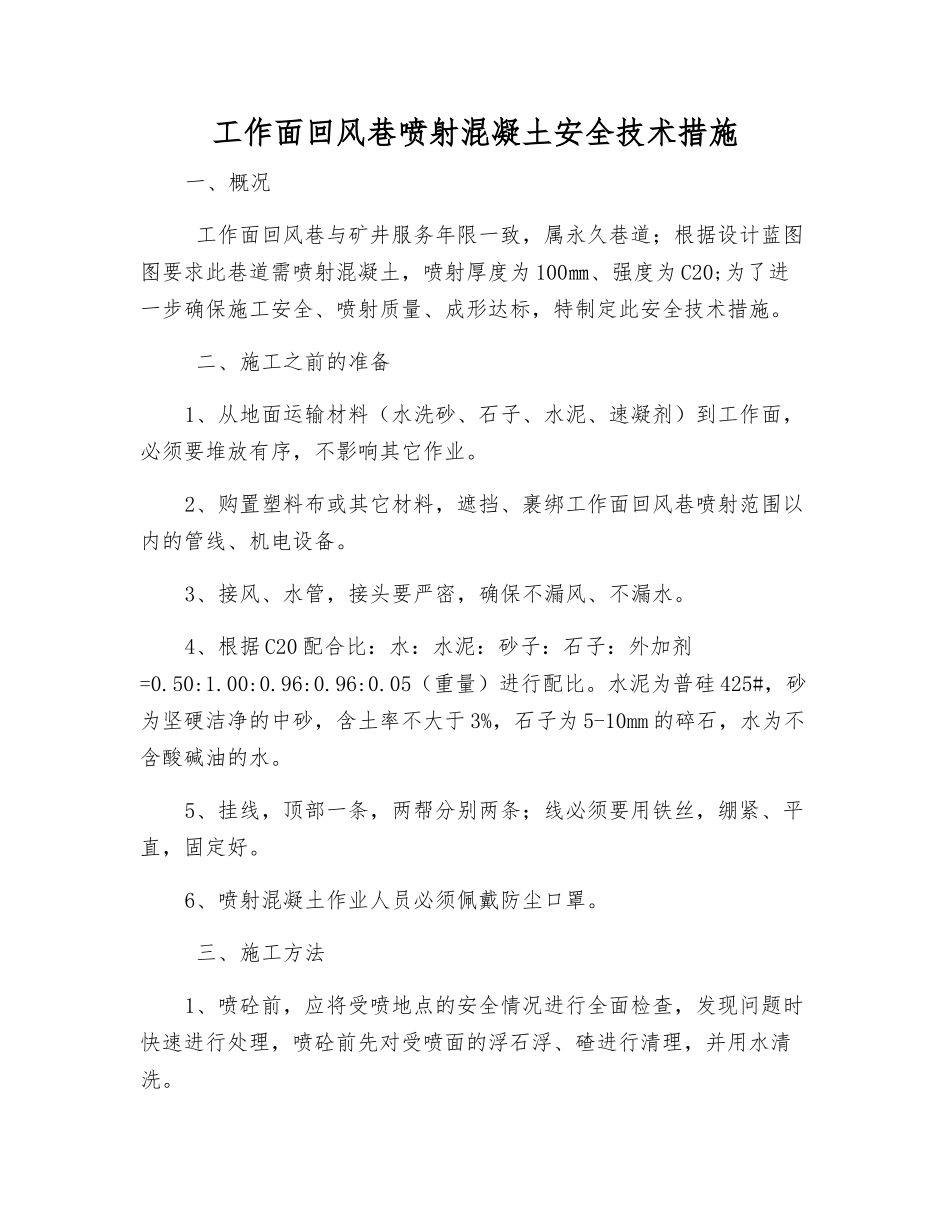

工作面回风巷喷射混凝土安全技术措施一、概况 工作面回风巷与矿井服务年限一致,属永久巷道;根据设计蓝图图要求此巷道需喷射混凝土,喷射厚度为 100㎜、强度为 C20;为了进一步确保施工安全、喷射质量、成形达标,特制定此安全技术措施
二、施工之前的准备1、从地面运输材料(水洗砂、石子、水泥、速凝剂)到工作面,必须要堆放有序,不影响其它作业
2、购置塑料布或其它材料,遮挡、裹绑工作面回风巷喷射范围以内的管线、机电设备
3、接风、水管,接头要严密,确保不漏风、不漏水
4、根据 C20 配合比:水:水泥:砂子:石子:外加剂=0
05(重量)进行配比
水泥为普硅 425#,砂为坚硬洁净的中砂,含土率不大于 3%,石子为 5-10mm 的碎石,水为不含酸碱油的水
5、挂线,顶部一条,两帮分别两条;线必须要用铁丝,绷紧、平直,固定好
6、喷射混凝土作业人员必须佩戴防尘口罩
三、施工方法1、喷砼前,应将受喷地点的安全情况进行全面检查,发现问题时快速进行处理,喷砼前先对受喷面的浮石浮、碴进行清理,并用水清洗

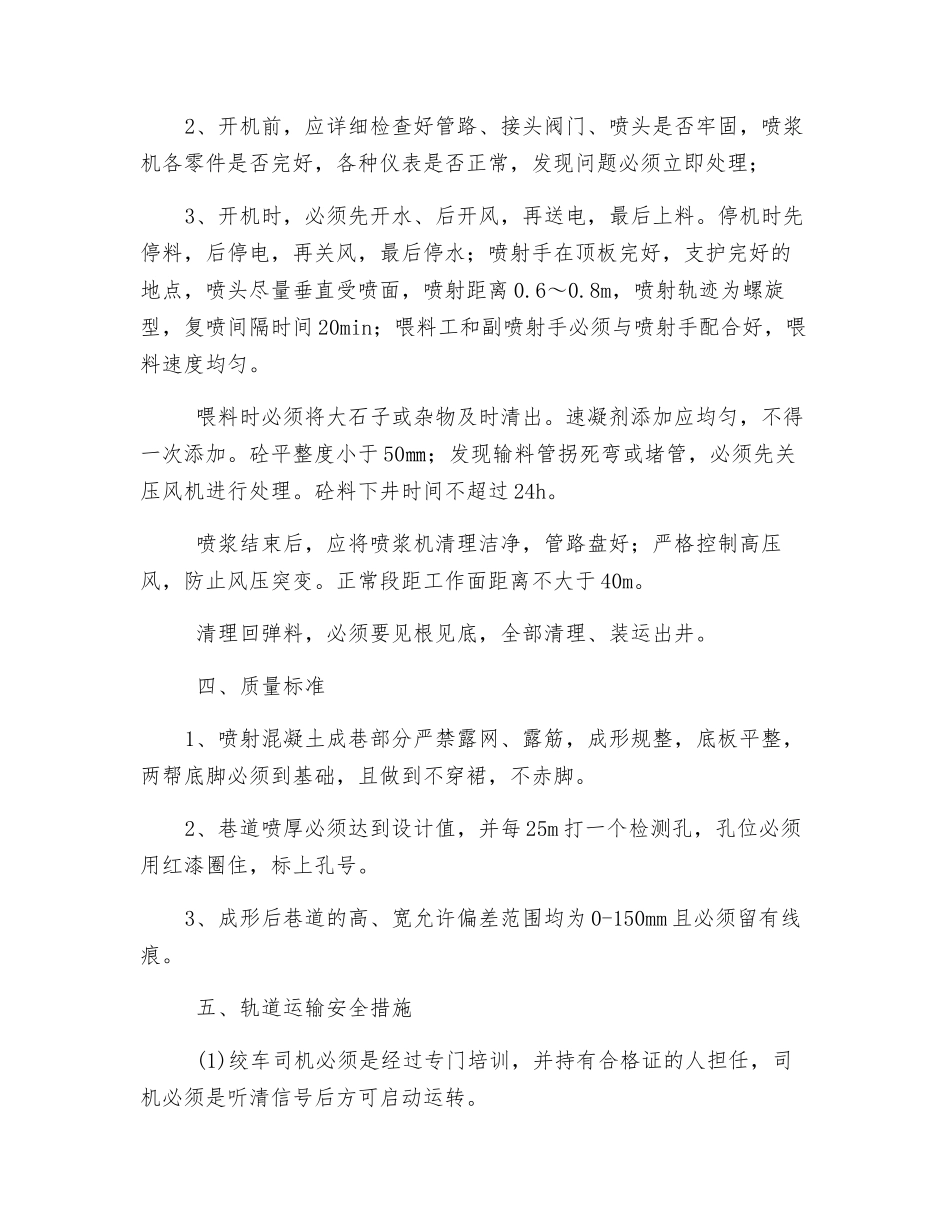

2、开机前,应详细检查好管路、接头阀门、喷头是否牢固,喷浆机各零件是否完好,各种仪表是否正常,发现问题必须立即处理;3、开机时,必须先开水、后开风,再送电,最后上料
停机时先停料,后停电,再关风,最后停水;喷射手在顶板完好,支护完好的地点,喷头尽量垂直受喷面,喷射距离 0
8m,喷射轨迹为螺旋型,复喷间隔时间 20min;喂料工和副喷射手必须与喷射手配合好,喂料速度均匀
喂料时必须将大石子或杂物及时清出
速凝剂添加应均匀,不得一次添加
砼平整度小于 50㎜;发现输料管拐死弯或堵管,必须先关压风机进行处理
砼料下井时间不超过 24h
喷浆结束后,应将喷浆机清理洁净,管路盘好;严格控制高压风,防止风压突变
正常段距工作面距离不大于 40m
