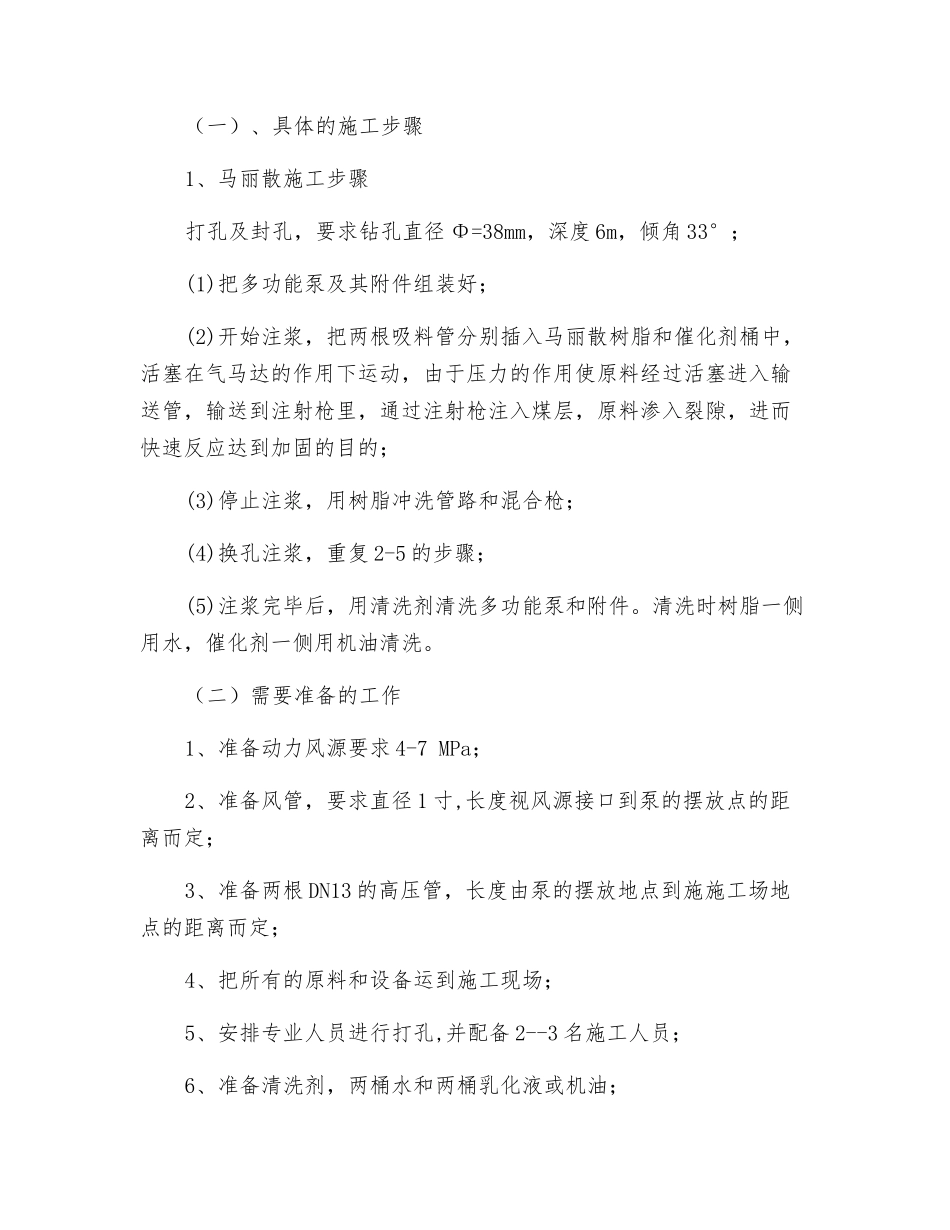

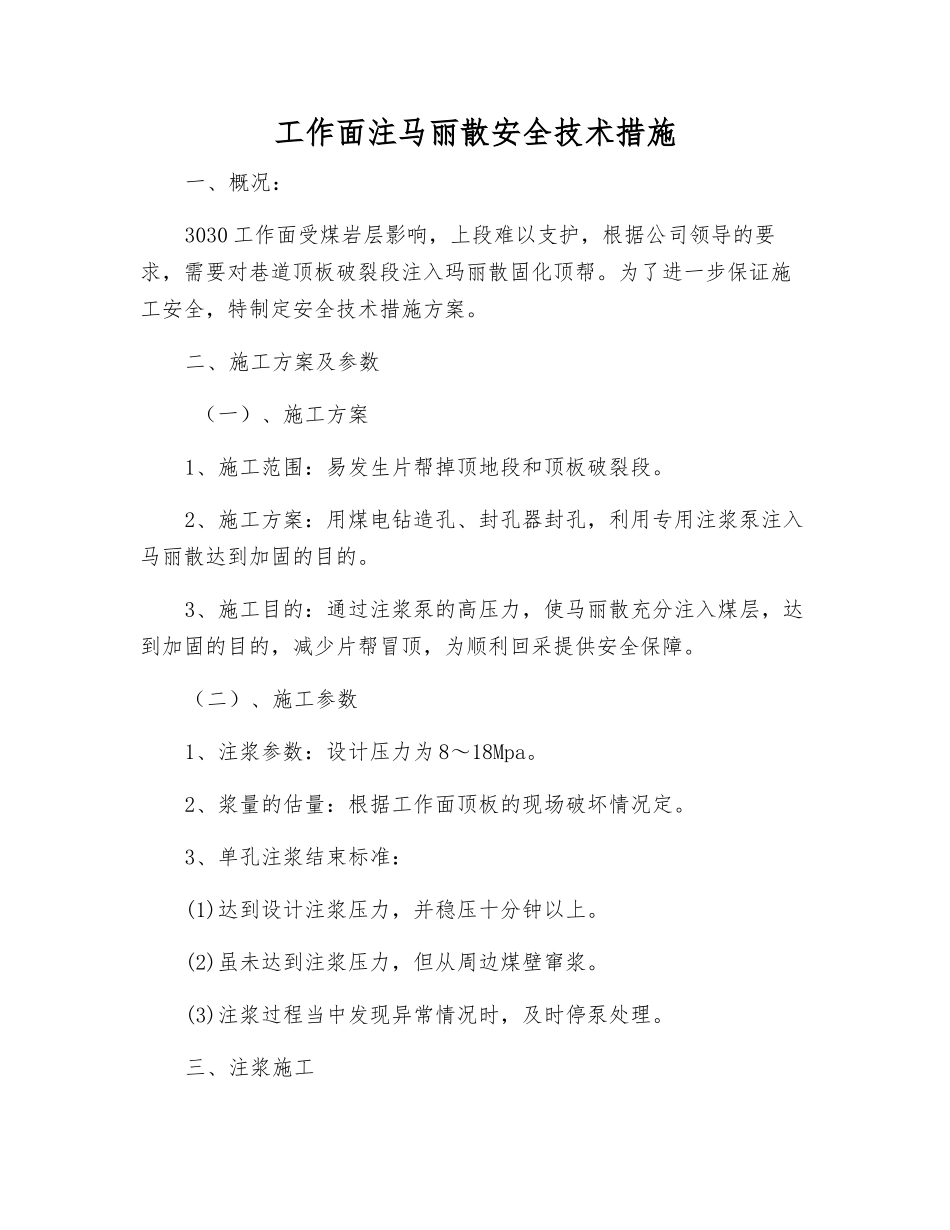

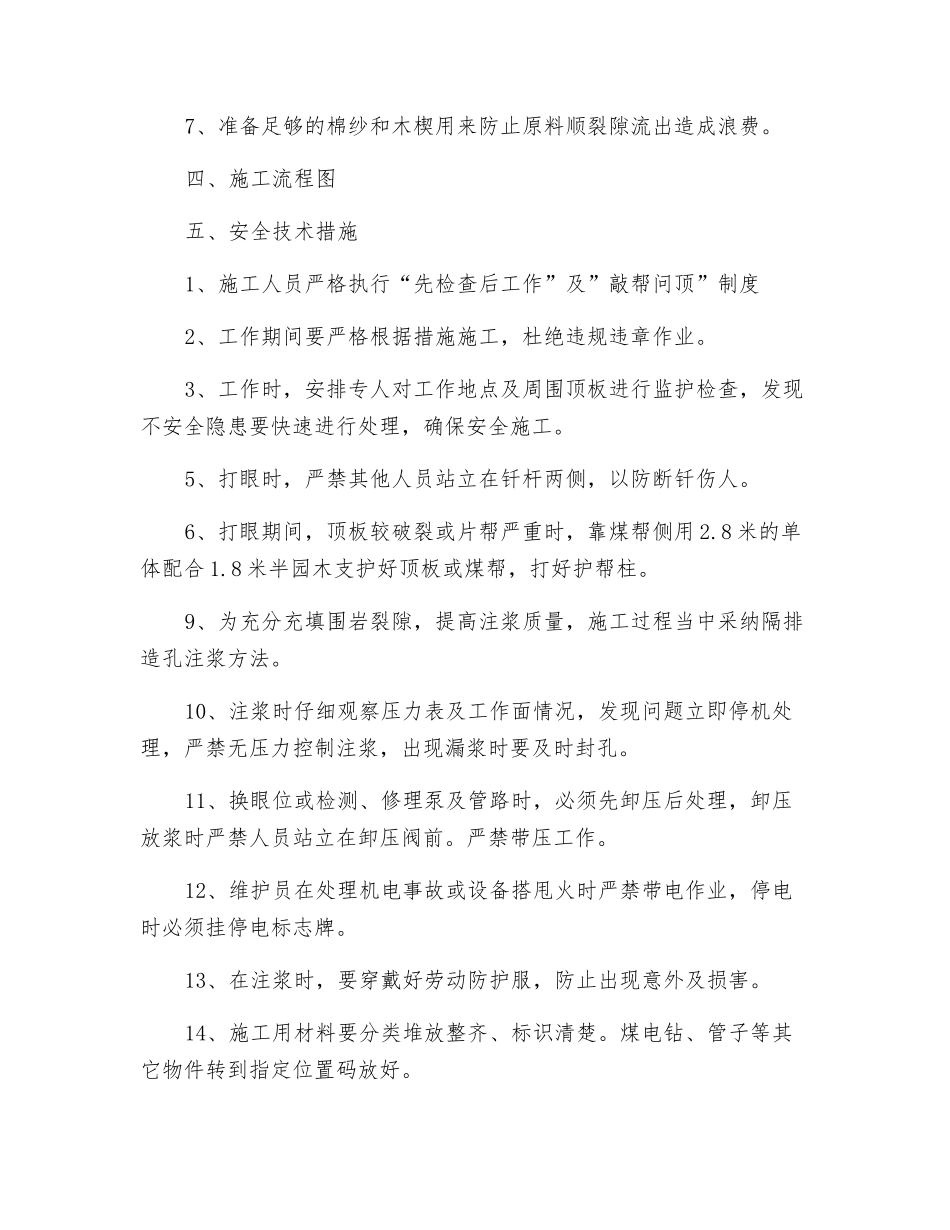

工作面注马丽散安全技术措施一、概况:3030 工作面受煤岩层影响,上段难以支护,根据公司领导的要求,需要对巷道顶板破裂段注入玛丽散固化顶帮。为了进一步保证施工安全,特制定安全技术措施方案。二、施工方案及参数 (一)、施工方案1、施工范围:易发生片帮掉顶地段和顶板破裂段。2、施工方案:用煤电钻造孔、封孔器封孔,利用专用注浆泵注入马丽散达到加固的目的。3、施工目的:通过注浆泵的高压力,使马丽散充分注入煤层,达到加固的目的,减少片帮冒顶,为顺利回采提供安全保障。(二)、施工参数1、注浆参数:设计压力为 8~18Mpa。2、浆量的估量:根据工作面顶板的现场破坏情况定。3、单孔注浆结束标准:(1)达到设计注浆压力,并稳压十分钟以上。(2)虽未达到注浆压力,但从周边煤壁窜浆。(3)注浆过程当中发现异常情况时,及时停泵处理。三、注浆施工(一)、具体的施工步骤1、马丽散施工步骤打孔及封孔,要求钻孔直径 Φ=38mm,深度 6m,倾角 33°;(1)把多功能泵及其附件组装好;(2)开始注浆,把两根吸料管分别插入马丽散树脂和催化剂桶中,活塞在气马达的作用下运动,由于压力的作用使原料经过活塞进入输送管,输送到注射枪里,通过注射枪注入煤层,原料渗入裂隙,进而快速反应达到加固的目的;(3)停止注浆,用树脂冲洗管路和混合枪;(4)换孔注浆,重复 2-5 的步骤;(5)注浆完毕后,用清洗剂清洗多功能泵和附件。清洗时树脂一侧用水,催化剂一侧用机油清洗。(二)需要准备的工作1、准备动力风源要求 4-7 MPa;2、准备风管,要求直径 1 寸,长度视风源接口到泵的摆放点的距离而定;3、准备两根 DN13 的高压管,长度由泵的摆放地点到施施工场地点的距离而定;4、把所有的原料和设备运到施工现场;5、安排专业人员进行打孔,并配备 2--3 名施工人员;6、准备清洗剂,两桶水和两桶乳化液或机油;7、准备足够的棉纱和木楔用来防止原料顺裂隙流出造成浪费。四、施工流程图五、安全技术措施1、施工人员严格执行“先检查后工作”及”敲帮问顶”制度2、工作期间要严格根据措施施工,杜绝违规违章作业。3、工作时,安排专人对工作地点及周围顶板进行监护检查,发现不安全隐患要快速进行处理,确保安全施工。5、打眼时,严禁其他人员站立在钎杆两侧,以防断钎伤人。6、打眼期间,顶板较破裂或片帮严重时,靠煤帮侧用 2.8 米的单体配合 1.8 米半园木支护好顶板或煤帮,打好护帮柱。9、为充分充填围岩裂隙,提高注浆质量,施工过程...
