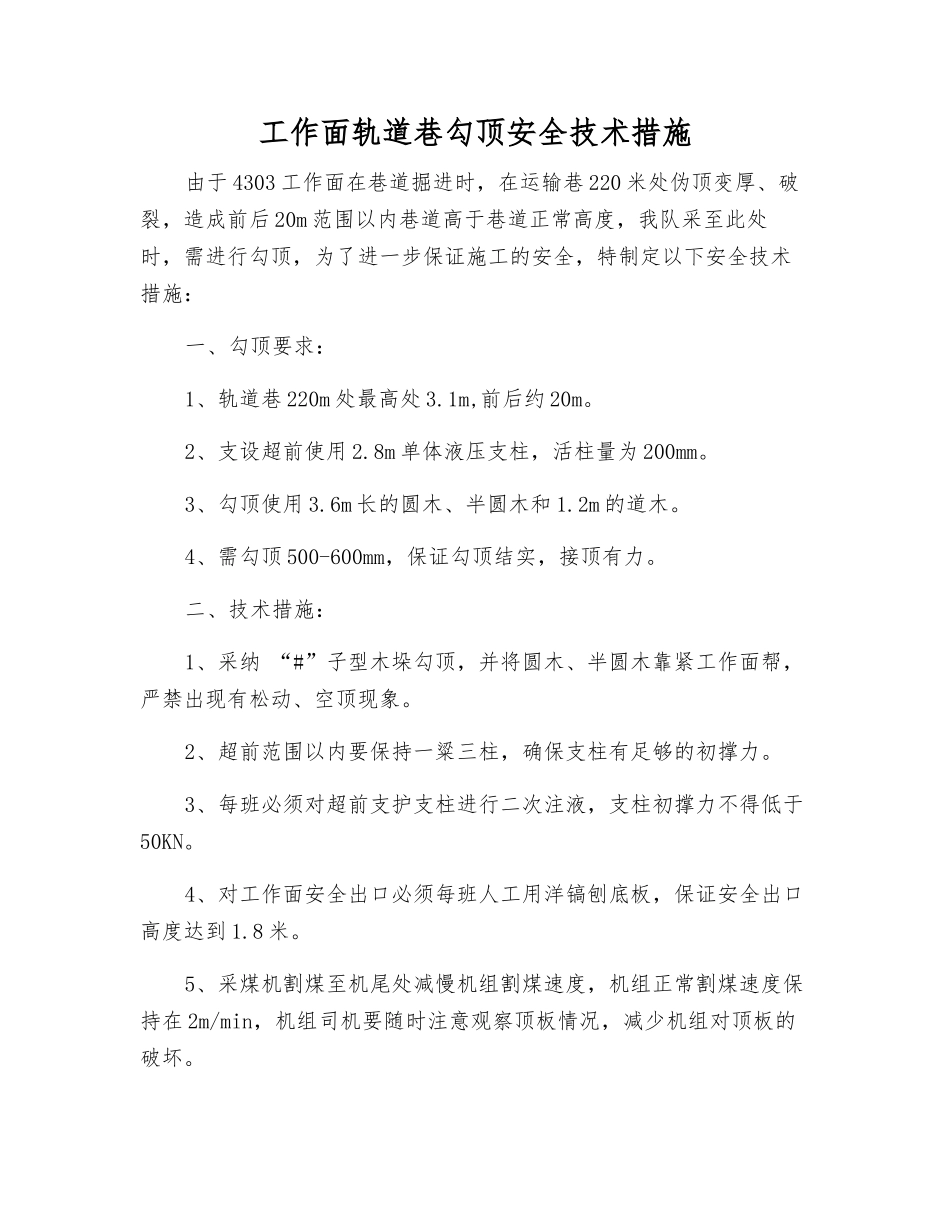

工作面轨道巷勾顶安全技术措施由于 4303 工作面在巷道掘进时,在运输巷 220 米处伪顶变厚、破裂,造成前后 20m 范围以内巷道高于巷道正常高度,我队采至此处时,需进行勾顶,为了进一步保证施工的安全,特制定以下安全技术措施:一、勾顶要求:1、轨道巷 220m 处最高处 3
1m,前后约 20m
2、支设超前使用 2
8m 单体液压支柱,活柱量为 200mm
3、勾顶使用 3
6m 长的圆木、半圆木和 1
2m 的道木
4、需勾顶 500-600mm,保证勾顶结实,接顶有力
二、技术措施:1、采纳 “#”子型木垛勾顶,并将圆木、半圆木靠紧工作面帮,严禁出现有松动、空顶现象
2、超前范围以内要保持一粱三柱,确保支柱有足够的初撑力
3、每班必须对超前支护支柱进行二次注液,支柱初撑力不得低于50KN
4、对工作面安全出口必须每班人工用洋镐刨底板,保证安全出口高度达到 1
5、采煤机割煤至机尾处减慢机组割煤速度,机组正常割煤速度保持在 2m/min,机组司机要随时注意观察顶板情况,减少机组对顶板的破坏
6、采煤机割到工作面机头时,要停机并及时用坑木将工作面与巷道交叉处勾实,减少空顶时间,及时移架
7、顶板比较完整地带,移梁挑住伪顶后,梁与顶板之间的空隙每循环都使用构木或半圆木呈“井”字型接顶,构木与顶板及 П 型梁之间必须接密接实,直到梁与顶板完全接实为止
三、安全措施:1、准备工作进行前,由跟班副队长、班组长,进入现场检查巷道围岩情况
确认无隐患后方可让其他人员进入
2、勾顶前首先敲帮问顶,及时清理掉危岩、活石,人员站在支护完整的巷道下,一人观察顶板情况,一人处理危岩、活石,其他人员必须站在安全地点
3、施工过程当中必须选派一名有经验的老工人观察顶板,如有意外及时喊话,撤离,确认安全之后方可施工
4、工作面必须备有足够木料,保证每日超前达到规程要求

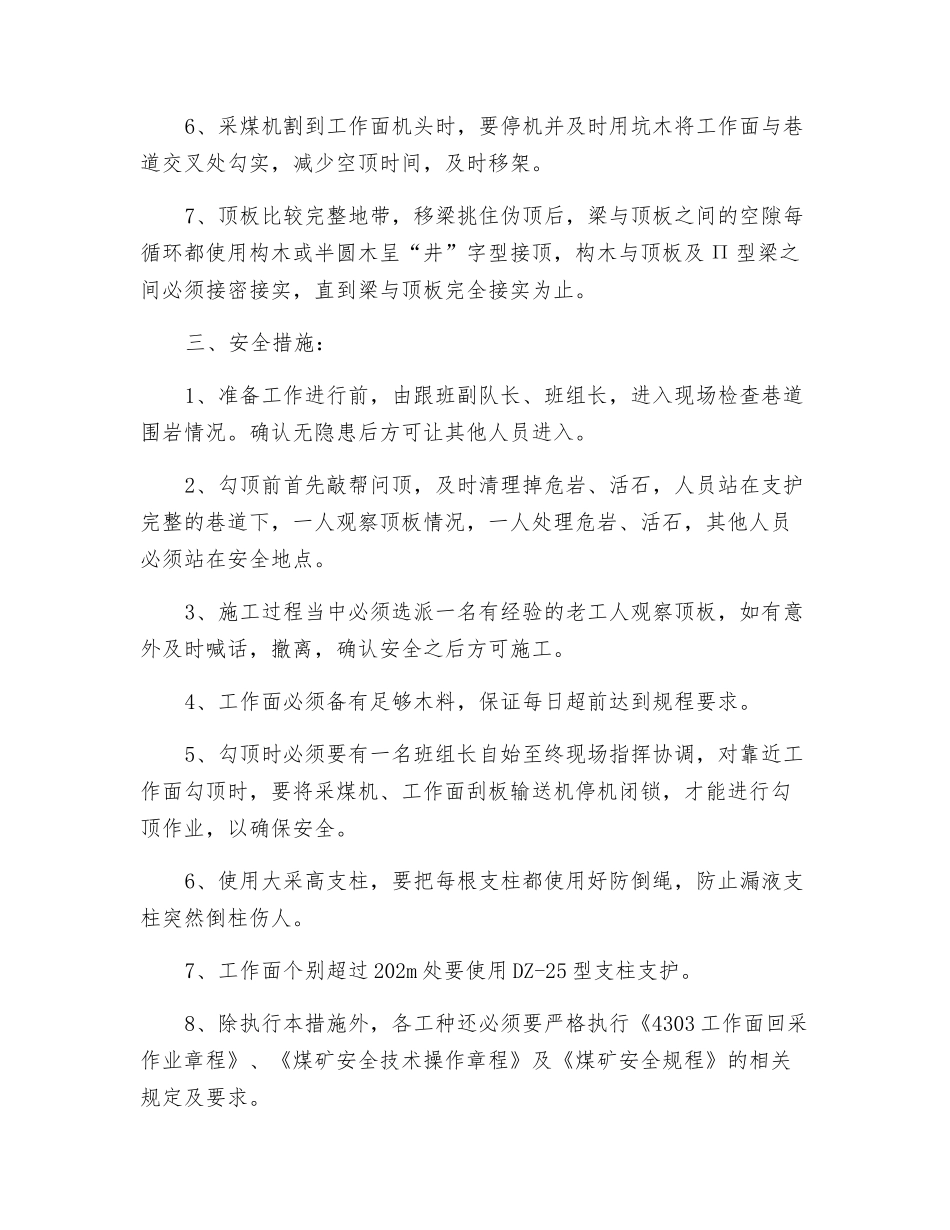

5、勾顶时必须要有一
