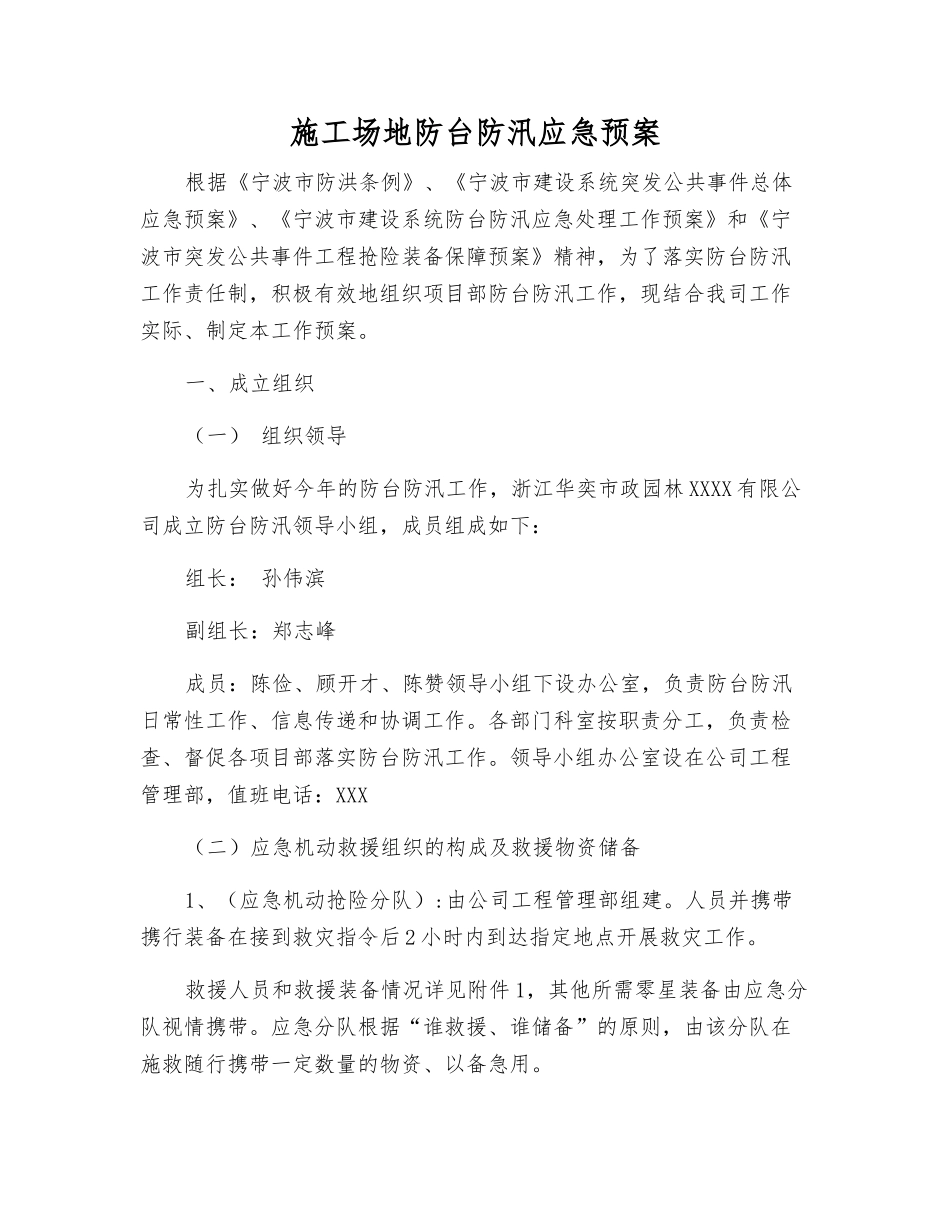

施工场地防台防汛应急预案根据《宁波市防洪条例》、《宁波市建设系统突发公共事件总体应急预案》、《宁波市建设系统防台防汛应急处理工作预案》和《宁波市突发公共事件工程抢险装备保障预案》精神,为了落实防台防汛工作责任制,积极有效地组织项目部防台防汛工作,现结合我司工作实际、制定本工作预案
一、成立组织(一) 组织领导为扎实做好今年的防台防汛工作,浙江华奕市政园林 XXXX 有限公司成立防台防汛领导小组,成员组成如下:组长: 孙伟滨副组长:郑志峰成员:陈俭、顾开才、陈赞领导小组下设办公室,负责防台防汛日常性工作、信息传递和协调工作
各部门科室按职责分工,负责检查、督促各项目部落实防台防汛工作
领导小组办公室设在公司工程管理部,值班电话:XXX(二)应急机动救援组织的构成及救援物资储备1、(应急机动抢险分队):由公司工程管理部组建
人员并携带携行装备在接到救灾指令后 2 小时内到达指定地点开展救灾工作
救援人员和救援装备情况详见附件 1,其他所需零星装备由应急分队视情携带
应急分队根据“谁救援、谁储备”的原则,由该分队在施救随行携带一定数量的物资、以备急用

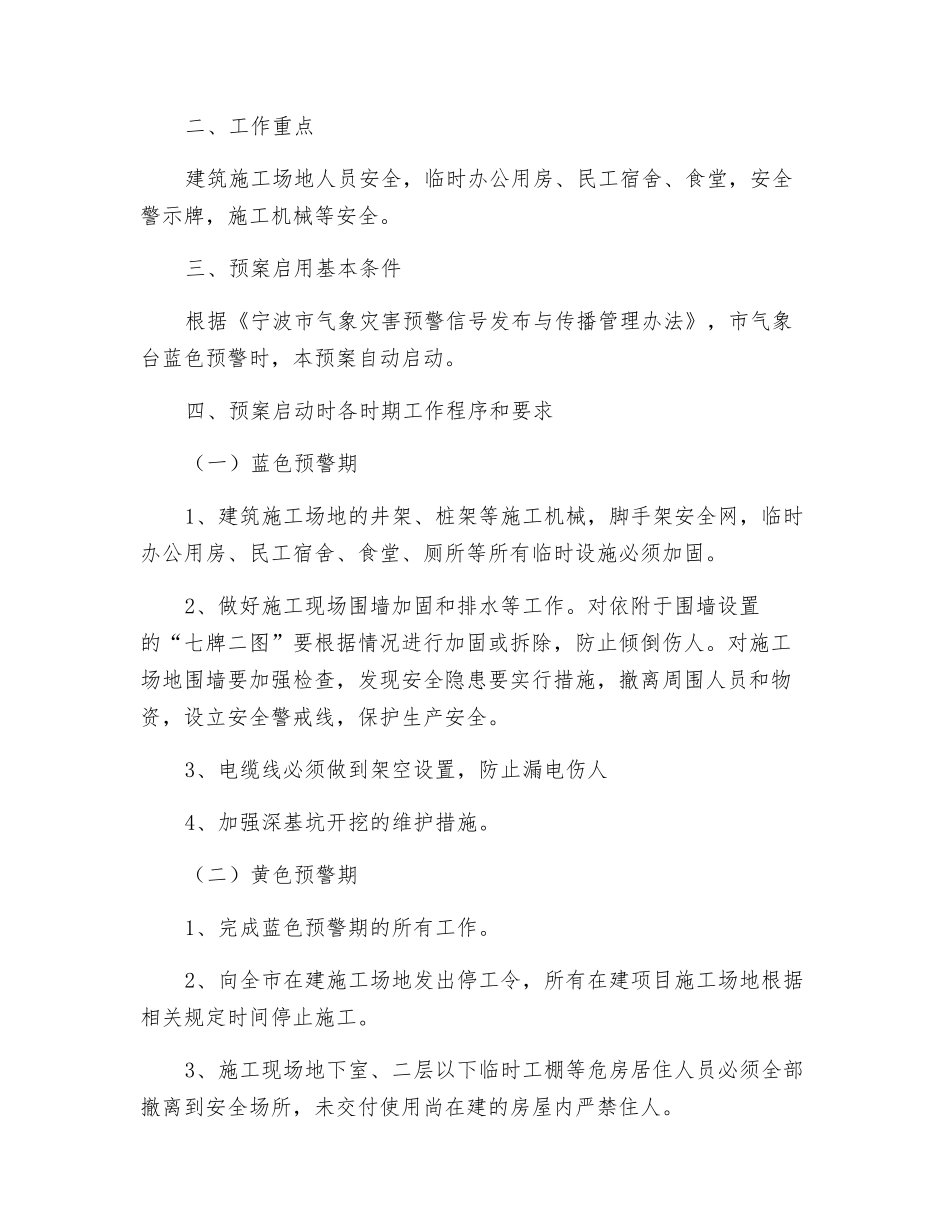

二、工作重点建筑施工场地人员安全,临时办公用房、民工宿舍、食堂,安全警示牌,施工机械等安全
三、预案启用基本条件根据《宁波市气象灾害预警信号发布与传播管理办法》,市气象台蓝色预警时,本预案自动启动
四、预案启动时各时期工作程序和要求(一)蓝色预警期1、建筑施工场地的井架、桩架等施工机械,脚手架安全网,临时办公用房、民工宿舍、食堂、厕所等所有临时设施必须加固
2、做好施工现场围墙加固和排水等工作
对依附于围墙设置的“七牌二图”要根据情况进行加固或拆除,防止倾倒伤人
对施工场地围墙要加强检查,发现安全隐患要实行措施,撤离周围人员和物资,设立安全警戒线,保护生产安全

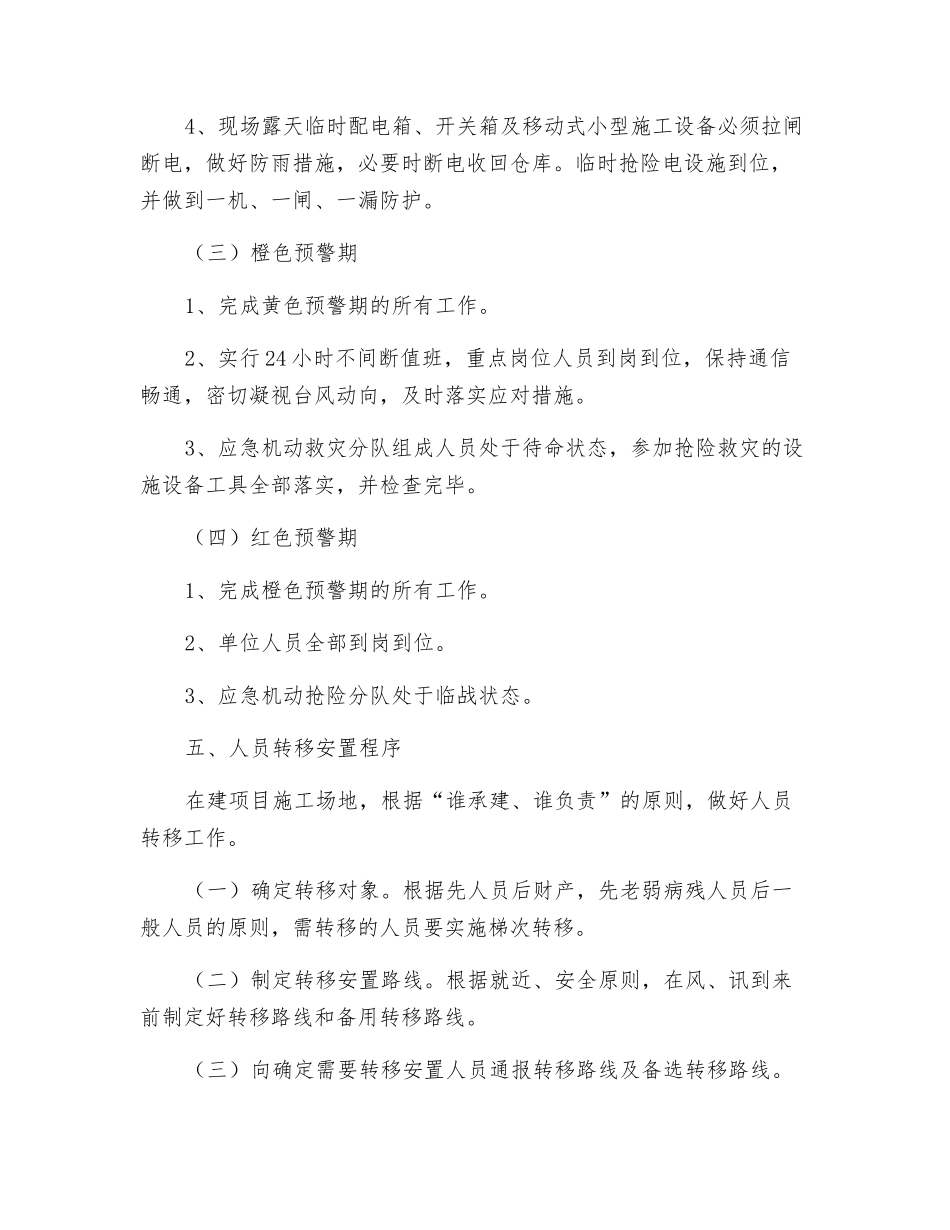

3、电缆线必须做到架空设置,防止漏电伤人4、加强深基坑开挖的维护措施
