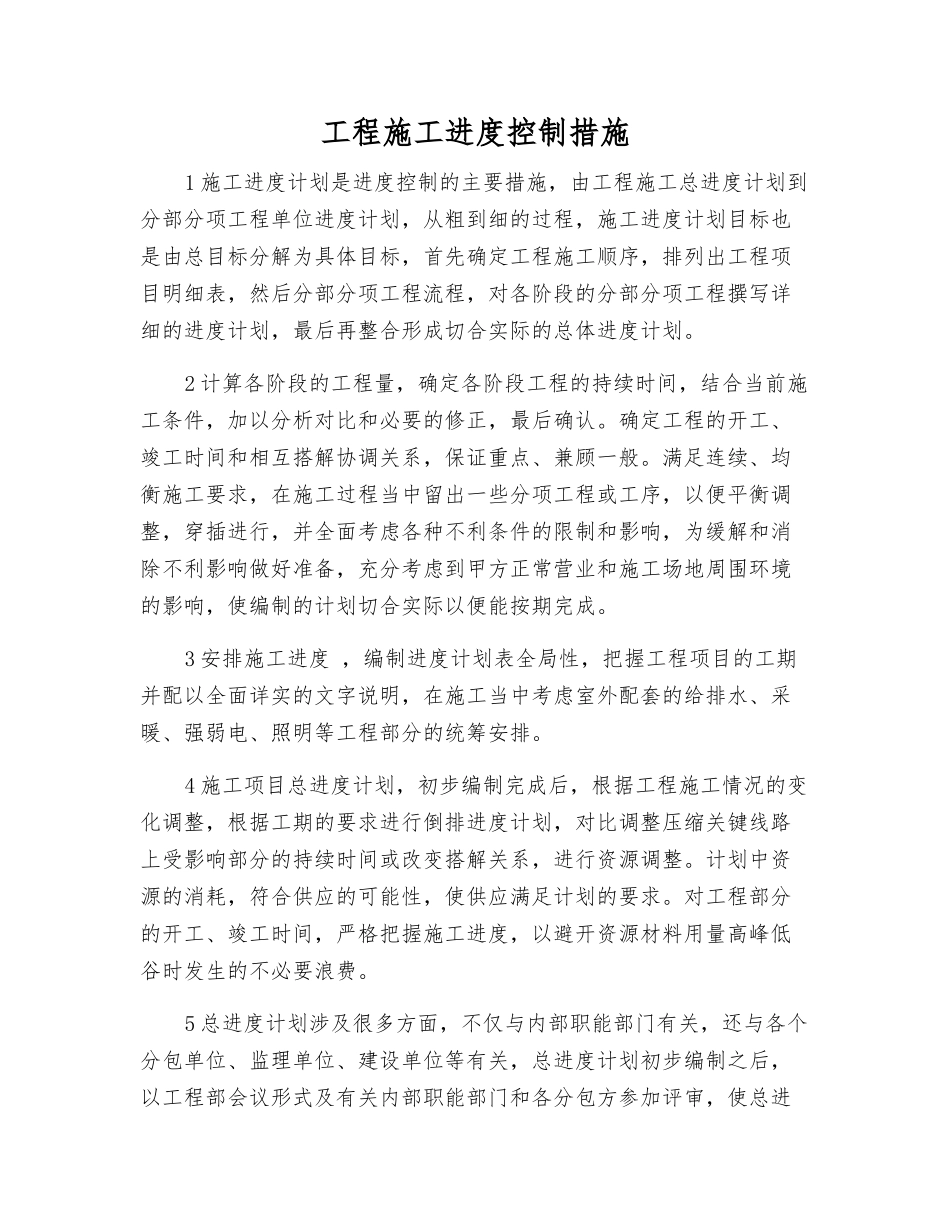

工程施工进度控制措施1 施工进度计划是进度控制的主要措施,由工程施工总进度计划到分部分项工程单位进度计划,从粗到细的过程,施工进度计划目标也是由总目标分解为具体目标,首先确定工程施工顺序,排列出工程项目明细表,然后分部分项工程流程,对各阶段的分部分项工程撰写详细的进度计划,最后再整合形成切合实际的总体进度计划
2 计算各阶段的工程量,确定各阶段工程的持续时间,结合当前施工条件,加以分析对比和必要的修正,最后确认
确定工程的开工、竣工时间和相互搭解协调关系,保证重点、兼顾一般
满足连续、均衡施工要求,在施工过程当中留出一些分项工程或工序,以便平衡调整,穿插进行,并全面考虑各种不利条件的限制和影响,为缓解和消除不利影响做好准备,充分考虑到甲方正常营业和施工场地周围环境的影响,使编制的计划切合实际以便能按期完成
3 安排施工进度 ,编制进度计划表全局性,把握工程项目的工期并配以全面详实的文字说明,在施工当中考虑室外配套的给排水、采暖、强弱电、照明等工程部分的统筹安排
4 施工项目总进度计划,初步编制完成后,根据工程施工情况的变化调整,根据工期的要求进行倒排进度计划,对比调整压缩关键线路上受影响部分的持续时间或改变搭解关系,进行资源调整
计划中资源的消耗,符合供应的可能性,使供应满足计划的要求
对工程部分的开工、竣工时间,严格把握施工进度,以避开资源材料用量高峰低谷时发生的不必要浪费

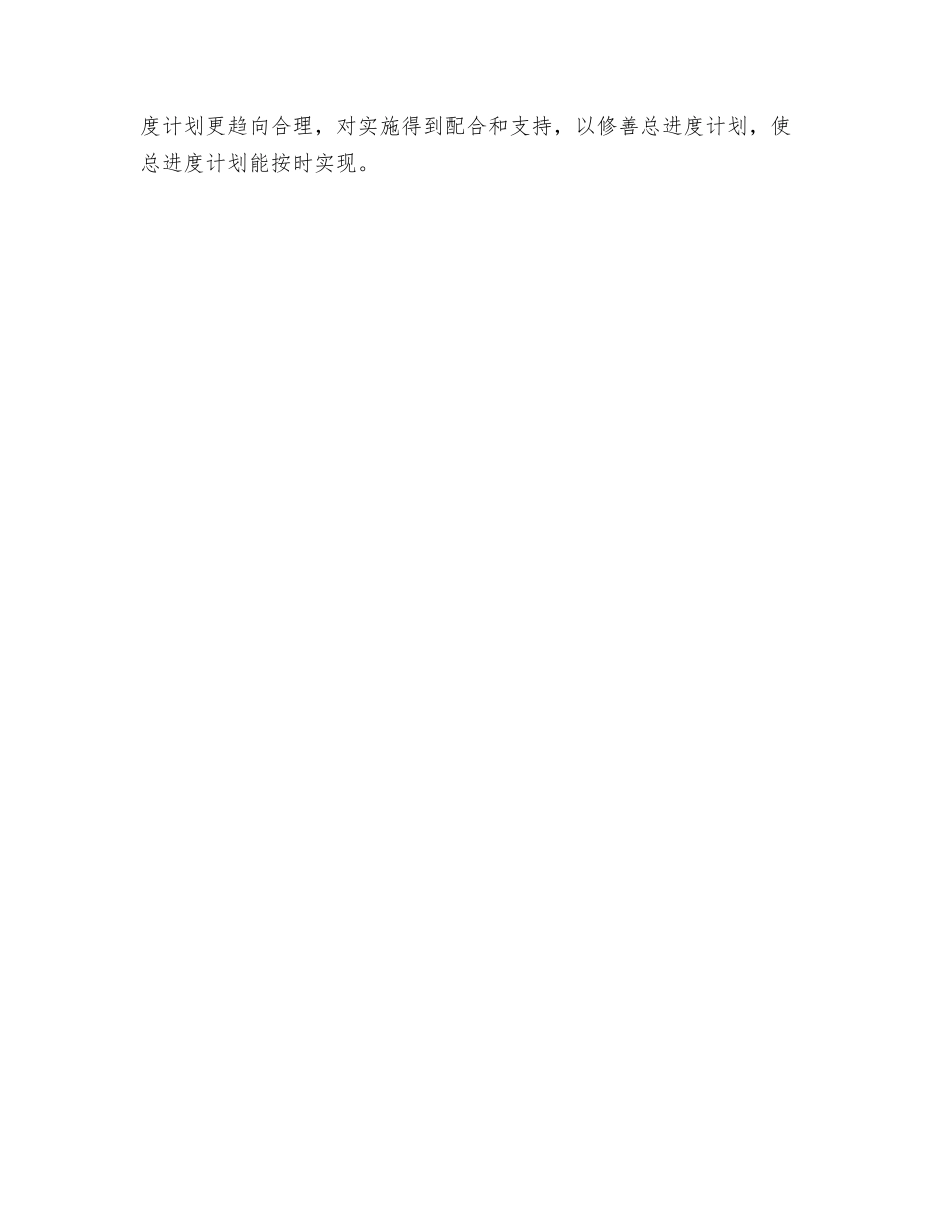

5 总进度计划涉及很多方面,不仅与内部职能部门有关,还与各个分包单位、监理单位、建设单位等有关,总进度计划初步编制之后,以工程部会议形式及有关内部职能部门和各分包方参加评审,使总进度计划更趋向合理,对实施得到配合和支持,以修善总进度计划,使总进度计划能按时实现
