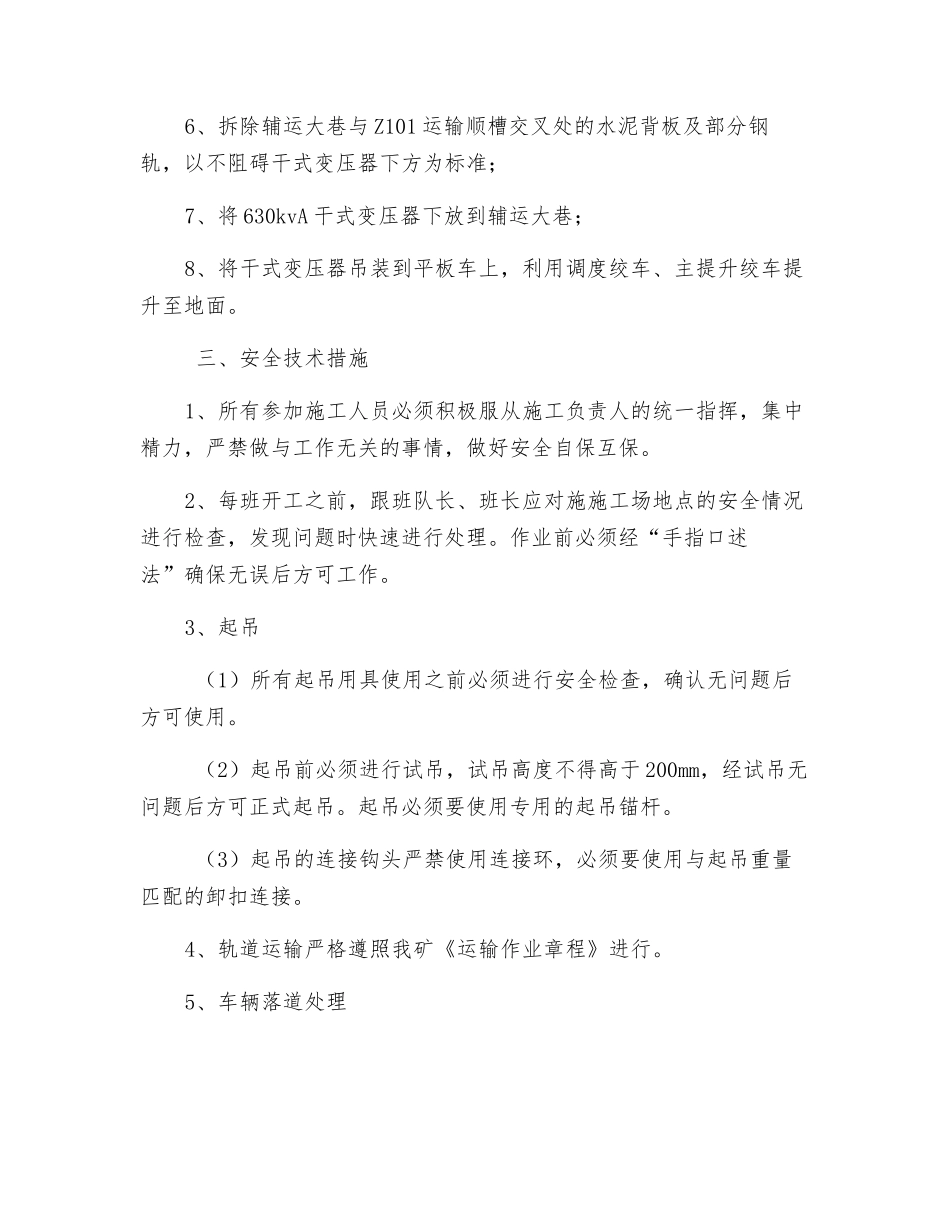

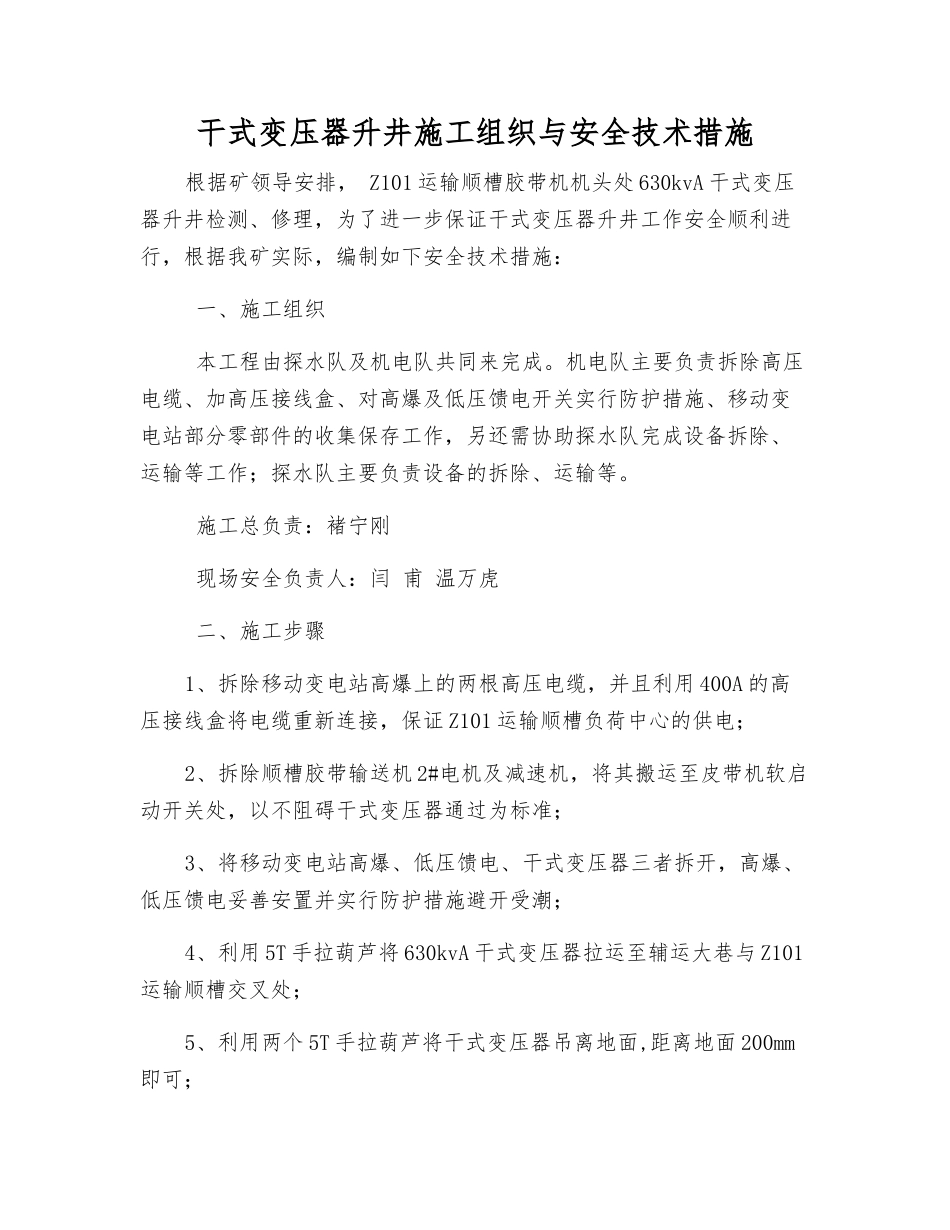

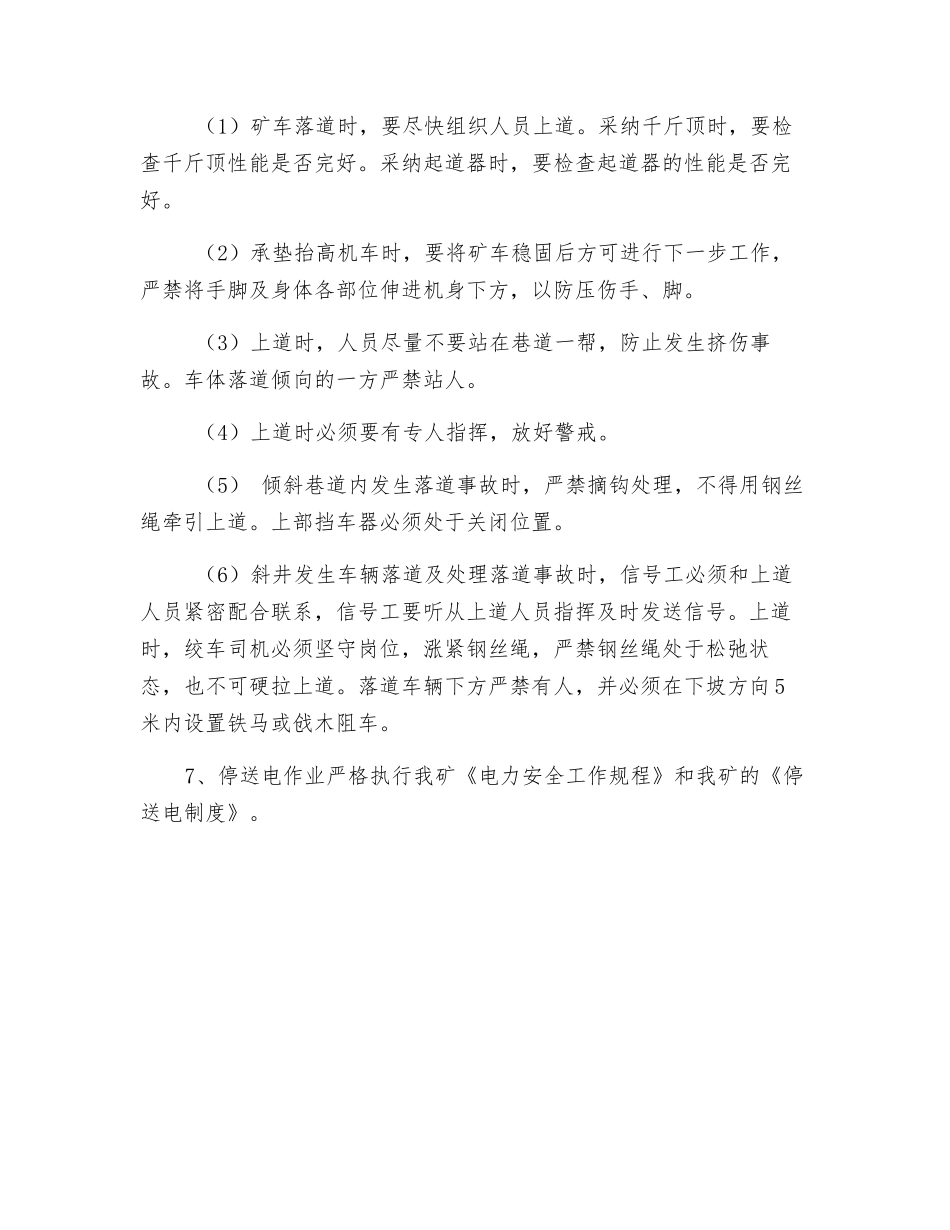

干式变压器升井施工组织与安全技术措施根据矿领导安排, Z101 运输顺槽胶带机机头处 630kvA 干式变压器升井检测、修理,为了进一步保证干式变压器升井工作安全顺利进行,根据我矿实际,编制如下安全技术措施: 一、施工组织 本工程由探水队及机电队共同来完成。机电队主要负责拆除高压电缆、加高压接线盒、对高爆及低压馈电开关实行防护措施、移动变电站部分零部件的收集保存工作,另还需协助探水队完成设备拆除、运输等工作;探水队主要负责设备的拆除、运输等。 施工总负责:褚宁刚 现场安全负责人:闫 甫 温万虎 二、施工步骤1、拆除移动变电站高爆上的两根高压电缆,并且利用 400A 的高压接线盒将电缆重新连接,保证 Z101 运输顺槽负荷中心的供电;2、拆除顺槽胶带输送机 2#电机及减速机,将其搬运至皮带机软启动开关处,以不阻碍干式变压器通过为标准;3、将移动变电站高爆、低压馈电、干式变压器三者拆开,高爆、低压馈电妥善安置并实行防护措施避开受潮;4、利用 5T 手拉葫芦将 630kvA 干式变压器拉运至辅运大巷与 Z101运输顺槽交叉处;5、利用两个 5T 手拉葫芦将干式变压器吊离地面,距离地面 200mm即可;6、拆除辅运大巷与 Z101 运输顺槽交叉处的水泥背板及部分钢轨,以不阻碍干式变压器下方为标准;7、将 630kvA 干式变压器下放到辅运大巷;8、将干式变压器吊装到平板车上,利用调度绞车、主提升绞车提升至地面。 三、安全技术措施1、所有参加施工人员必须积极服从施工负责人的统一指挥,集中精力,严禁做与工作无关的事情,做好安全自保互保。2、每班开工之前,跟班队长、班长应对施施工场地点的安全情况进行检查,发现问题时快速进行处理。作业前必须经“手指口述法”确保无误后方可工作。3、起吊 (1)所有起吊用具使用之前必须进行安全检查,确认无问题后方可使用。 (2)起吊前必须进行试吊,试吊高度不得高于 200mm,经试吊无问题后方可正式起吊。起吊必须要使用专用的起吊锚杆。 (3)起吊的连接钩头严禁使用连接环,必须要使用与起吊重量匹配的卸扣连接。4、轨道运输严格遵照我矿《运输作业章程》进行。5、车辆落道处理 (1)矿车落道时,要尽快组织人员上道。采纳千斤顶时,要检查千斤顶性能是否完好。采纳起道器时,要检查起道器的性能是否完好。 (2)承垫抬高机车时,要将矿车稳固后方可进行下一步工作,严禁将手脚及身体各部位伸进机身下方,以防压伤手、脚。 (3)上道时,人员尽量不...
