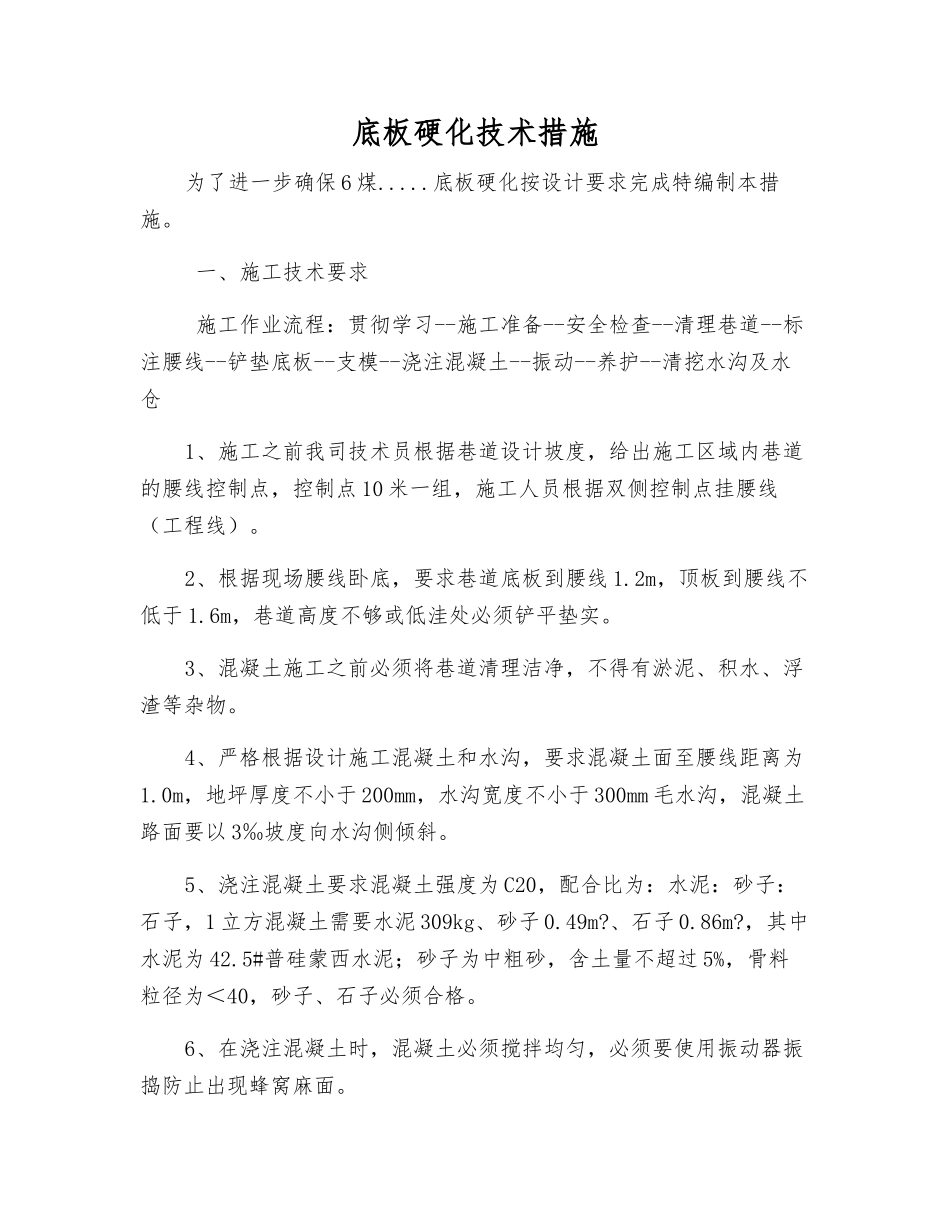

底板硬化技术措施为了进一步确保 6 煤
底板硬化按设计要求完成特编制本措施
一、施工技术要求 施工作业流程:贯彻学习--施工准备--安全检查--清理巷道--标注腰线--铲垫底板--支模--浇注混凝土--振动--养护--清挖水沟及水仓1、施工之前我司技术员根据巷道设计坡度,给出施工区域内巷道的腰线控制点,控制点 10 米一组,施工人员根据双侧控制点挂腰线(工程线)
2、根据现场腰线卧底,要求巷道底板到腰线 1
2m,顶板到腰线不低于 1
6m,巷道高度不够或低洼处必须铲平垫实
3、混凝土施工之前必须将巷道清理洁净,不得有淤泥、积水、浮渣等杂物
4、严格根据设计施工混凝土和水沟,要求混凝土面至腰线距离为1
0m,地坪厚度不小于 200mm,水沟宽度不小于 300mm 毛水沟,混凝土路面要以 3‰坡度向水沟侧倾斜
5、浇注混凝土要求混凝土强度为 C20,配合比为:水泥:砂子:石子,1 立方混凝土需要水泥 309kg、砂子 0
,其中水泥为 42
5#普硅蒙西水泥;砂子为中粗砂,含土量不超过 5%,骨料粒径为<40,砂子、石子必须合格
6、在浇注混凝土时,混凝土必须搅拌均匀,必须要使用振动器振捣防止出现蜂窝麻面

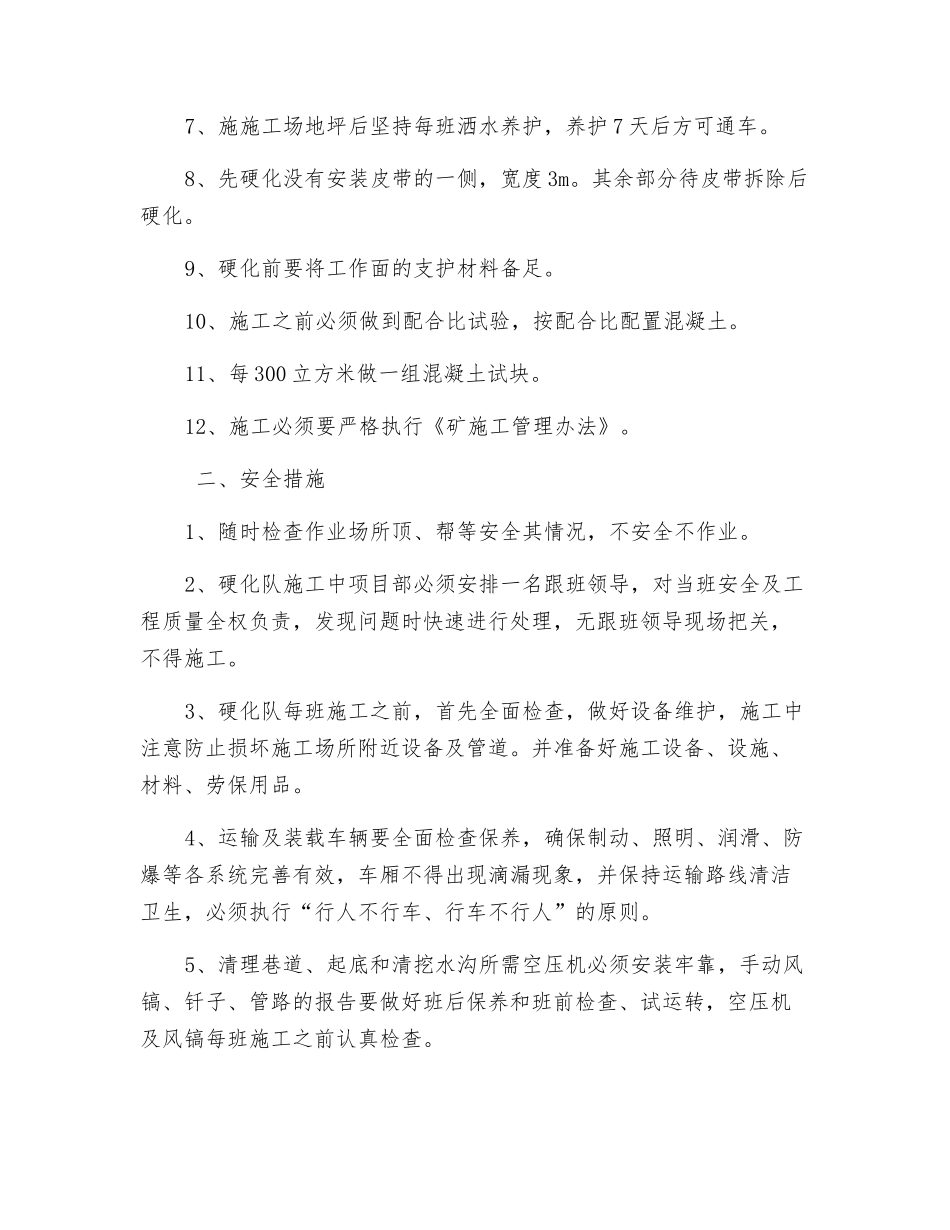

7、施施工场地坪后坚持每班洒水养护,养护 7 天后方可通车
8、先硬化没有安装皮带的一侧,宽度 3m
其余部分待皮带拆除后硬化
9、硬化前要将工作面的支护材料备足
10、施工之前必须做到配合比试验,按配合比配置混凝土
11、每 300 立方米做一组混凝土试块
12、施工必须要严格执行《矿施工管理办法》
二、安全措施1、随时检查作业场所顶、帮等安全其情况,不安全不作业
2、硬化队施工中项目部必须安排一名跟班领导,对当班安全及工程质量全权负责,发现问题时快速进行处理,无跟班领导现场把关,不得施工

3、硬化队每班施工之前,首先全面检查,做好
