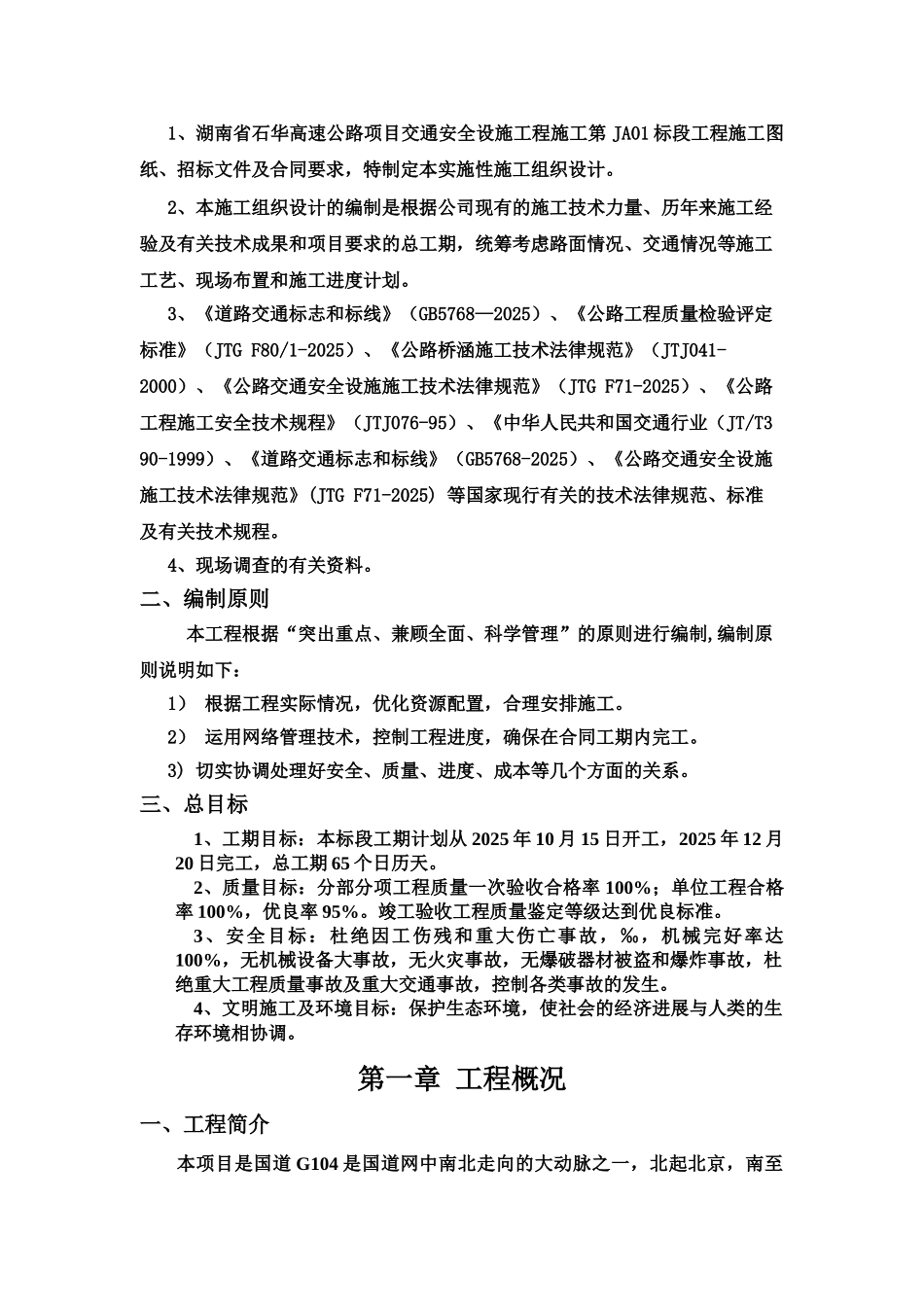

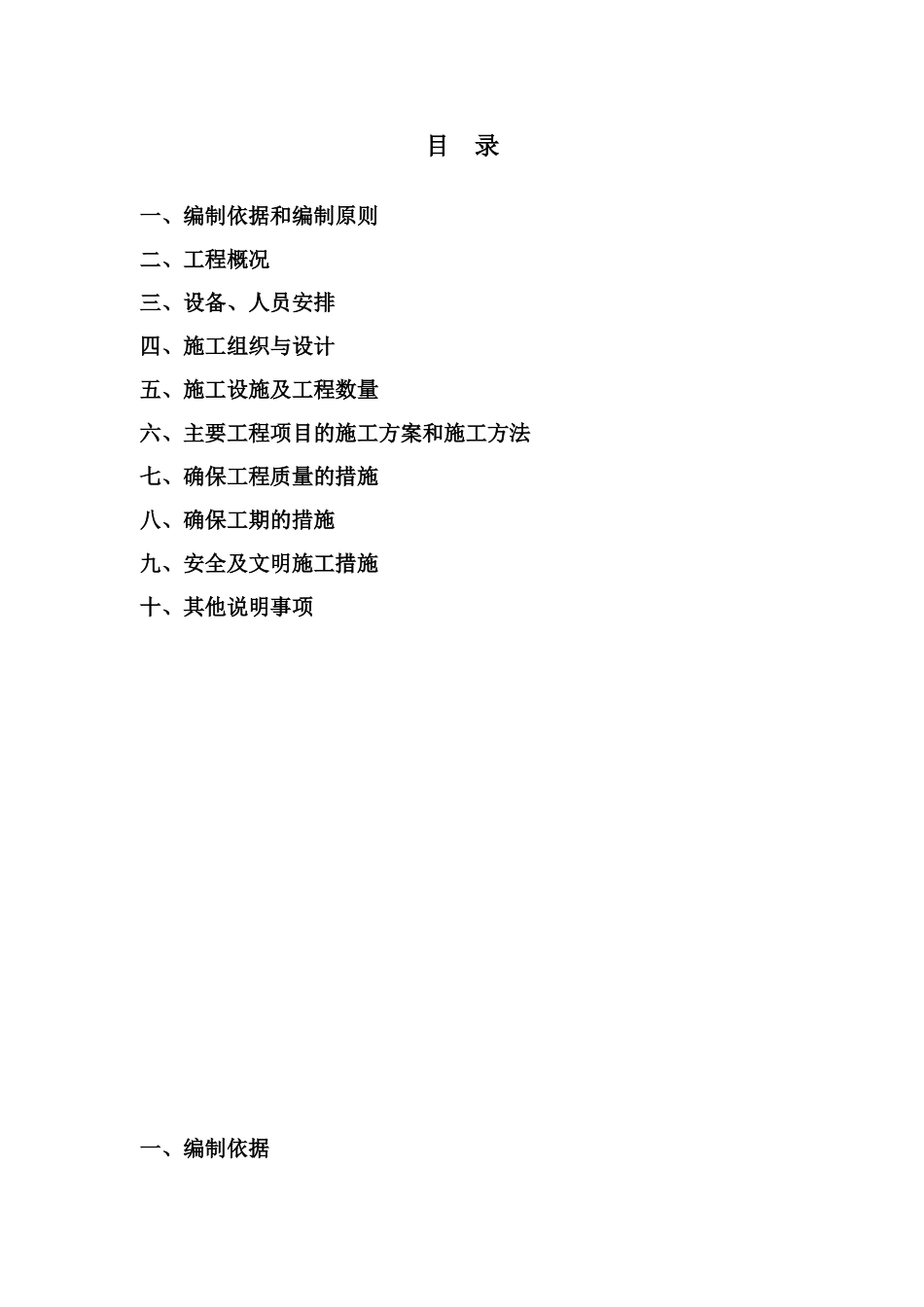

开工汇报报告标线目 录一、编制依据和编制原则二、工程概况三、设备、人员安排四、施工组织与设计五、施工设施及工程数量六、主要工程项目的施工方案和施工方法七、确保工程质量的措施八、确保工期的措施九、安全及文明施工措施十、其他说明事项一、编制依据1、湖南省石华高速公路项目交通安全设施工程施工第 JA01 标段工程施工图纸、招标文件及合同要求,特制定本实施性施工组织设计。2、本施工组织设计的编制是根据公司现有的施工技术力量、历年来施工经验及有关技术成果和项目要求的总工期,统筹考虑路面情况、交通情况等施工工艺、现场布置和施工进度计划。3、《道路交通标志和标线》(GB5768—2025)、《公路工程质量检验评定标准》(JTG F80/1-2025)、《公路桥涵施工技术法律规范》(JTJ041-2000)、《公路交通安全设施施工技术法律规范》(JTG F71-2025)、《公路工程施工安全技术规程》(JTJ076-95)、《中华人民共和国交通行业(JT/T390-1999)、《道路交通标志和标线》(GB5768-2025)、《公路交通安全设施施工技术法律规范》(JTG F71-2025) 等国家现行有关的技术法律规范、标准及有关技术规程。 4、现场调查的有关资料。二、编制原则 本工程根据“突出重点、兼顾全面、科学管理”的原则进行编制,编制原则说明如下:1) 根据工程实际情况,优化资源配置,合理安排施工。2) 运用网络管理技术,控制工程进度,确保在合同工期内完工。3) 切实协调处理好安全、质量、进度、成本等几个方面的关系。三、总目标1、工期目标:本标段工期计划从 2025 年 10 月 15 日开工,2025 年 12 月20 日完工,总工期 65 个日历天。2、质量目标:分部分项工程质量一次验收合格率 100%;单位工程合格率 100%,优良率 95%。竣工验收工程质量鉴定等级达到优良标准。3、安全目标:杜绝因工伤残和重大伤亡事故,‰,机械完好率达100%,无机械设备大事故,无火灾事故,无爆破器材被盗和爆炸事故,杜绝重大工程质量事故及重大交通事故,控制各类事故的发生。4、文明施工及环境目标:保护生态环境,使社会的经济进展与人类的生存环境相协调。第一章 工程概况一、工程简介本项目是国道 G104 是国道网中南北走向的大动脉之一,北起北京,南至福州,沟通了华北、华东、华南地区。国道 104 安徽段是皖北地区干线公路网的重要轴线,从江苏省徐州市睢宁县向南进泗县境内,经五河县、明光市、滁州市、来安县,通往江苏南京,沟通了皖北东部...
