XXX 建设工程发展有限公司 1目录―、编制依据 2二、工程概况 2三、施工准备 2四、施工方法 3五、质量注意事项 8六、常见问题处理措施 9七、成品保护……………………………………………………………10八、环境、职业健康安全管理措施……………………………………11XXX 建设工程发展有限公司 2一、编制依据1、《钢筋混凝土用热轧带肋钢筋》(GB1499
2-2007);2、《滚轧直螺纹钢筋连接接头》(JG163-2004);3、《钢筋机械连接通用技术规程》(JGJ107—2016);4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》;(16G101-1、16G101-3);5、《混凝土结构工程施工质量验收规范》(GB50204-2015);6、XXX 二期设计图纸二、工程概况工程名称:建设单位:设计单位:监理单位:施工单位:XXX 建设工程发展有限公司工程地点:本工程机械连接用于 XXX 楼主楼筏板钢筋及地库顶板梁内钢筋(直径三 20),机械连接接头等级不低于 II 级
三、施工准备(一)施工技术准备1、凡参与接头施工的操作工人必须参加技术配训,经考核合格后持证上岗
2、熟悉图纸,核对有编号的布筋图纸加工单与成品的数量
3、做好技术交底
(二)材料机具准备1、套筒的规格、型号以及钢筋的品种、规格必须符合设计要求
2、主要机具:切割机、钢筋滚压直螺纹成型机、扳手及量规(牙型规、环规、塞规)
(三)作业条件1、机械连接接头工艺性能检测合格
2、钢筋端头螺纹已加工完毕,检查合格,且已具备现场钢筋连接条件
3、钢筋连接用的套筒已检查合格,进入现场挂牌整齐码放
XXX 建设工程发展有限公司 34、布筋图及施工穿筋顺序等已进行技术交底

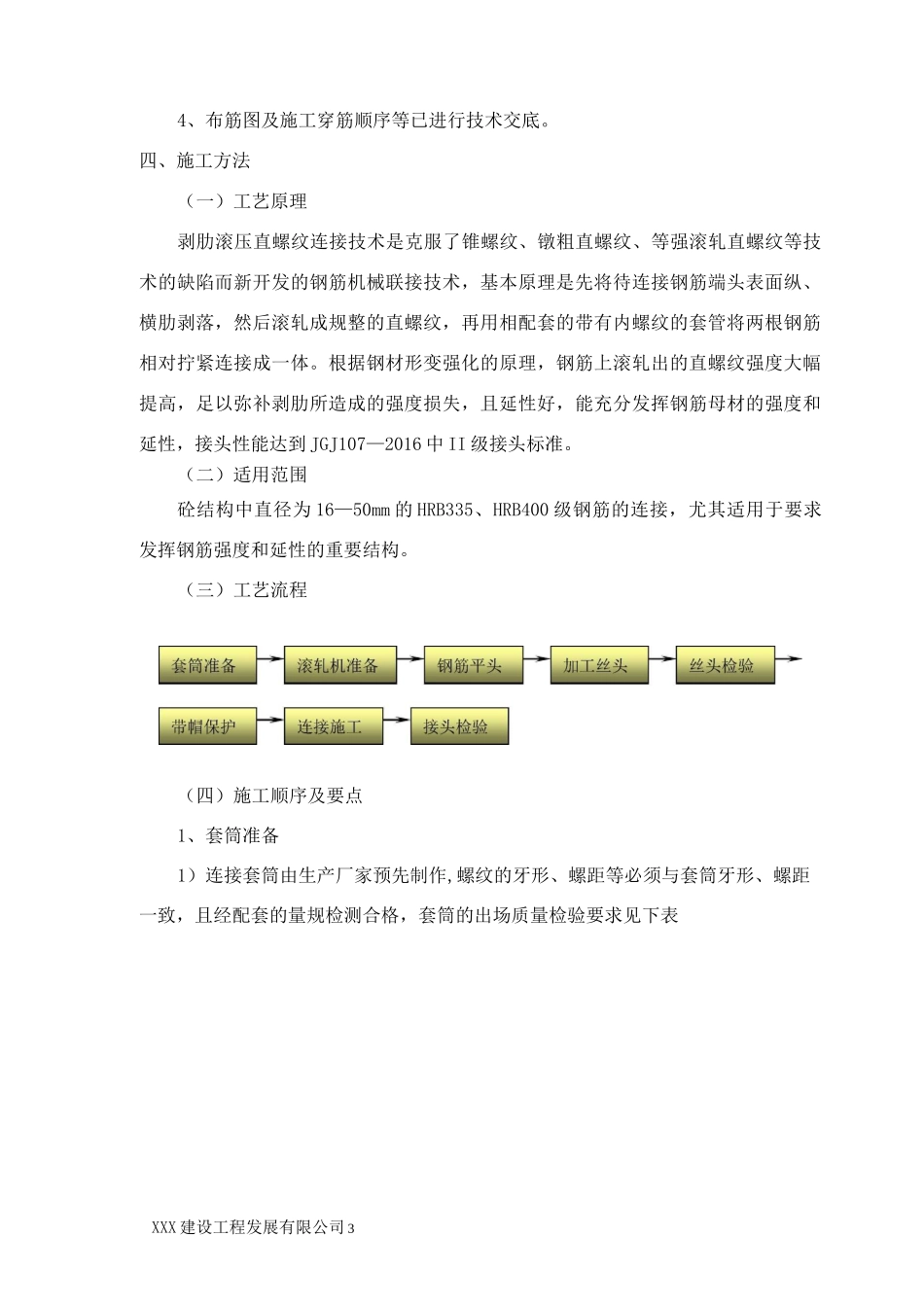

四、施工方法(一)工艺原理剥肋滚压直螺纹连接技术是克服了锥螺纹、镦粗直螺纹、等强滚轧直螺纹等技术的缺陷而新开发的钢筋机械联接技术,基本原理是
