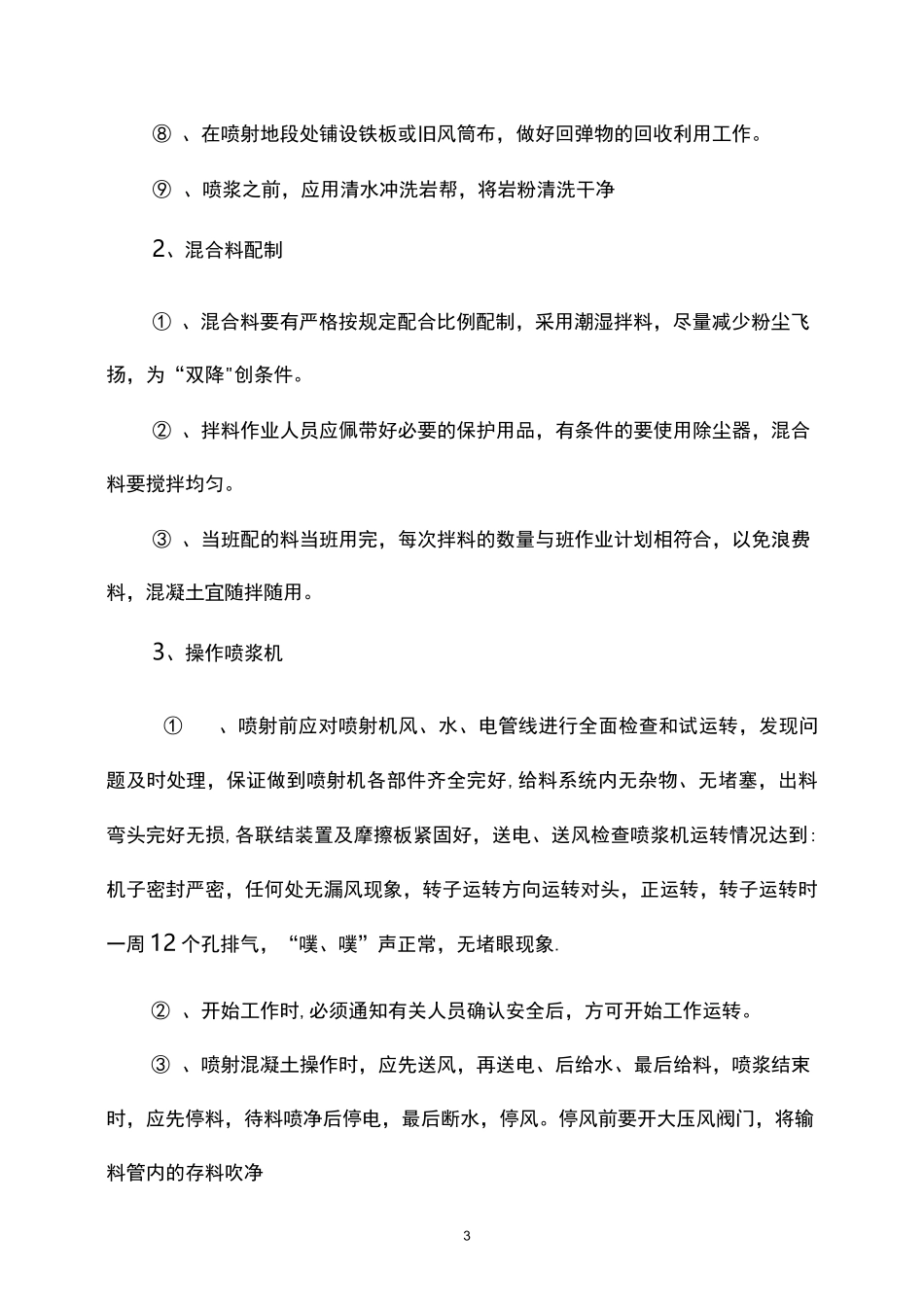

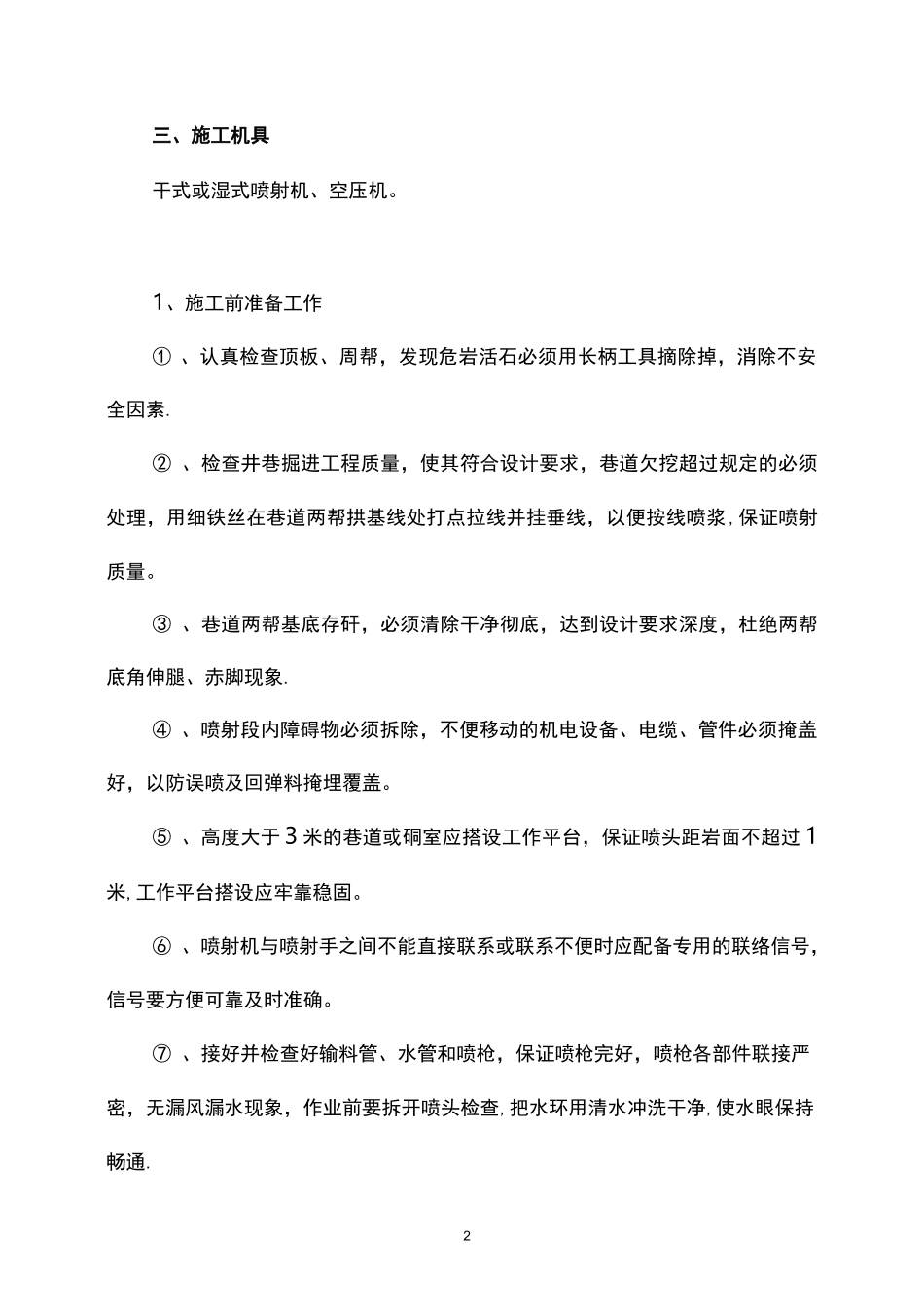

1喷射混凝土支护工艺标准一、适用范围:除了流砂层涌水大的岩层和表土层外,其它岩层巷道掘进施工中一般采用混凝土喷射支护形式。二、材料准备:1、主要原材料:输料管、供水软管、喷枪、水泥、黄砂、碎石子、速凝剂、水。2、质量要求① 、水泥:优先使用普通硅酸盐水泥、有化学腐蚀影响时,应采用特种水泥,水泥的标号不得低于 400 号,过期或受潮、结块的水泥不得使用,水泥质量应符合现行水泥标准。② 、黄沙;一般为河沙。应采用坚硬清洁的水中,粗沙为主,含水率控制在6-8%,泥土质含量按重量计不大于 3%、硫化物和硫酸盐含量不大于 1%。③ 、粗骨料:采用坚硬耐久的卵石或碎石及陶粒,卵石粒径不大于 25mm,碎石粒径不大于 20mm,陶粒粒径不大于 20mm,使用碱性速凝剂时,不得含有活性 SiO2的岩石做粗骨料.④ 、速凝剂:须经过国家鉴定,掺量一般为水泥重量的 2-4%,使用前应做速凝效果试验,变质结块者不得使用.⑤ 、水:水中不得含有影响水泥正常凝结与硬化的有害杂质,污水:PH 值小于 4 的酸性水和硫酸盐含量按 SO4计量超过水重 1%的水均不得使用。2三、施工机具干式或湿式喷射机、空压机。1、施工前准备工作① 、认真检查顶板、周帮,发现危岩活石必须用长柄工具摘除掉,消除不安全因素.② 、检查井巷掘进工程质量,使其符合设计要求,巷道欠挖超过规定的必须处理,用细铁丝在巷道两帮拱基线处打点拉线并挂垂线,以便按线喷浆,保证喷射质量。③ 、巷道两帮基底存矸,必须清除干净彻底,达到设计要求深度,杜绝两帮底角伸腿、赤脚现象.④ 、喷射段内障碍物必须拆除,不便移动的机电设备、电缆、管件必须掩盖好,以防误喷及回弹料掩埋覆盖。⑤ 、高度大于 3 米的巷道或硐室应搭设工作平台,保证喷头距岩面不超过 1米,工作平台搭设应牢靠稳固。⑥ 、喷射机与喷射手之间不能直接联系或联系不便时应配备专用的联络信号,信号要方便可靠及时准确。⑦ 、接好并检查好输料管、水管和喷枪,保证喷枪完好,喷枪各部件联接严密,无漏风漏水现象,作业前要拆开喷头检查,把水环用清水冲洗干净,使水眼保持畅通.3⑧ 、在喷射地段处铺设铁板或旧风筒布,做好回弹物的回收利用工作。⑨ 、喷浆之前,应用清水冲洗岩帮,将岩粉清洗干净2、混合料配制① 、混合料要有严格按规定配合比例配制,采用潮湿拌料,尽量减少粉尘飞扬,为“双降"创条件。② 、拌料作业人员应佩带好必要的保护用品,有条件的要使用除尘器,混合料要搅拌均...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
