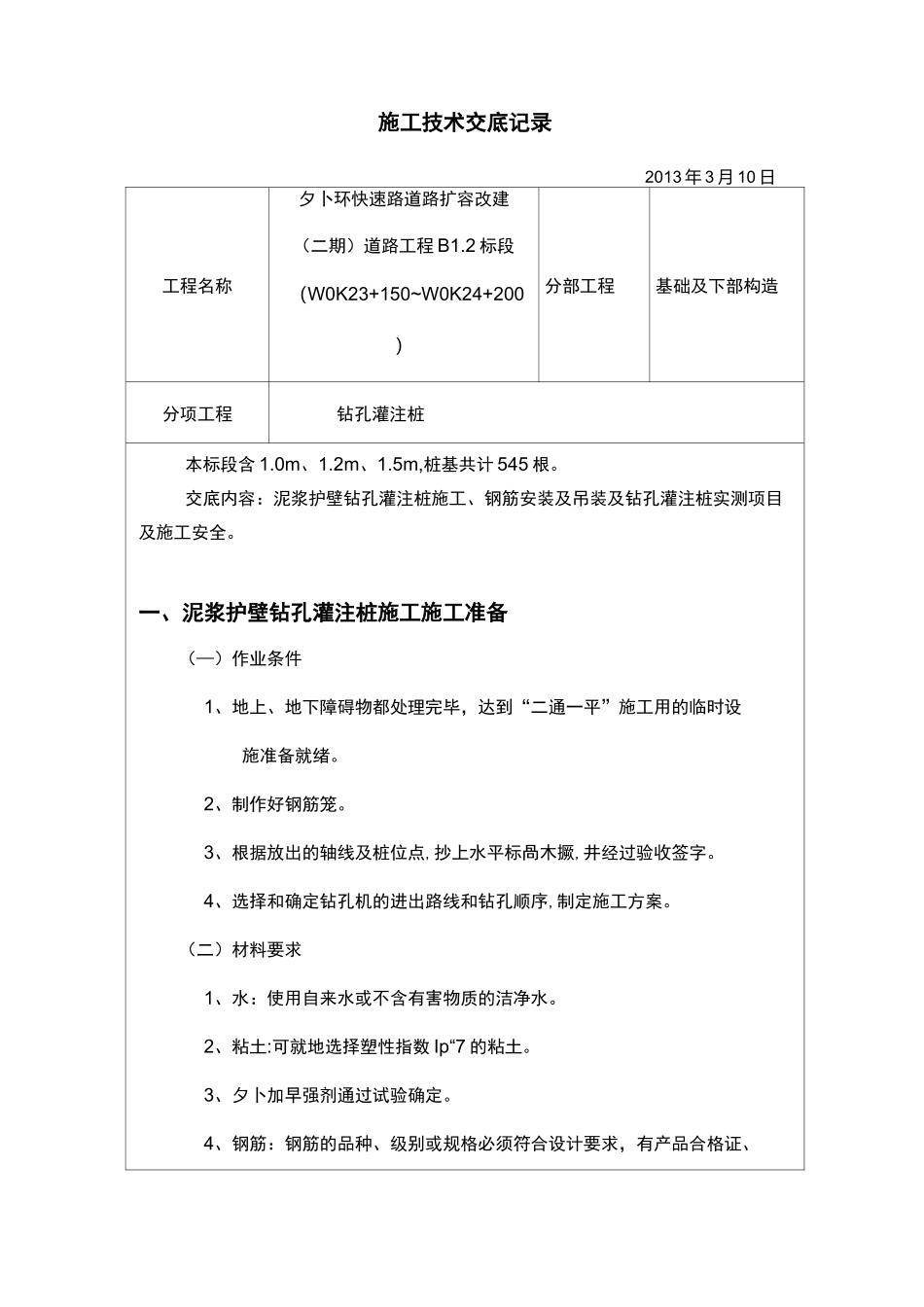

施工技术交底记录2013 年 3 月 10 日工程名称夕卜环快速路道路扩容改建(二期)道路工程 B1
2 标段(W0K23+150~W0K24+200)分部工程基础及下部构造分项工程钻孔灌注桩本标段含 1
5m,桩基共计 545 根
交底内容:泥浆护壁钻孔灌注桩施工、钢筋安装及吊装及钻孔灌注桩实测项目及施工安全
一、泥浆护壁钻孔灌注桩施工施工准备(—)作业条件1、地上、地下障碍物都处理完毕,达到“二通一平”施工用的临时设施准备就绪
2、制作好钢筋笼
3、根据放出的轴线及桩位点,抄上水平标咼木撅,井经过验收签字
4、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案
(二)材料要求1、水:使用自来水或不含有害物质的洁净水
2、粘土:可就地选择塑性指数 Ip“7 的粘土
3、夕卜加早强剂通过试验确定
4、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告

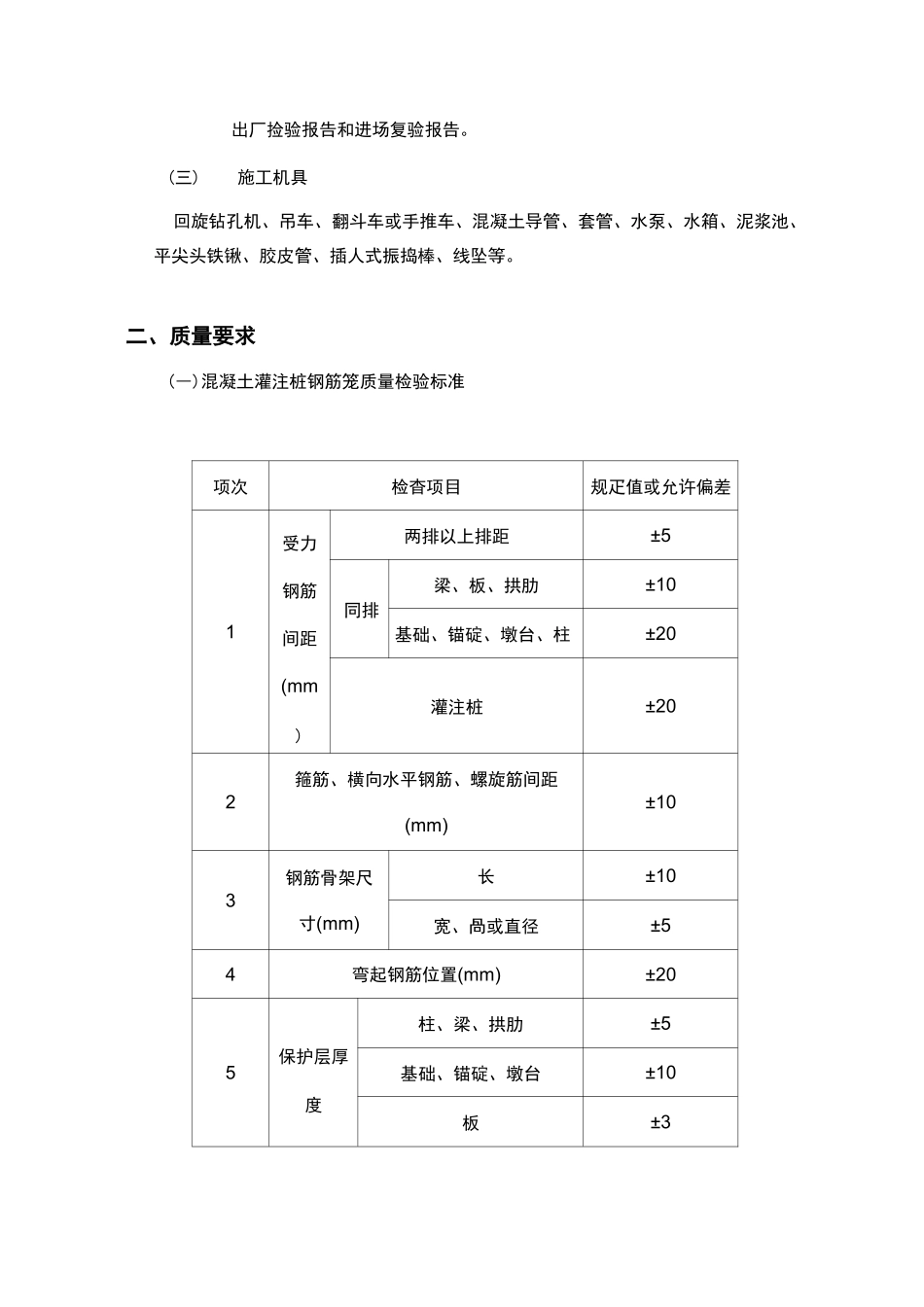

(三)施工机具回旋钻孔机、吊车、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、平尖头铁锹、胶皮管、插人式振捣棒、线坠等

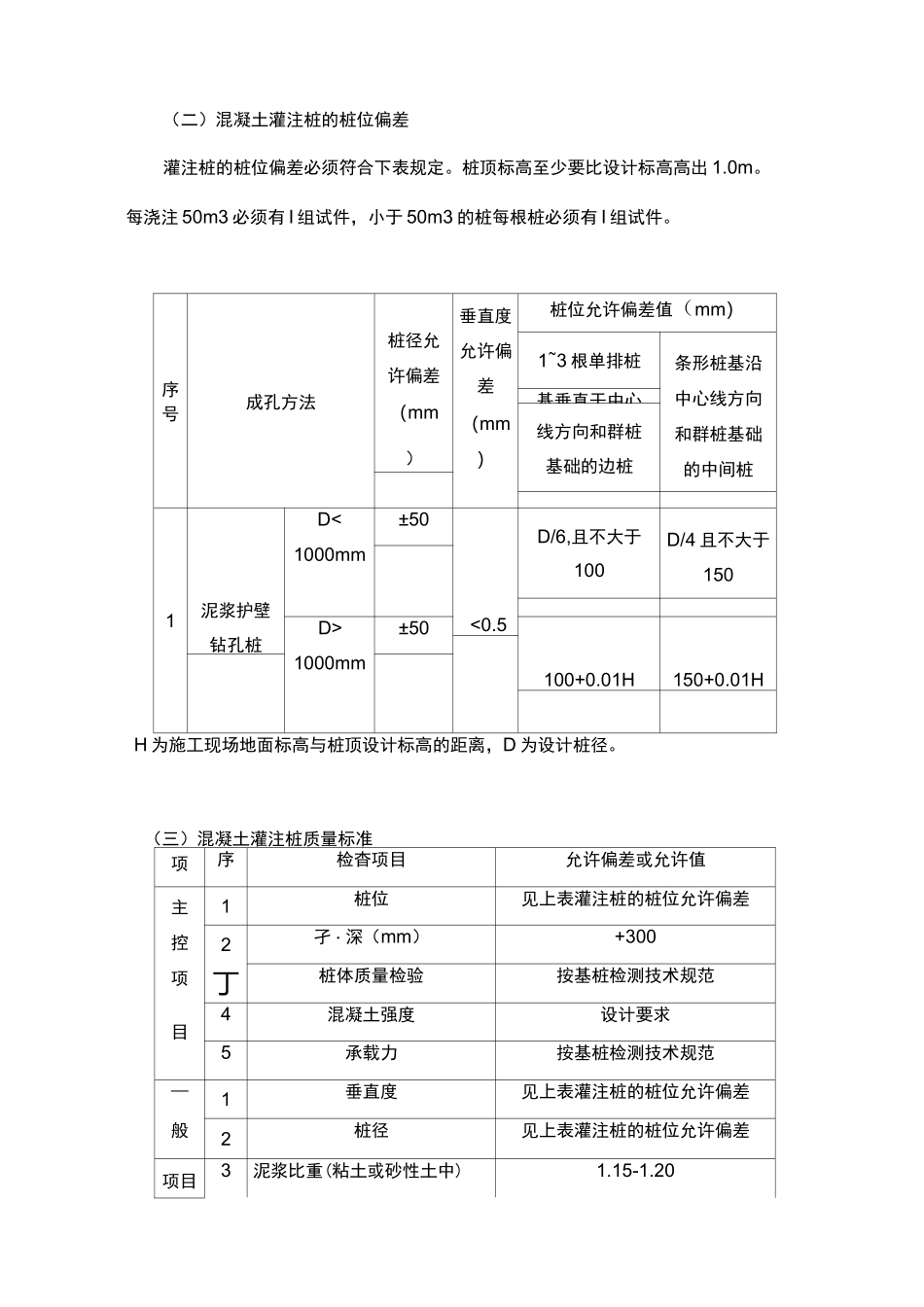

二、质量要求(―)混凝土灌注桩钢筋笼质量检验标准项次检杳项目规疋值或允许偏差1受力钢筋间距(mm)两排以上排距±5同排梁、板、拱肋±10基础、锚碇、墩台、柱±20灌注桩±202箍筋、横向水平钢筋、螺旋筋间距(mm)±103钢筋骨架尺寸(mm)长±10宽、咼或直径±54弯起钢筋位置(mm)±205保护层厚度柱、梁、拱肋±5基础、锚碇、墩台±10板±3(二)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定
桩顶标高至少要比设计标高高出 1
每浇注 50m3 必须有 I 组试件,小于 50m3 的桩每根桩必须有 I 组试件
序号成孔方法桩径允许偏差(mm)垂直度允许偏差(mm)桩位允许偏差值(mm)1~3 根单排桩条形桩基沿中心线方向和群桩
