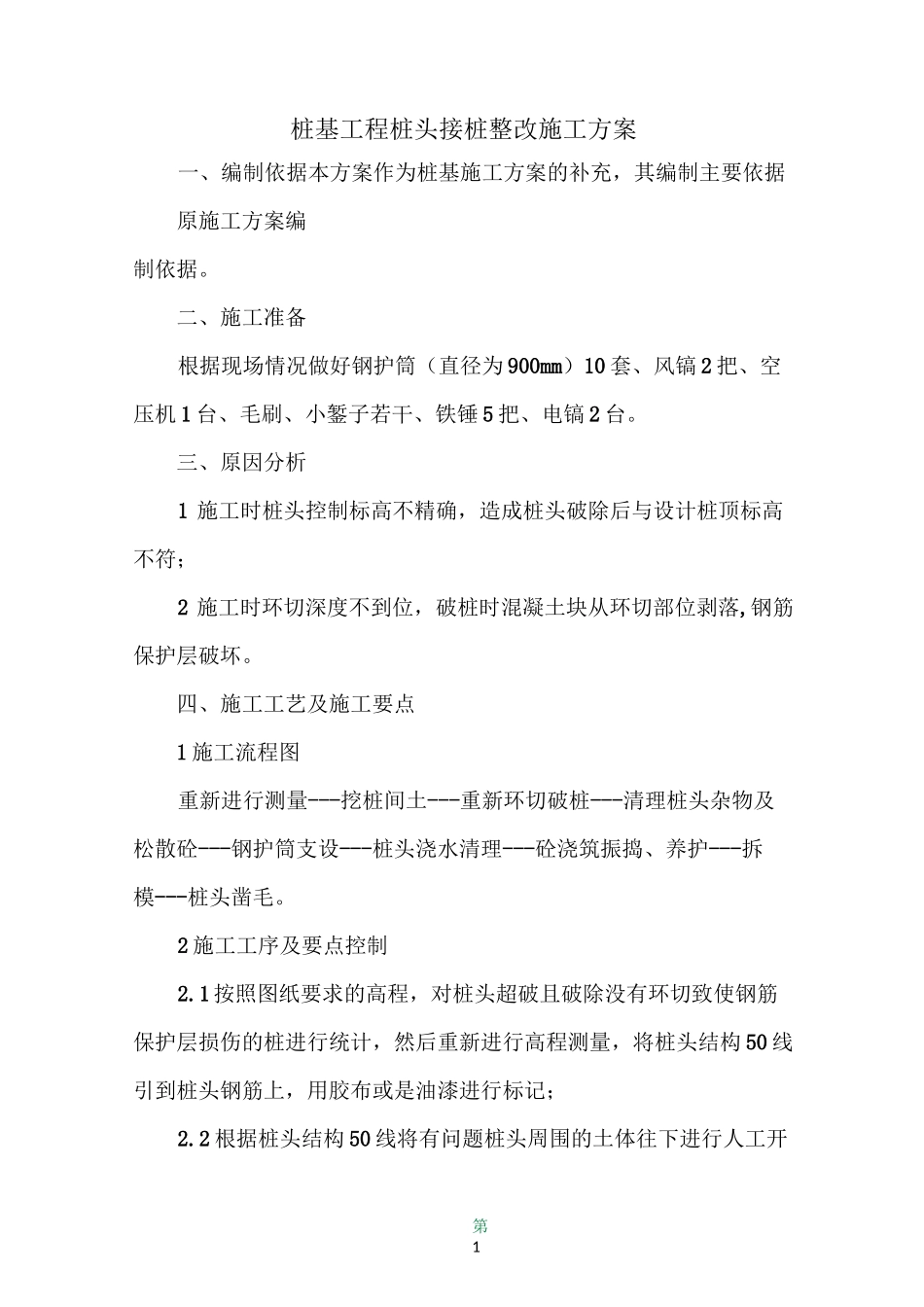

第1桩基工程桩头接桩整改施工方案一、编制依据本方案作为桩基施工方案的补充,其编制主要依据原施工方案编制依据。二、施工准备根据现场情况做好钢护筒(直径为 900mm)10 套、风镐 2 把、空压机 1 台、毛刷、小錾子若干、铁锤 5 把、电镐 2 台。三、原因分析1 施工时桩头控制标高不精确,造成桩头破除后与设计桩顶标高不符;2 施工时环切深度不到位,破桩时混凝土块从环切部位剥落,钢筋保护层破坏。四、施工工艺及施工要点1 施工流程图重新进行测量---挖桩间土---重新环切破桩---清理桩头杂物及松散砼---钢护筒支设---桩头浇水清理---砼浇筑振捣、养护---拆模---桩头凿毛。2 施工工序及要点控制2.1 按照图纸要求的高程,对桩头超破且破除没有环切致使钢筋保护层损伤的桩进行统计,然后重新进行高程测量,将桩头结构 50 线引到桩头钢筋上,用胶布或是油漆进行标记;2.2 根据桩头结构 50 线将有问题桩头周围的土体往下进行人工开第2挖,开挖深度保证 300mm 且要保证能清理破损桩头;钢筋折断处应错开搭接,采用焊接工艺,双面焊接不小于 5d、单面焊接不小于 10d;2.3桩间土清理完成后将高程引至桩身,然后根据现场桩头情况确定重新环切的位置,环切严格按照规定执行(即利用环切片按照标记好的高程进行整个桩身环切,环切的深度控制在 30--40mm,环切完成后重新进行桩头破除),待桩头二次破除后,先用人工将大块砼清理出现场,然后利用空压机将桩头上的尘土、松散砼粒吹散,保证桩头干净整洁;2.4桩头杂物清理干净后,根据原桩位支设好钢护筒模板,原桩身接长不小于 300mm,若接桩头需要的钢护筒长度与现场不符,要根据现场实际情况进行重新加工,一定要保证接桩的质量;2.5模板支设完成后再次进行桩头尘土及颗粒杂物的清理,清理完成后用水对桩头进行清洗,然后在原桩头上用毛刷刷 2-3 遍界面剂;然后分层(层厚约 30cm)浇注混凝土至接桩顶设计标高,砼浇筑人工振捣要密实、表面要平整,坍落度控制在 180〜220mm;混凝土浇筑采用 C40 商品混凝土;混凝土浇筑后,在常温条件下 12h 内应覆盖浇水养护,养护使用土工布覆盖,浇水次数以保持混凝土湿润为宜,养护时间不少于七昼夜;2.6 混凝土浇筑初凝后进行模板拆除,拆除模板后利用小錾子将混凝土面凿毛,然后用扫把将凿毛残渣清扫,并用水冲洗干净,模板拆除要注意桩头棱角,加强混凝土成品保护。五、预防措施第31 严格控制桩头标高,每根桩用水准仪沿桩身标记...
