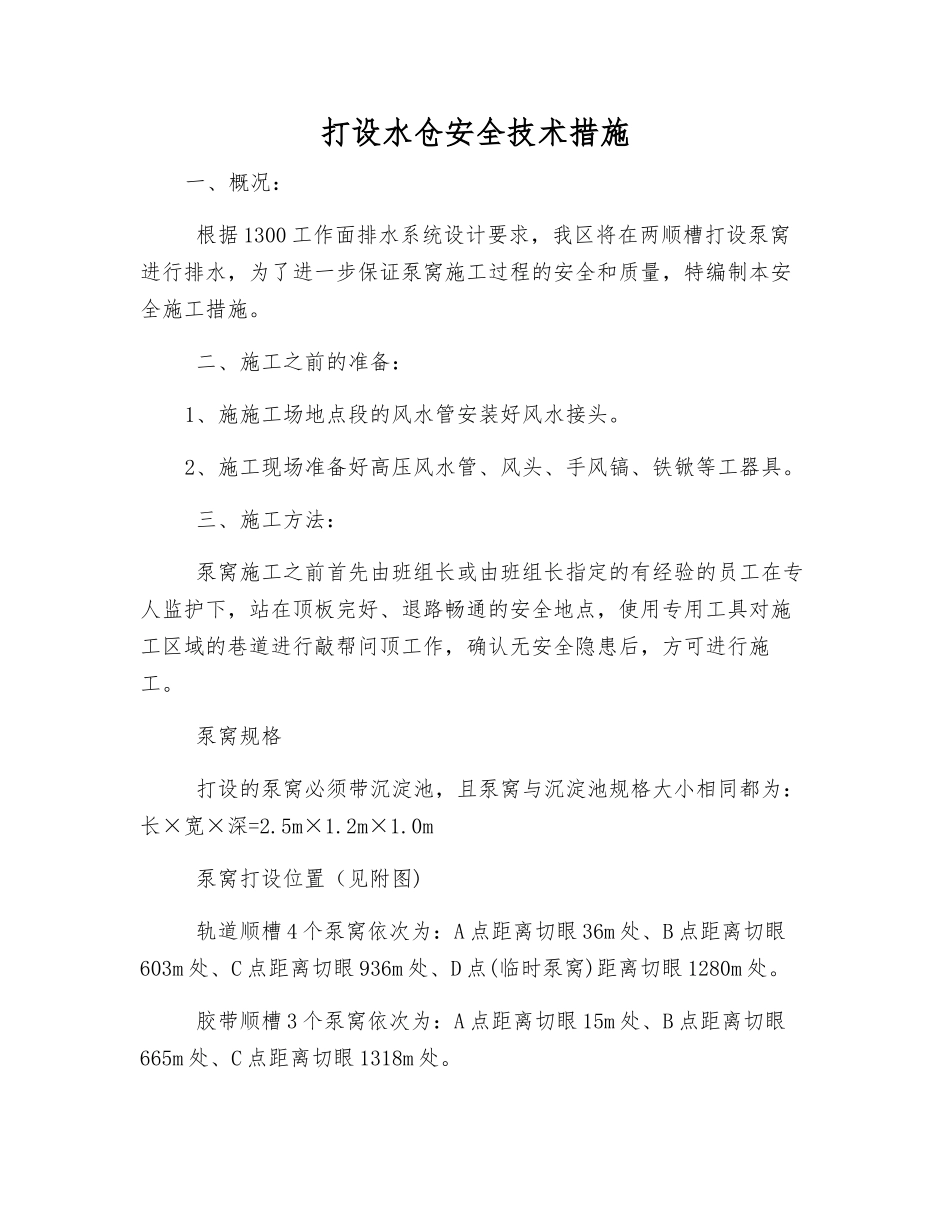

打设水仓安全技术措施一、概况: 根据 1300 工作面排水系统设计要求,我区将在两顺槽打设泵窝进行排水,为了进一步保证泵窝施工过程的安全和质量,特编制本安全施工措施。 二、施工之前的准备:1、施施工场地点段的风水管安装好风水接头。2、施工现场准备好高压风水管、风头、手风镐、铁锨等工器具。 三、施工方法: 泵窝施工之前首先由班组长或由班组长指定的有经验的员工在专人监护下,站在顶板完好、退路畅通的安全地点,使用专用工具对施工区域的巷道进行敲帮问顶工作,确认无安全隐患后,方可进行施工。 泵窝规格 打设的泵窝必须带沉淀池,且泵窝与沉淀池规格大小相同都为:长×宽×深=2.5m×1.2m×1.0m 泵窝打设位置(见附图) 轨道顺槽 4 个泵窝依次为:A 点距离切眼 36m 处、B 点距离切眼603m 处、C 点距离切眼 936m 处、D 点(临时泵窝)距离切眼 1280m 处。 胶带顺槽 3 个泵窝依次为:A 点距离切眼 15m 处、B 点距离切眼665m 处、C 点距离切眼 1318m 处。3、打设泵窝方法: 泵窝施工使用铁锨、手风镐等工具根据设计荒断面尺寸进行打设,不得出现外高里低现象,卧底出的矸石及时运走,然后支好模板进行泵窝浇筑工作,浇筑时必须要使用手镐、铁锨等将混凝土振捣密实,确保泵窝帮壁饱满密实,无孔洞现象,厚度不小于 50mm。除使用浇筑的方法外还可以采纳码放矸石袋、垒砌红砖的方法对泵窝四周进行加固。 如泵窝打设过程当中有积水,可采纳风泵进行排水。 四、安全技术措施:1、严格执行敲帮问顶制度,开工之前班组长及安全检查员必须对施施工场地点及沿线巷道安全情况进行全面检查,确认无安全隐患后,方准施工人员进入施施工场地点作业。2、使用风镐时必须严格遵守如下规定: (1)风镐与风管连接之前要检查风镐各部件之间连接是否牢固、机体是否有裂痕和破损。 (2)风管与风镐连接前要检查风管是否有漏风处,然后吹净风管及风镐接头上的污物才可与风管进行连接。 (3)风镐与风管之间要用正规 U 型卡子进行连接,严禁用铁丝代替。 (4)风镐在使用中,不准用硬物敲、砸及摔碰等。 (5)风镐换钎子时,必须钎尖朝向底板。 (6)撤除风镐时,应该先关闭风管开关,然后放尽风镐内的余气,才可进行风管的撤除工作。 (7)使用风镐过程当中必须佩戴防护眼镜,防止矸石弹起伤人。3、打设泵窝过程当中的提升运输管理: (1)使用绞车运输 ① 打设泵窝出的矸石采纳绞车拉放矿车的方式进行运输,...
