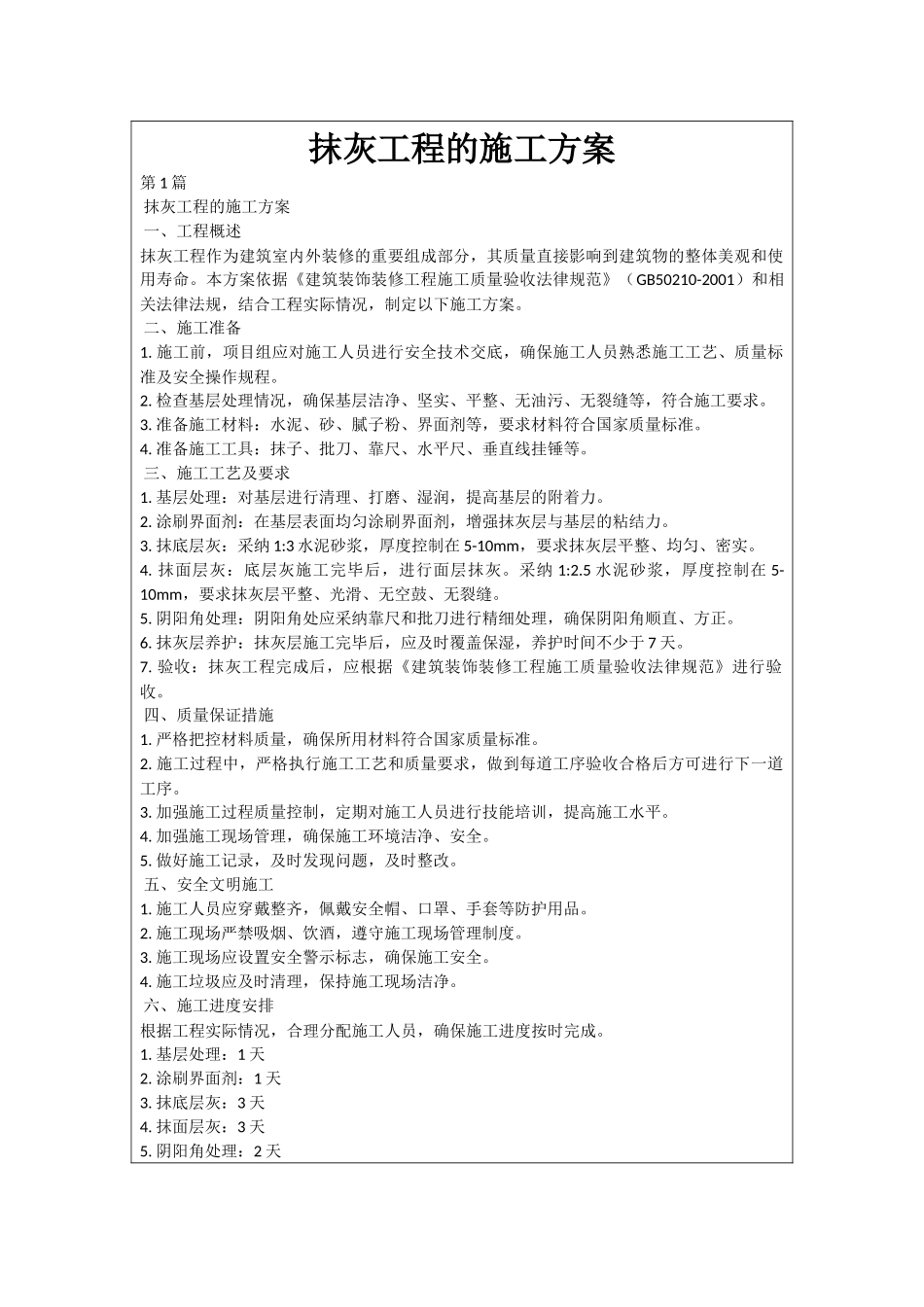

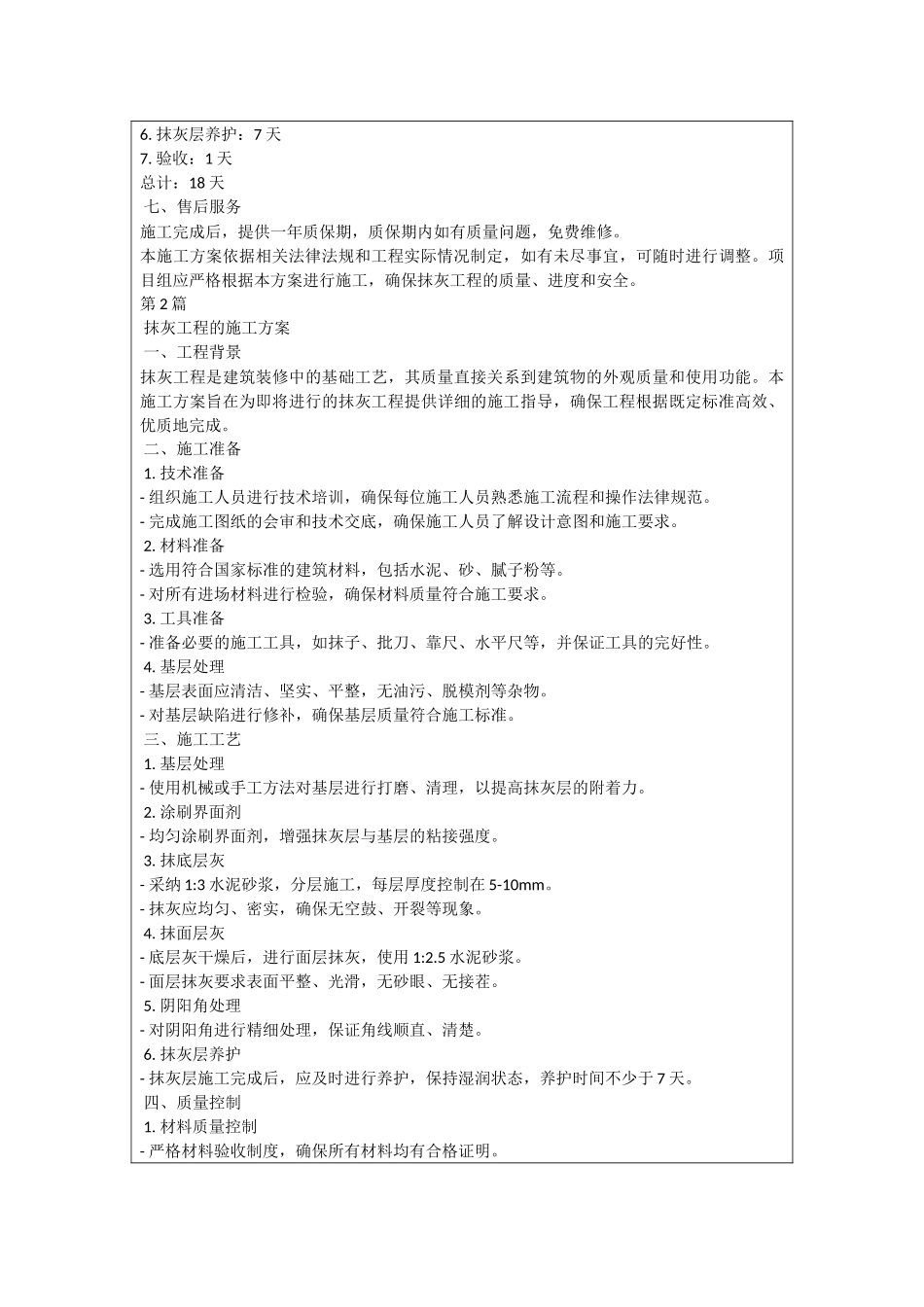

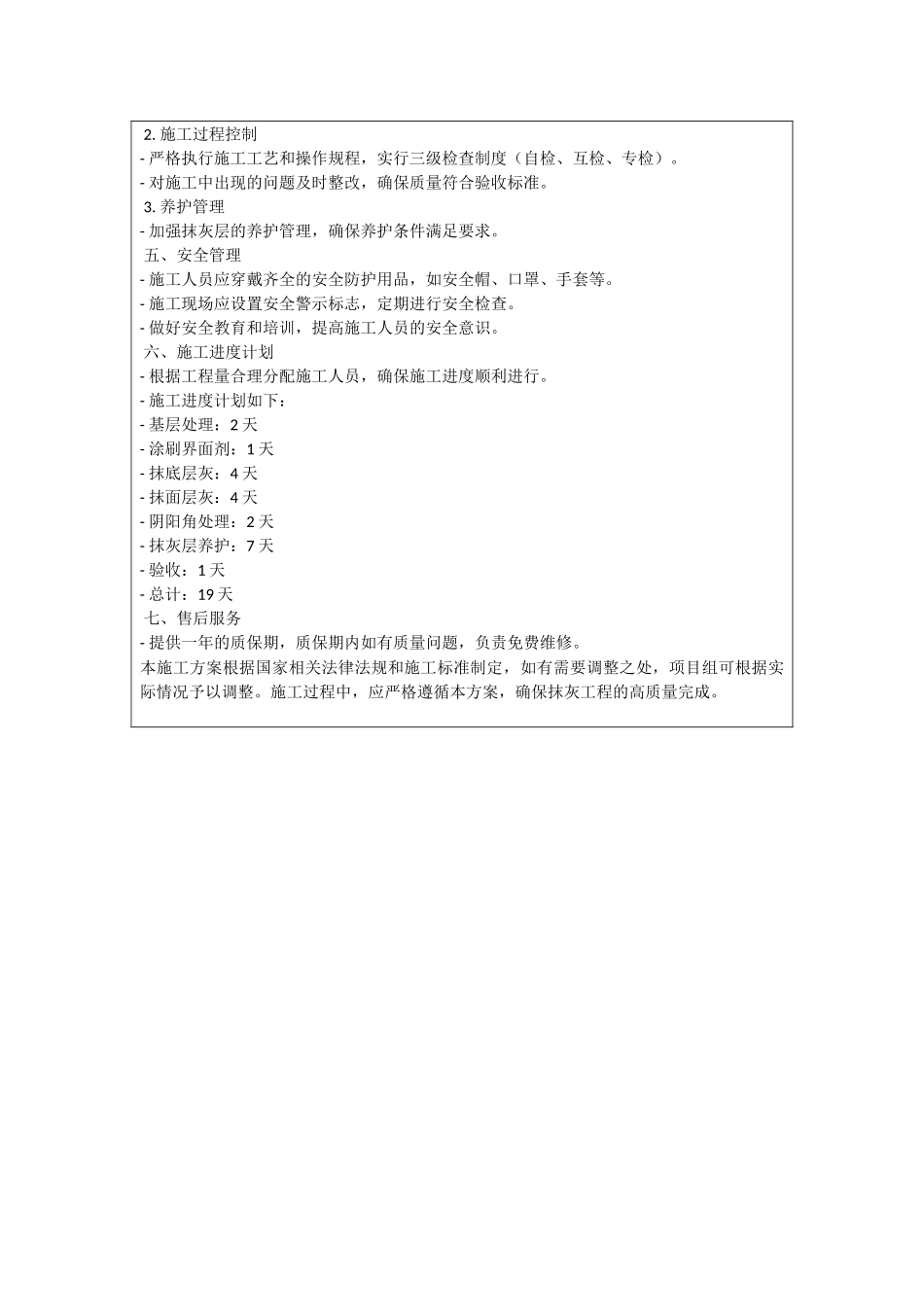

抹灰工程的施工方案第 1 篇 抹灰工程的施工方案 一、工程概述抹灰工程作为建筑室内外装修的重要组成部分,其质量直接影响到建筑物的整体美观和使用寿命。本方案依据《建筑装饰装修工程施工质量验收法律规范》(GB50210-2001)和相关法律法规,结合工程实际情况,制定以下施工方案。 二、施工准备1. 施工前,项目组应对施工人员进行安全技术交底,确保施工人员熟悉施工工艺、质量标准及安全操作规程。2. 检查基层处理情况,确保基层洁净、坚实、平整、无油污、无裂缝等,符合施工要求。3. 准备施工材料:水泥、砂、腻子粉、界面剂等,要求材料符合国家质量标准。4. 准备施工工具:抹子、批刀、靠尺、水平尺、垂直线挂锤等。 三、施工工艺及要求1. 基层处理:对基层进行清理、打磨、湿润,提高基层的附着力。2. 涂刷界面剂:在基层表面均匀涂刷界面剂,增强抹灰层与基层的粘结力。3. 抹底层灰:采纳 1:3 水泥砂浆,厚度控制在 5-10mm,要求抹灰层平整、均匀、密实。4. 抹面层灰:底层灰施工完毕后,进行面层抹灰。采纳 1:2.5 水泥砂浆,厚度控制在 5-10mm,要求抹灰层平整、光滑、无空鼓、无裂缝。5. 阴阳角处理:阴阳角处应采纳靠尺和批刀进行精细处理,确保阴阳角顺直、方正。6. 抹灰层养护:抹灰层施工完毕后,应及时覆盖保湿,养护时间不少于 7 天。7. 验收:抹灰工程完成后,应根据《建筑装饰装修工程施工质量验收法律规范》进行验收。 四、质量保证措施1. 严格把控材料质量,确保所用材料符合国家质量标准。2. 施工过程中,严格执行施工工艺和质量要求,做到每道工序验收合格后方可进行下一道工序。3. 加强施工过程质量控制,定期对施工人员进行技能培训,提高施工水平。4. 加强施工现场管理,确保施工环境洁净、安全。5. 做好施工记录,及时发现问题,及时整改。 五、安全文明施工1. 施工人员应穿戴整齐,佩戴安全帽、口罩、手套等防护用品。2. 施工现场严禁吸烟、饮酒,遵守施工现场管理制度。3. 施工现场应设置安全警示标志,确保施工安全。4. 施工垃圾应及时清理,保持施工现场洁净。 六、施工进度安排根据工程实际情况,合理分配施工人员,确保施工进度按时完成。1. 基层处理:1 天2. 涂刷界面剂:1 天3. 抹底层灰:3 天4. 抹面层灰:3 天5. 阴阳角处理:2 天6. 抹灰层养护:7 天7. 验收:1 天总计:18 天 七、售后服务施工完成后,提供一年质保期,质保期内如有质量问题,免费维修...
