捞渣机更换铸石板安全技术措施1 简介#2 捞渣机机体上槽体和斜升段上槽体铺设的耐磨钢板,机体下槽体和斜升段下槽体铺设的玄武岩铸石板,经一年多运转,耐磨钢板磨损厚度超过 5mm,已磨透达十余处
通过对兄弟厂家咨询调研,其中邹县电厂、潍坊电厂、西柏坡电厂已将耐磨钢板更换为耐磨铸石板
2 施工更换范围#2 原捞渣机上槽体水平段、斜升段耐磨钢板拆除,更换为铸石板
3 措施编制标准和依据3
1《电力建设施工及验收技术法律规范》3
2《裕华热电检测、修理规程》3

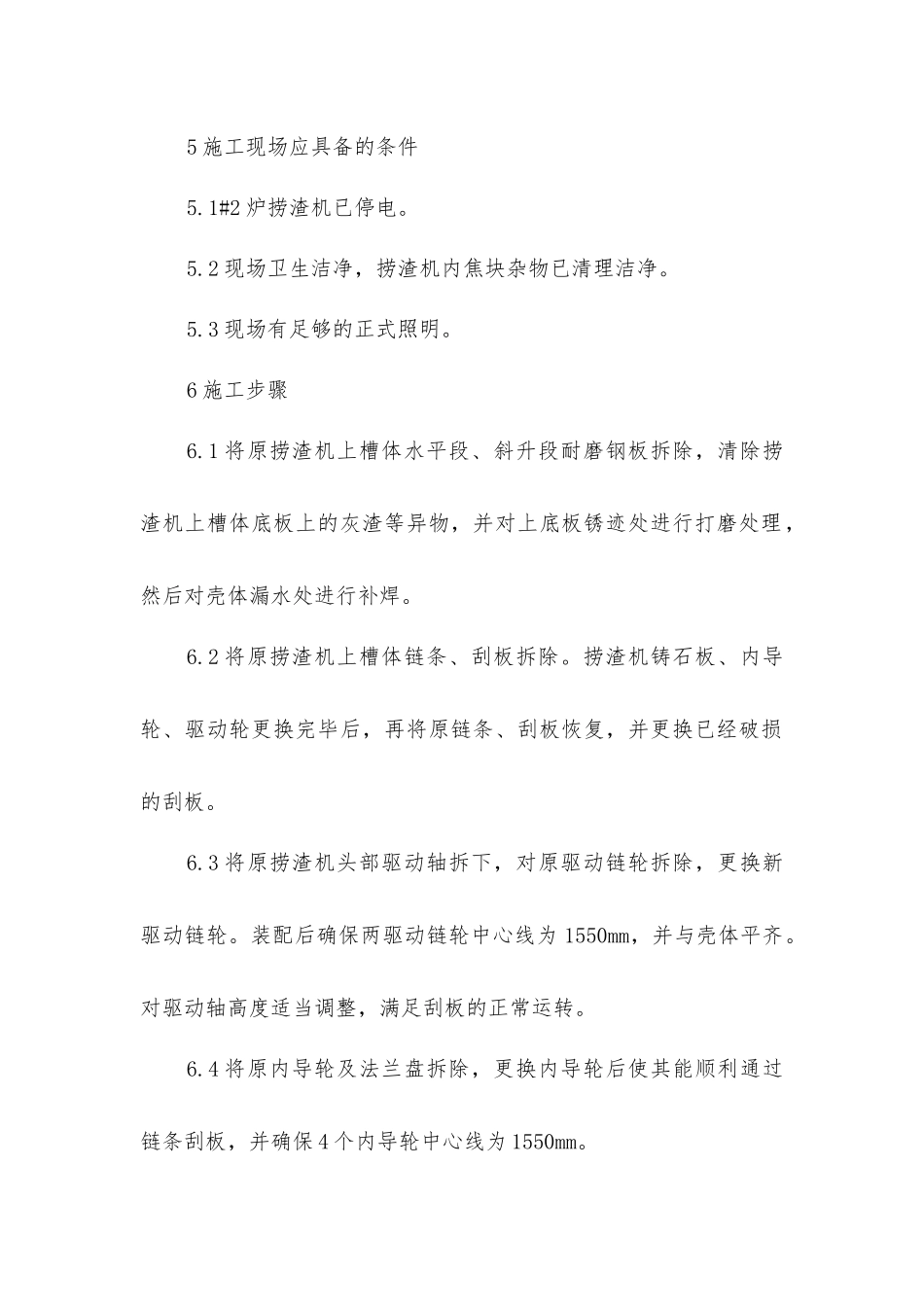

3《电业工作安全工作规程》4 施工计划时间计划时间 2025 年 9 月 10 日 8:30-9 月 28 日 16:005 施工现场应具备的条件5
1#2 炉捞渣机已停电
2 现场卫生洁净,捞渣机内焦块杂物已清理洁净
3 现场有足够的正式照明
6 施工步骤6
1 将原捞渣机上槽体水平段、斜升段耐磨钢板拆除,清除捞渣机上槽体底板上的灰渣等异物,并对上底板锈迹处进行打磨处理,然后对壳体漏水处进行补焊
2 将原捞渣机上槽体链条、刮板拆除
捞渣机铸石板、内导轮、驱动轮更换完毕后,再将原链条、刮板恢复,并更换已经破损的刮板
3 将原捞渣机头部驱动轴拆下,对原驱动链轮拆除,更换新驱动链轮
装配后确保两驱动链轮中心线为 1550mm,并与壳体平齐
对驱动轴高度适当调整,满足刮板的正常运转
4 将原内导轮及法兰盘拆除,更换内导轮后使其能顺利通过链条刮板,并确保 4 个内导轮中心线为 1550mm
