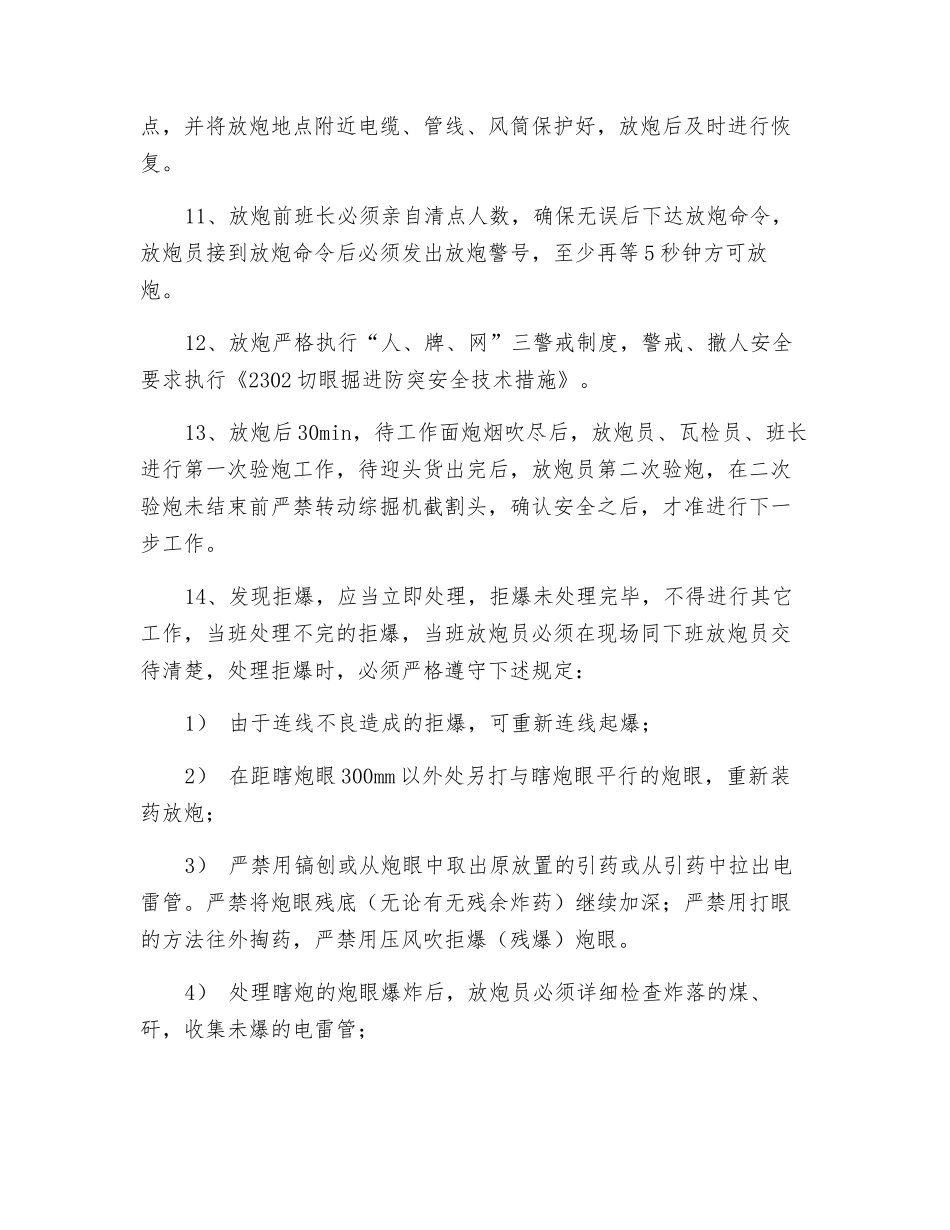

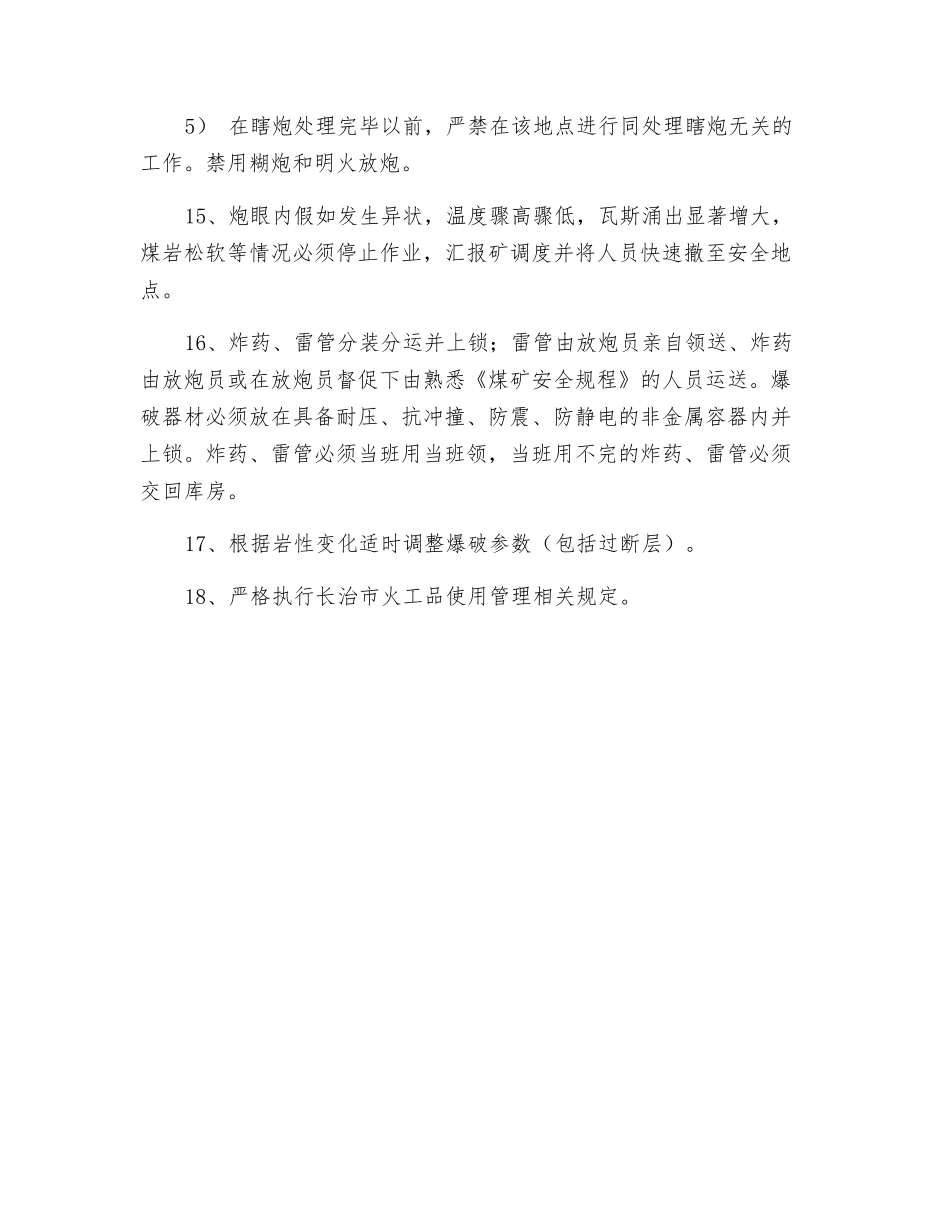

放炮安全技术措施1、 放炮工作必须由专职放炮员担任,放炮员必须持证上岗
2、 放炮必须要严格执行“一炮三检”、“一炮三泥”和“三人联锁放炮制”
3、 每次打眼之前必须清理至实茬,严禁打旱眼,严禁在残眼内继续打眼
严禁利用瓦斯释放钻孔装药放炮
4、 严禁放明炮、糊炮
5、 炮前、炮后必须对迎头 20m 范围以内进行洒水降尘,同时必须检查迎头向后 20m 范围以内瓦斯浓度,当瓦斯浓度达到 1
0%时严禁装药、放炮
6、 装药前必须由专职电工切断迎头的电源,由测气员向矿安全指挥中心汇报,由矿安全指挥中心通知监控中心手控断电,确认验、放电无误后挂停电牌
7、 采纳正向装药,全断面一次打眼、一次装药、一次爆破
不用的眼孔必须用不燃材料充填实
8、 采纳毫秒延期电雷管,最后一段延期时间不超过 130ms
9、 放炮前必须对迎头 10m 范围以内支架进行加固
放炮崩倒、崩坏的支架应当及时修复或更换
修复支架前应该先找掉危岩活矸,扶棚或更换支架应当由外向内逐架依次进行,修复合格之后方可进入迎头作业
10、放炮前必须将综掘机退出迎头 10m 以外,并用厚 50mm 以上的大板、钢筋网或废旧皮带将其保护好;另外将瓦斯探头移至安全地点,并将放炮地点附近电缆、管线、风筒保护好,放炮后及时进行恢复
11、放炮前班长必须亲自清点人数,确保无误后下达放炮命令,放炮员接到放炮命令后必须发出放炮警号,至少再等 5 秒钟方可放炮
12、放炮严格执行“人、牌、网”三警戒制度,警戒、撤人安全要求执行《2302 切眼掘进防突安全技术措施》
13、放炮后 30min,待工作面炮烟吹尽后,放炮员、瓦检员、班长进行第一次验炮工作,待迎头货出完后,放炮员第二次验炮,在二次验炮未结束前严禁转动综掘机截割头,确认安全之后,才准进行下一步工作
14、发现拒爆,应当立即处理,拒爆未处理完毕,不得进行其它工作,当班处理不完的拒爆,当
