斜腿刚构薄壁箱形钢梁架设的伸入安全要点

斜腿刚构薄壁箱形钢梁架设的伸入安全要点_第1页
1/3
斜腿刚构薄壁箱形钢梁架设的伸入安全要点_第2页
2/3
斜腿刚构薄壁箱形钢梁架设的伸入安全要点_第3页
3/3

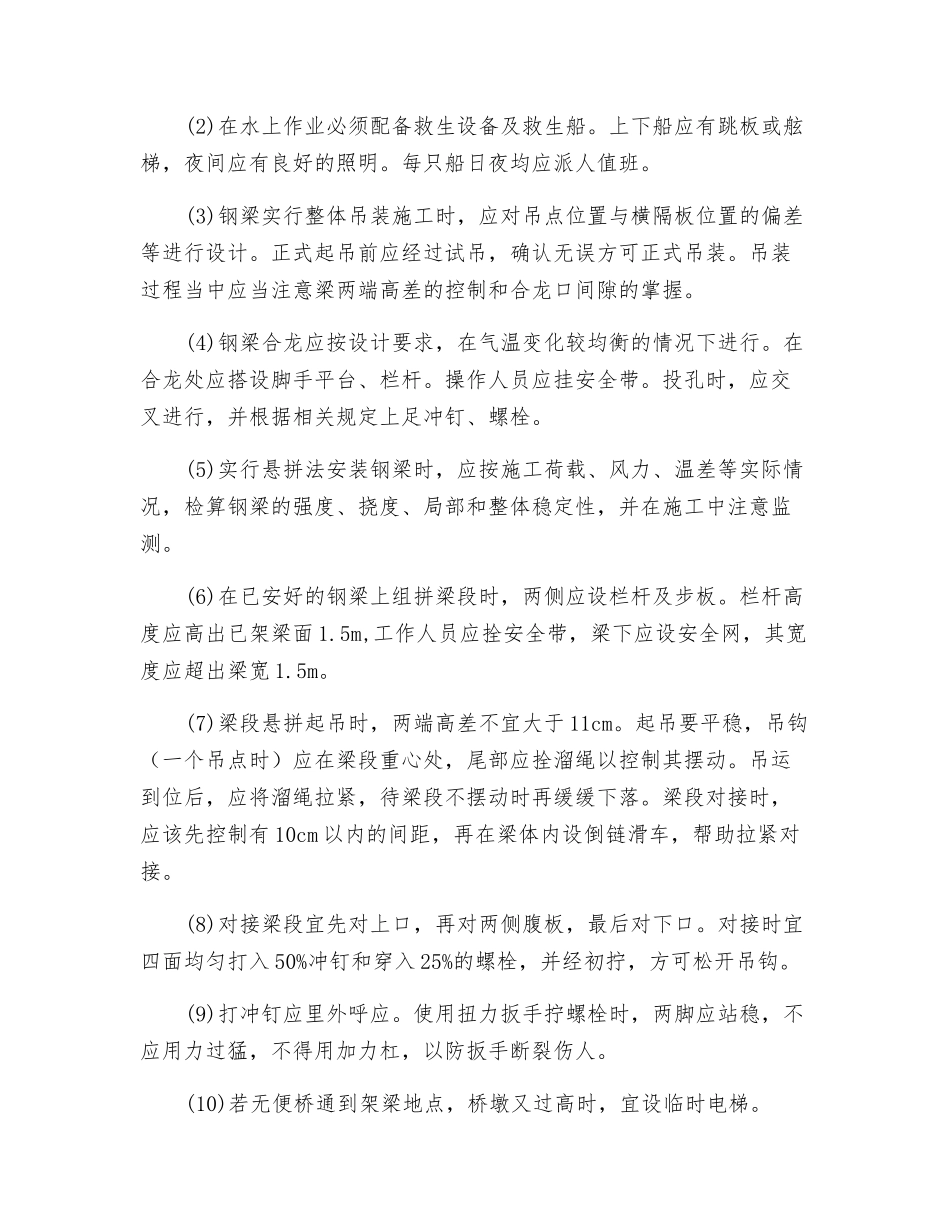

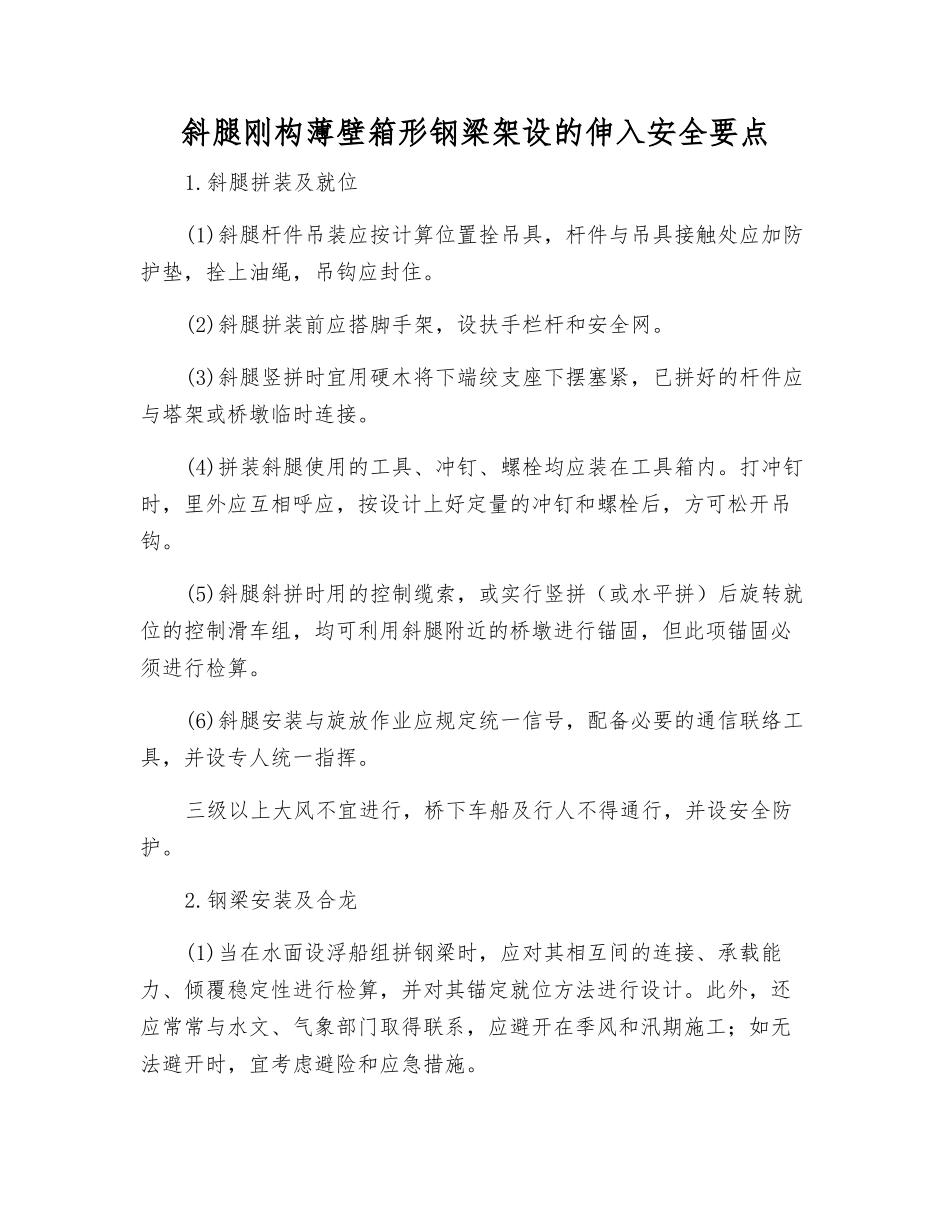

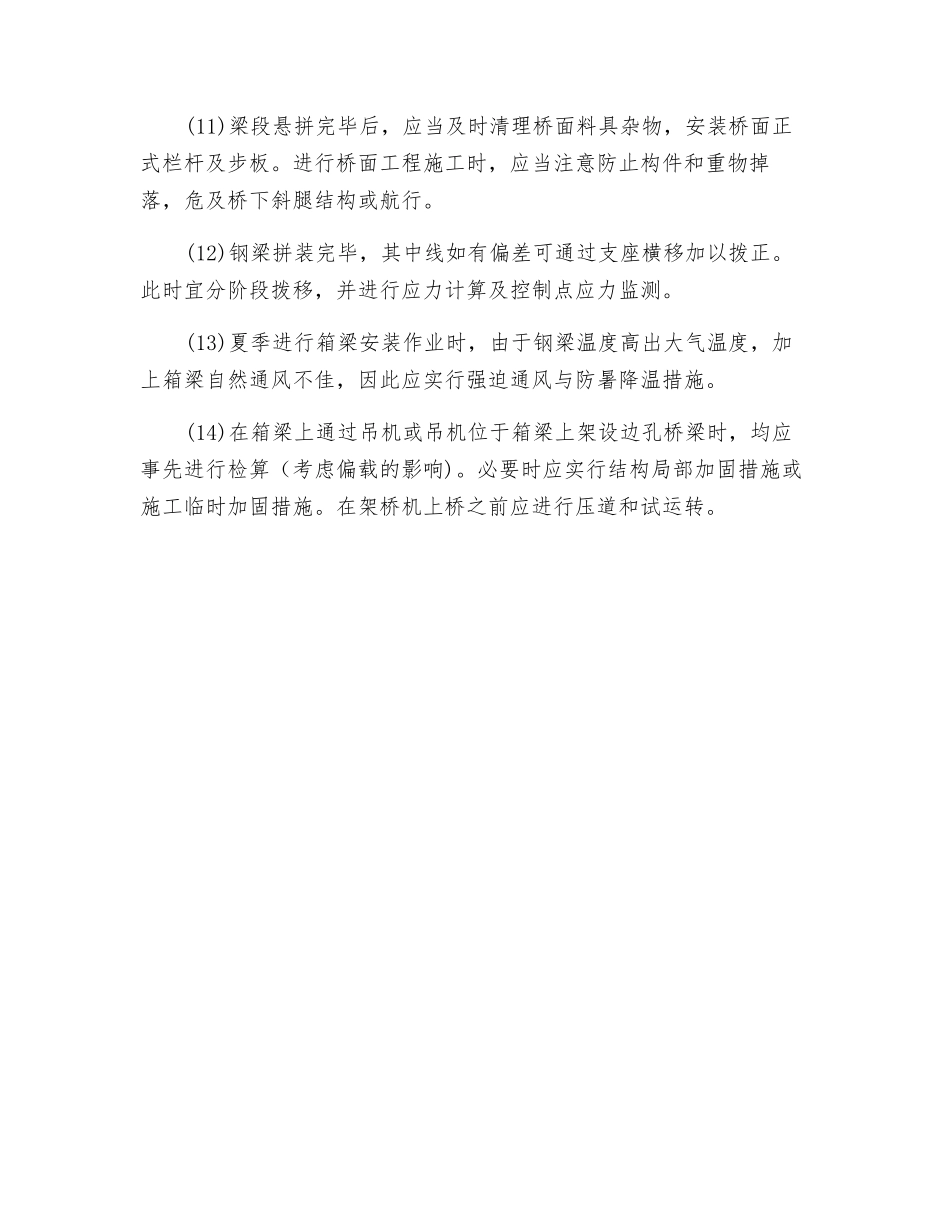

斜腿刚构薄壁箱形钢梁架设的伸入安全要点1.斜腿拼装及就位(1)斜腿杆件吊装应按计算位置拴吊具,杆件与吊具接触处应加防护垫,拴上油绳,吊钩应封住。(2)斜腿拼装前应搭脚手架,设扶手栏杆和安全网。(3)斜腿竖拼时宜用硬木将下端绞支座下摆塞紧,已拼好的杆件应与塔架或桥墩临时连接。(4)拼装斜腿使用的工具、冲钉、螺栓均应装在工具箱内。打冲钉时,里外应互相呼应,按设计上好定量的冲钉和螺栓后,方可松开吊钩。(5)斜腿斜拼时用的控制缆索,或实行竖拼(或水平拼)后旋转就位的控制滑车组,均可利用斜腿附近的桥墩进行锚固,但此项锚固必须进行检算。(6)斜腿安装与旋放作业应规定统一信号,配备必要的通信联络工具,并设专人统一指挥。三级以上大风不宜进行,桥下车船及行人不得通行,并设安全防护。2.钢梁安装及合龙(1)当在水面设浮船组拼钢梁时,应对其相互间的连接、承载能力、倾覆稳定性进行检算,并对其锚定就位方法进行设计。此外,还应常常与水文、气象部门取得联系,应避开在季风和汛期施工;如无法避开时,宜考虑避险和应急措施。(2)在水上作业必须配备救生设备及救生船。上下船应有跳板或舷梯,夜间应有良好的照明。每只船日夜均应派人值班。(3)钢梁实行整体吊装施工时,应对吊点位置与横隔板位置的偏差等进行设计。正式起吊前应经过试吊,确认无误方可正式吊装。吊装过程当中应当注意梁两端高差的控制和合龙口间隙的掌握。(4)钢梁合龙应按设计要求,在气温变化较均衡的情况下进行。在合龙处应搭设脚手平台、栏杆。操作人员应挂安全带。投孔时,应交叉进行,并根据相关规定上足冲钉、螺栓。(5)实行悬拼法安装钢梁时,应按施工荷载、风力、温差等实际情况,检算钢梁的强度、挠度、局部和整体稳定性,并在施工中注意监测。(6)在已安好的钢梁上组拼梁段时,两侧应设栏杆及步板。栏杆高度应高出已架梁面 1.5m,工作人员应拴安全带,梁下应设安全网,其宽度应超出梁宽 1.5m。(7)梁段悬拼起吊时,两端高差不宜大于 11cm。起吊要平稳,吊钩(一个吊点时)应在梁段重心处,尾部应拴溜绳以控制其摆动。吊运到位后,应将溜绳拉紧,待梁段不摆动时再缓缓下落。梁段对接时,应该先控制有 10cm 以内的间距,再在梁体内设倒链滑车,帮助拉紧对接。(8)对接梁段宜先对上口,再对两侧腹板,最后对下口。对接时宜四面均匀打入 50%冲钉和穿入 25%的螺栓,并经初拧,方可松开吊钩。(9)打冲钉应里外呼应。使用扭力扳手拧螺栓时,两脚应站稳,不应用力...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

斜腿刚构薄壁箱形钢梁架设的伸入安全要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
