1斜巷修护安全技术措施一、施工说明:7111 斜巷为锚喷巷道,穿层处为拱型棚、架棚巷道,巷道平均宽 3
20m,高 2
50m,坡度 20°,全长 100m
由于 7130 采动影响,巷道片帮、底鼓、巷道变形较为严重,为了满足 7122-1、7122-2 工作面掘进、安装、运输要求,根据生产计划安排,现由巷修队负责对该斜巷进行修护、改造
在施工过程中,要严格执行本措施
二、工程预知:1、施工前,未严格执行敲帮问顶制度,存在顶帮浮矸掉落伤人隐患
2、施工时,未执行由上向下,先顶后帮修护原则,存在掉顶片帮伤人事故
3、未严格执行斜巷运输管理制度,斜巷发生跑车事故对人造成伤害
三、主要工作内容:1、架棚巷道接顶、腰帮、棚梁、棚腿加固;2、斜巷突出点刷帮、锚帮;3、拱形棚段修护;4、修护范围内巷道卧底、铺设轨道;5、拱形棚修护段喷浆;6、打斜巷人行梯;7、风水管吊挂
修护原则:由上向下,先顶后帮,从斜巷上口向下逐步修护
修护工序:巷道修护、刷帮、加固 f 巷道卧底 f 铺设轨道 f 打斜巷人行梯 f 吊挂风水管
修护范围:由 7111 斜巷上口绞车处至该斜巷下口,修护全长共 100m
四、施工技术要求:(一)、斜巷上口梯形棚段(平巷段)修护方法与技术要求:架棚巷道修护工序:交接班安全检查 f 开工准备 f 敲帮问顶 f 接顶腰帮 f 顶帮加固 f 交班检查

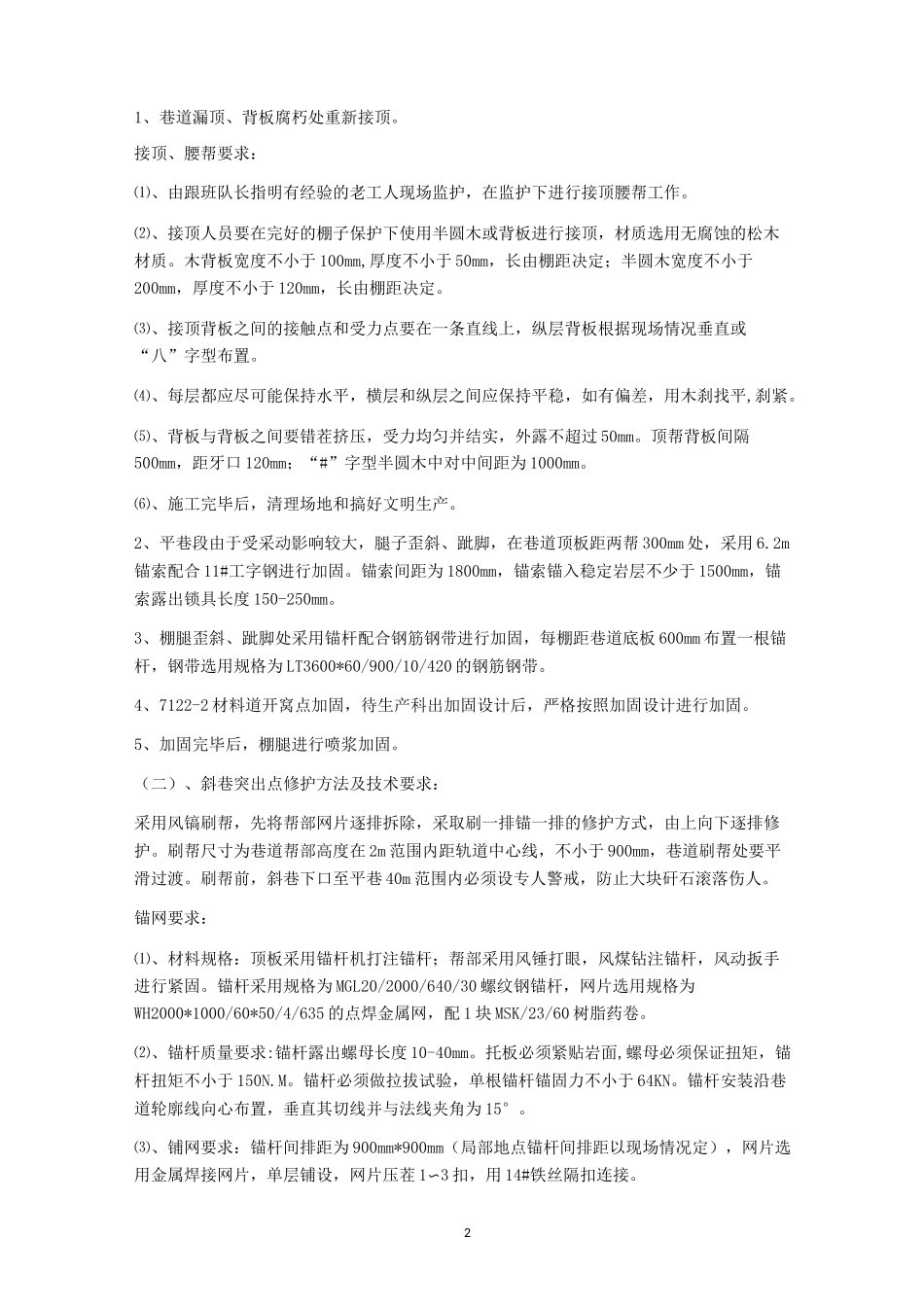

21、巷道漏顶、背板腐朽处重新接顶
接顶、腰帮要求:⑴、由跟班队长指明有经验的老工人现场监护,在监护下进行接顶腰帮工作
⑵、接顶人员要在完好的棚子保护下使用半圆木或背板进行接顶,材质选用无腐蚀的松木材质
木背板宽度不小于 100mm,厚度不小于 50mm,长由棚距决定;半圆木宽度不小于200mm,厚度不小于 120mm,长由棚距决定
⑶、接顶背板之间的接触点和受力点要在一条直线上,纵层背板根据现场情况垂直或“八”字型布置
