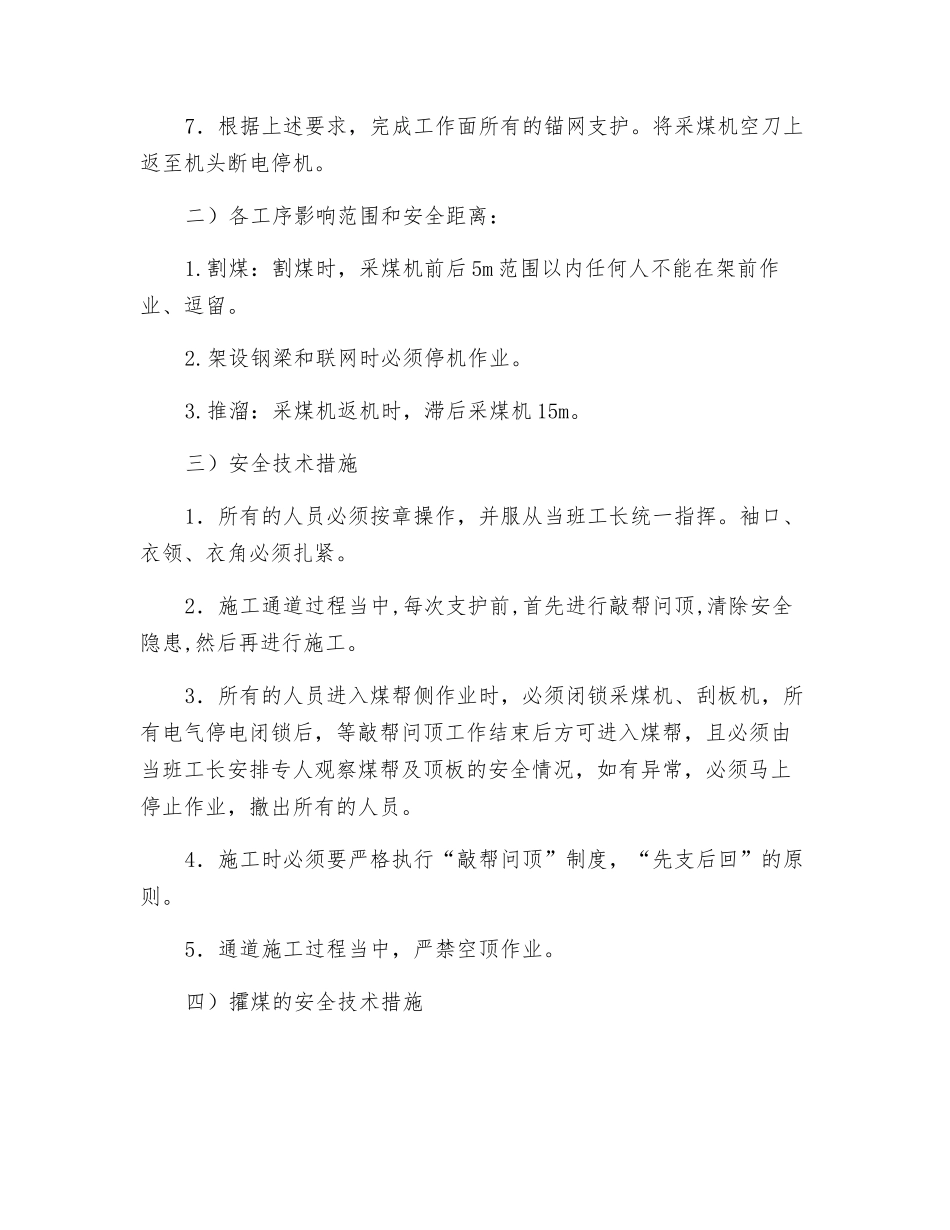

施工回撤通道的安全技术措施工作面推动距停采线 2.8m 时,支架停止前移,由生产技术科从4202 回风巷刮板输送机机尾沿支架立柱,平行主绞车提升方向,放一条基准线至工作面下出口,综采队以此线将工作面所有支架找直,在距支架顶梁穿上钢梁,推出刮板机,采煤机分段割煤后,将钢梁逐架向煤墙抽出。然后使用单体支柱将工作面刮板机推至煤帮,用采煤机再继续割煤做出净宽 2.6m,净高 3.0m 的出架通道。一)施工方法1.支架与刮板机脱开后,采煤机返机至机头后,从机头到机尾将工作面的刮板机推至煤帮。2.回撤通道的第一刀煤割完后,分段将钢梁穿到支架的顶梁上,穿完后,将金属网吊挂在支架顶梁下。3.从机头处斜切进刀,分段割煤。斜切进刀段长 35m,其中直线段长 20m,弯曲段长 15m。4.通道架设钢梁时,按每架两根架设,钢梁和煤壁成九十度角。5.使用单体支柱推刮板机时,支柱柱根、柱头处必须垫上木垫板,防止打滑。6.推刮板机时,支架工必须站在支架立柱间的安全地点进行远距离操作,即将注液枪手把用 14#铅丝绑死,供液高压胶管接到附近的支架操作阀上,使用手把远距离操作,5 台支架为 1 组,每台支架与刮板机间固定好 1 棵单体支柱,逐步将刮板机推到煤帮。支柱斜下方10m,斜上方 5m 范围以内严禁有人,所有作业人员必须积极服从当班工长的统一指挥。严禁其他人员进入作业区。7.根据上述要求,完成工作面所有的锚网支护。将采煤机空刀上返至机头断电停机。二)各工序影响范围和安全距离:1.割煤:割煤时,采煤机前后 5m 范围以内任何人不能在架前作业、逗留。2.架设钢梁和联网时必须停机作业。3.推溜:采煤机返机时,滞后采煤机 15m。三)安全技术措施1.所有的人员必须按章操作,并服从当班工长统一指挥。袖口、衣领、衣角必须扎紧。2.施工通道过程当中,每次支护前,首先进行敲帮问顶,清除安全隐患,然后再进行施工。3.所有的人员进入煤帮侧作业时,必须闭锁采煤机、刮板机,所有电气停电闭锁后,等敲帮问顶工作结束后方可进入煤帮,且必须由当班工长安排专人观察煤帮及顶板的安全情况,如有异常,必须马上停止作业,撤出所有的人员。4.施工时必须要严格执行“敲帮问顶”制度,“先支后回”的原则。5.通道施工过程当中,严禁空顶作业。四)攉煤的安全技术措施1.严格执行“敲帮问顶”制度。人员进入煤帮攉煤时,必须先进行敲帮问顶,将松动的煤、矸捅掉后,方可进行攉煤,且有一人观察顶板、煤帮。2.严禁空顶作业...
