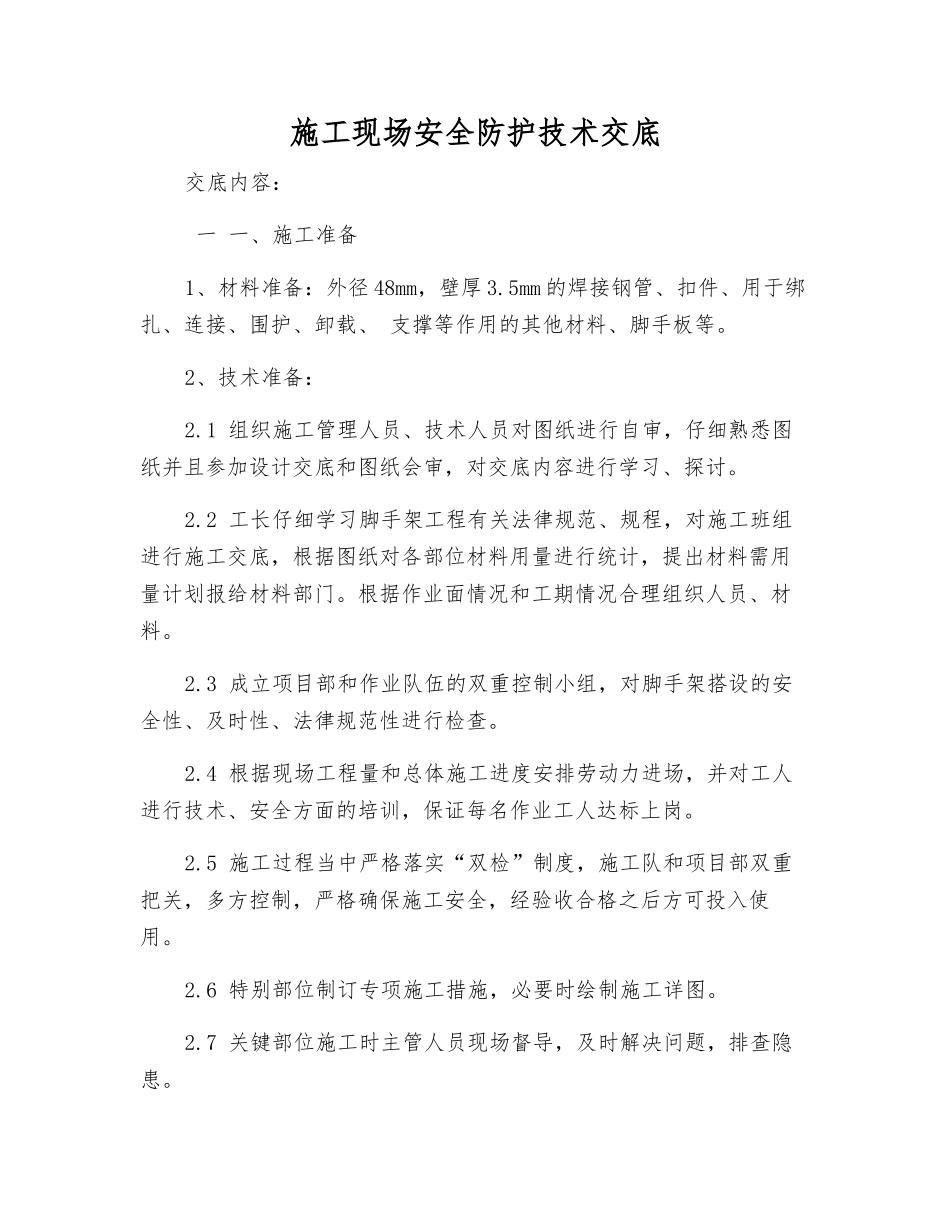

施工现场安全防护技术交底交底内容: 一 一、施工准备1、材料准备:外径 48mm,壁厚 3
5mm 的焊接钢管、扣件、用于绑扎、连接、围护、卸载、 支撑等作用的其他材料、脚手板等
2、技术准备:2

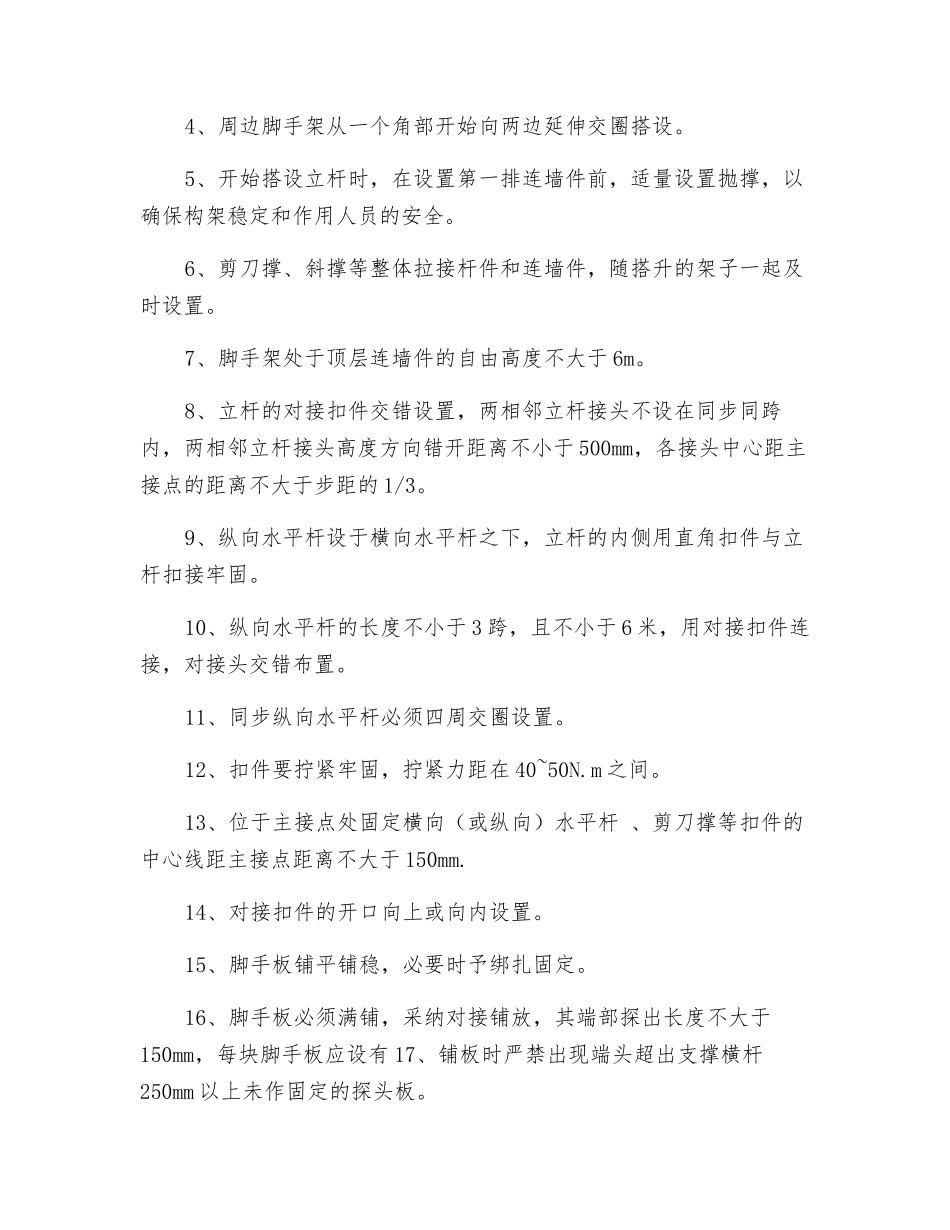

1 组织施工管理人员、技术人员对图纸进行自审,仔细熟悉图纸并且参加设计交底和图纸会审,对交底内容进行学习、探讨
2 工长仔细学习脚手架工程有关法律规范、规程,对施工班组进行施工交底,根据图纸对各部位材料用量进行统计,提出材料需用量计划报给材料部门
根据作业面情况和工期情况合理组织人员、材料
3 成立项目部和作业队伍的双重控制小组,对脚手架搭设的安全性、及时性、法律规范性进行检查
4 根据现场工程量和总体施工进度安排劳动力进场,并对工人进行技术、安全方面的培训,保证每名作业工人达标上岗
5 施工过程当中严格落实“双检”制度,施工队和项目部双重把关,多方控制,严格确保施工安全,经验收合格之后方可投入使用
6 特别部位制订专项施工措施,必要时绘制施工详图
7 关键部位施工时主管人员现场督导,及时解决问题,排查隐患

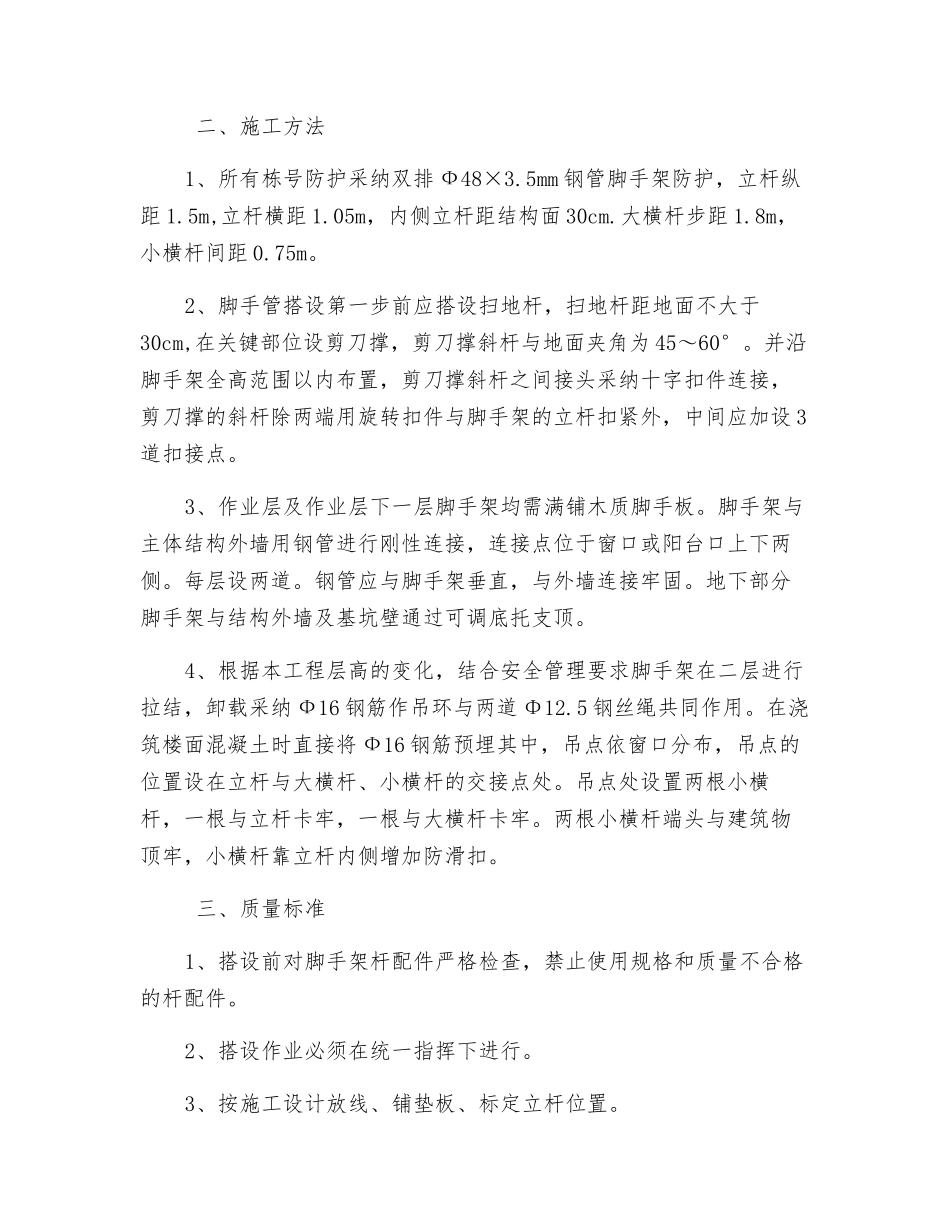

二、施工方法1、所有栋号防护采纳双排 Ф48×3
5mm 钢管脚手架防护,立杆纵距 1
5m,立杆横距 1
05m,内侧立杆距结构面 30cm
大横杆步距 1
8m,小横杆间距 0
2、脚手管搭设第一步前应搭设扫地杆,扫地杆距地面不大于30cm,在关键部位设剪刀撑,剪刀撑斜杆与地面夹角为 45~60°
并沿脚手架全高范围以内布置,剪刀撑斜杆之间接头采纳十字扣件连接,剪刀撑的斜杆除两端用旋转扣件与脚手架的立杆扣紧外,中间应加设 3道扣接点
3、作业层及作业层下一层脚手架均需满铺木质脚手板
脚手架与主体结构外墙用钢管进行刚性连接,连接点位于窗口或阳台口上下两侧
钢管应与脚手架垂直,与外墙连接牢固
地下部分脚手架与结构外墙及基坑壁通过可
