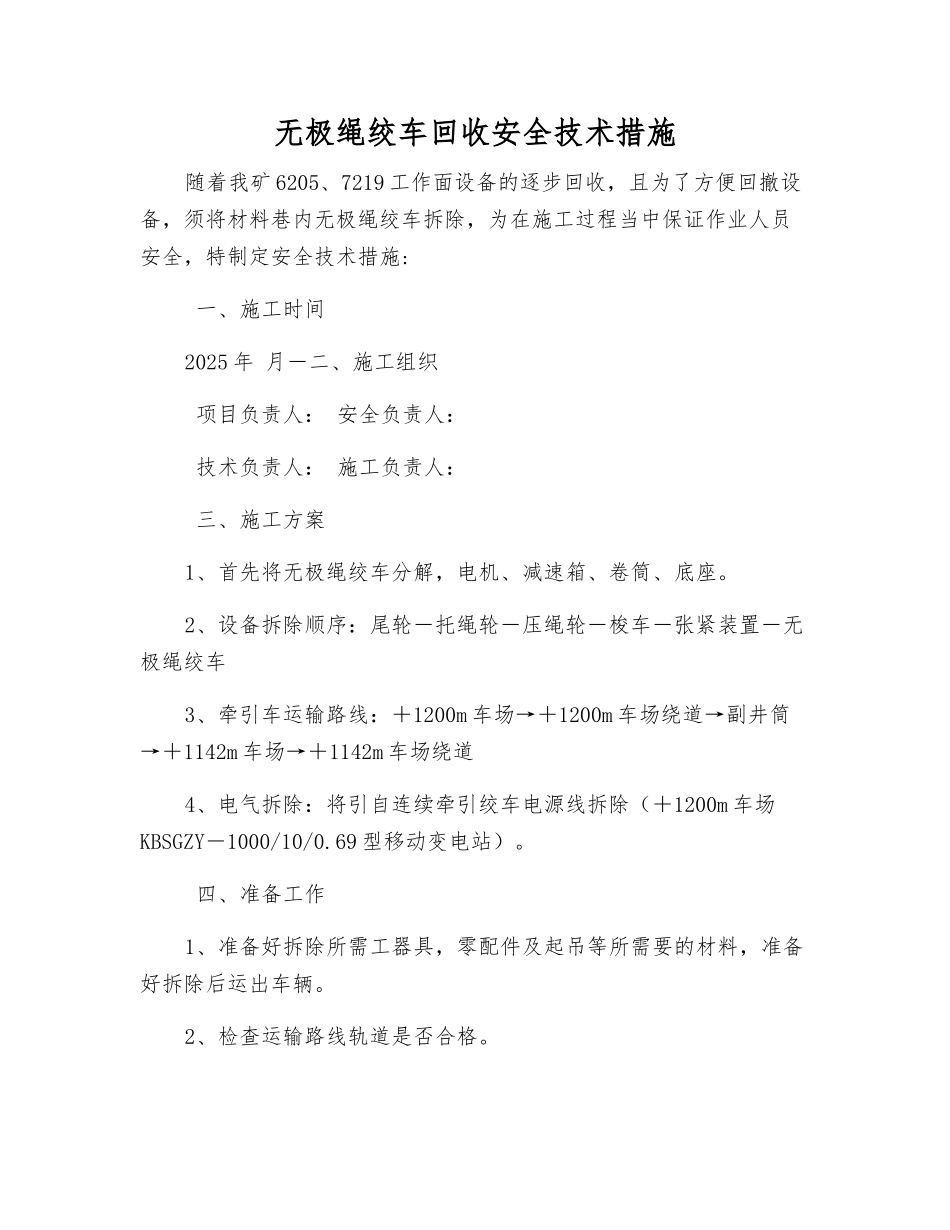

无极绳绞车回收安全技术措施随着我矿 6205、7219 工作面设备的逐步回收,且为了方便回撤设备,须将材料巷内无极绳绞车拆除,为在施工过程当中保证作业人员安全,特制定安全技术措施: 一、施工时间2025 年 月-二、施工组织 项目负责人: 安全负责人: 技术负责人: 施工负责人: 三、施工方案1、首先将无极绳绞车分解,电机、减速箱、卷筒、底座
2、设备拆除顺序:尾轮-托绳轮-压绳轮-梭车-张紧装置-无极绳绞车3、牵引车运输路线:+1200m 车场→+1200m 车场绕道→副井筒→+1142m 车场→+1142m 车场绕道4、电气拆除:将引自连续牵引绞车电源线拆除(+1200m 车场KBSGZY-1000/10/0
69 型移动变电站)
四、准备工作1、准备好拆除所需工器具,零配件及起吊等所需要的材料,准备好拆除后运出车辆
2、检查运输路线轨道是否合格

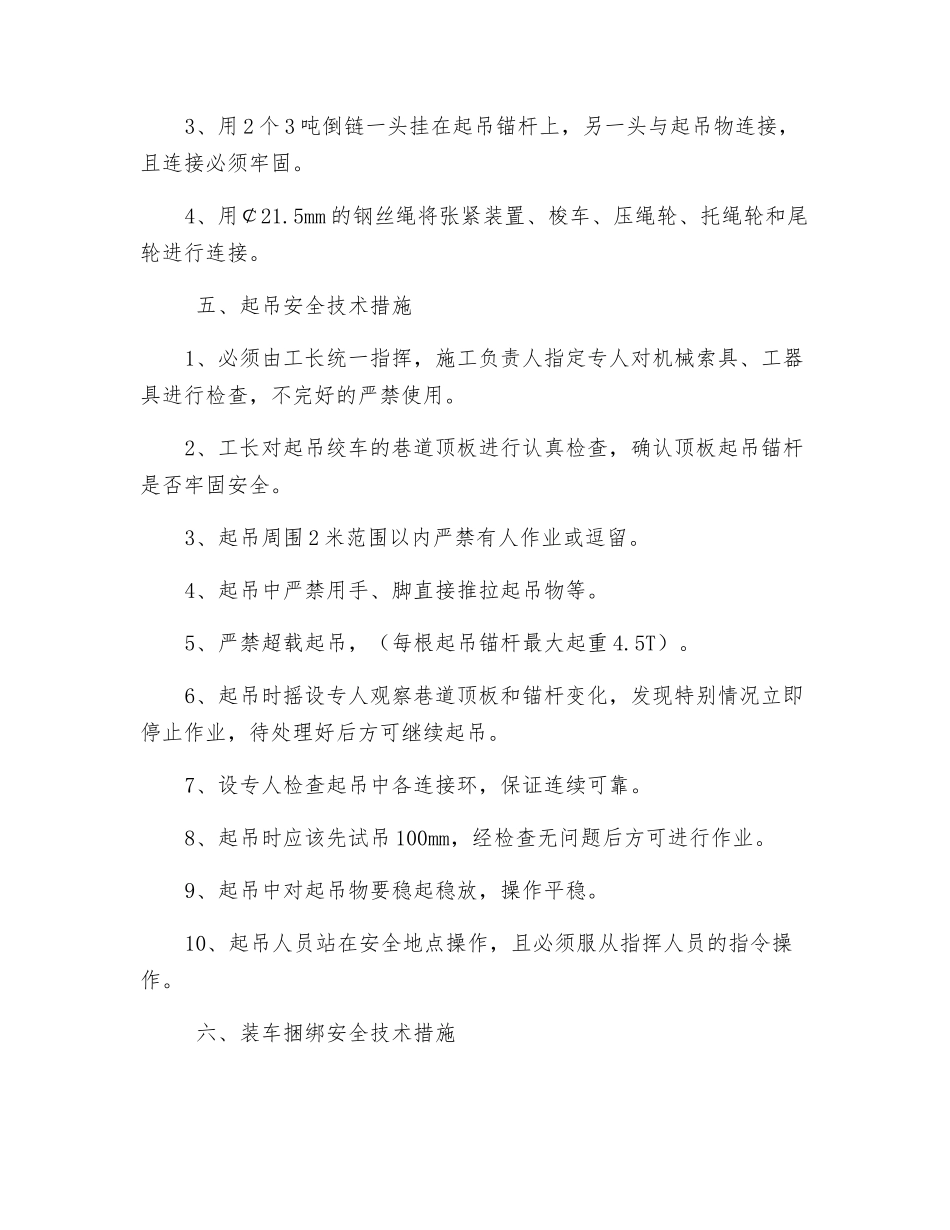

3、用 2 个 3 吨倒链一头挂在起吊锚杆上,另一头与起吊物连接,且连接必须牢固
4、用¢21
5mm 的钢丝绳将张紧装置、梭车、压绳轮、托绳轮和尾轮进行连接
五、起吊安全技术措施1、必须由工长统一指挥,施工负责人指定专人对机械索具、工器具进行检查,不完好的严禁使用
2、工长对起吊绞车的巷道顶板进行认真检查,确认顶板起吊锚杆是否牢固安全
3、起吊周围 2 米范围以内严禁有人作业或逗留
4、起吊中严禁用手、脚直接推拉起吊物等
5、严禁超载起吊,(每根起吊锚杆最大起重 4
6、起吊时摇设专人观察巷道顶板和锚杆变化,发现特别情况立即停止作业,待处理好后方可继续起吊
7、设专人检查起吊中各连接环,保证连续可靠
8、起吊时应该先试吊 100mm,经检查无问题后方可进行作业
9、起吊中对起吊物要稳起稳放,操作平稳
10、起吊人员站在安全地点操作,且必须服从指挥人员的指令操作

六、装车捆绑安全技术措施1、装车时要使机件重心与平
