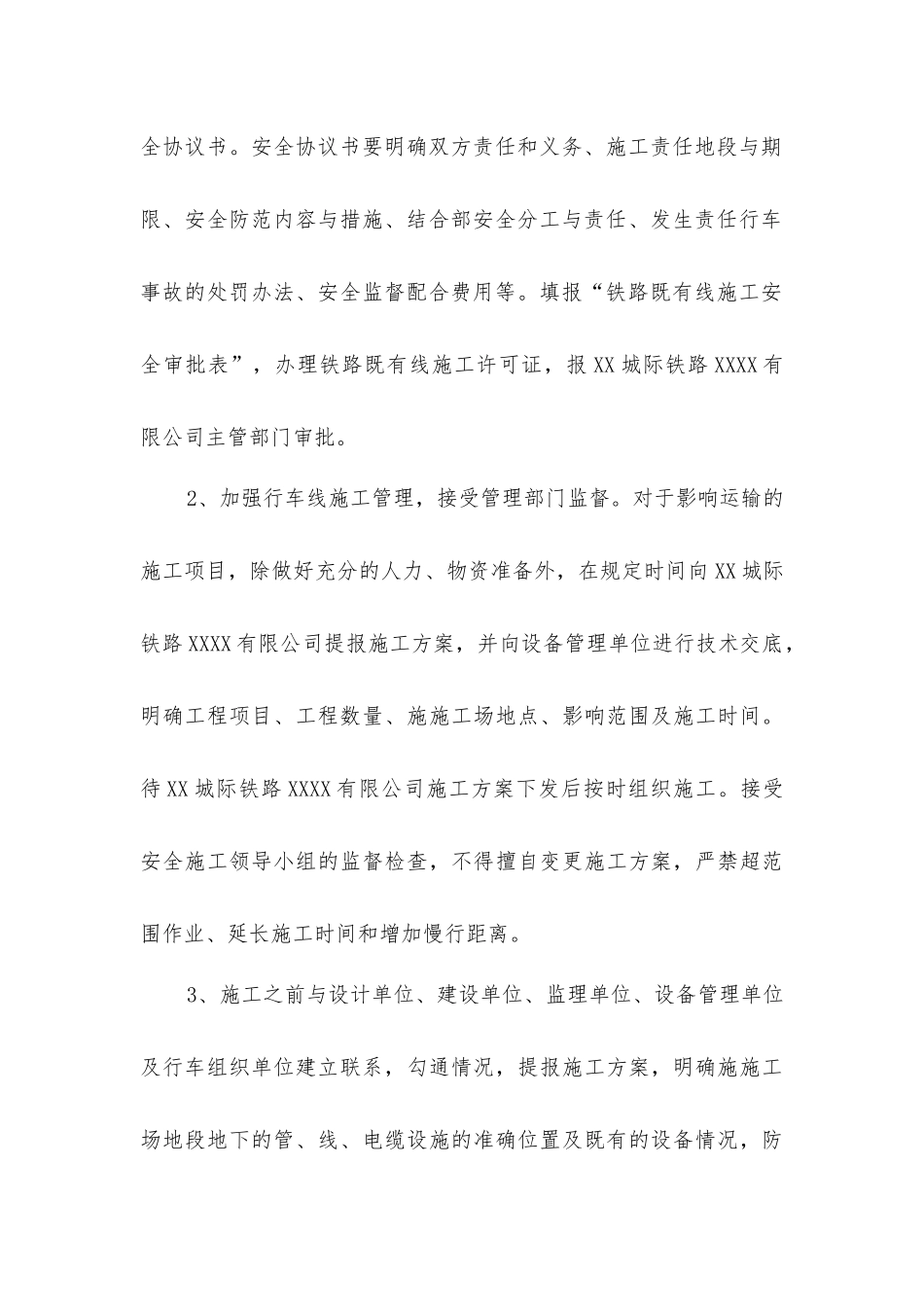

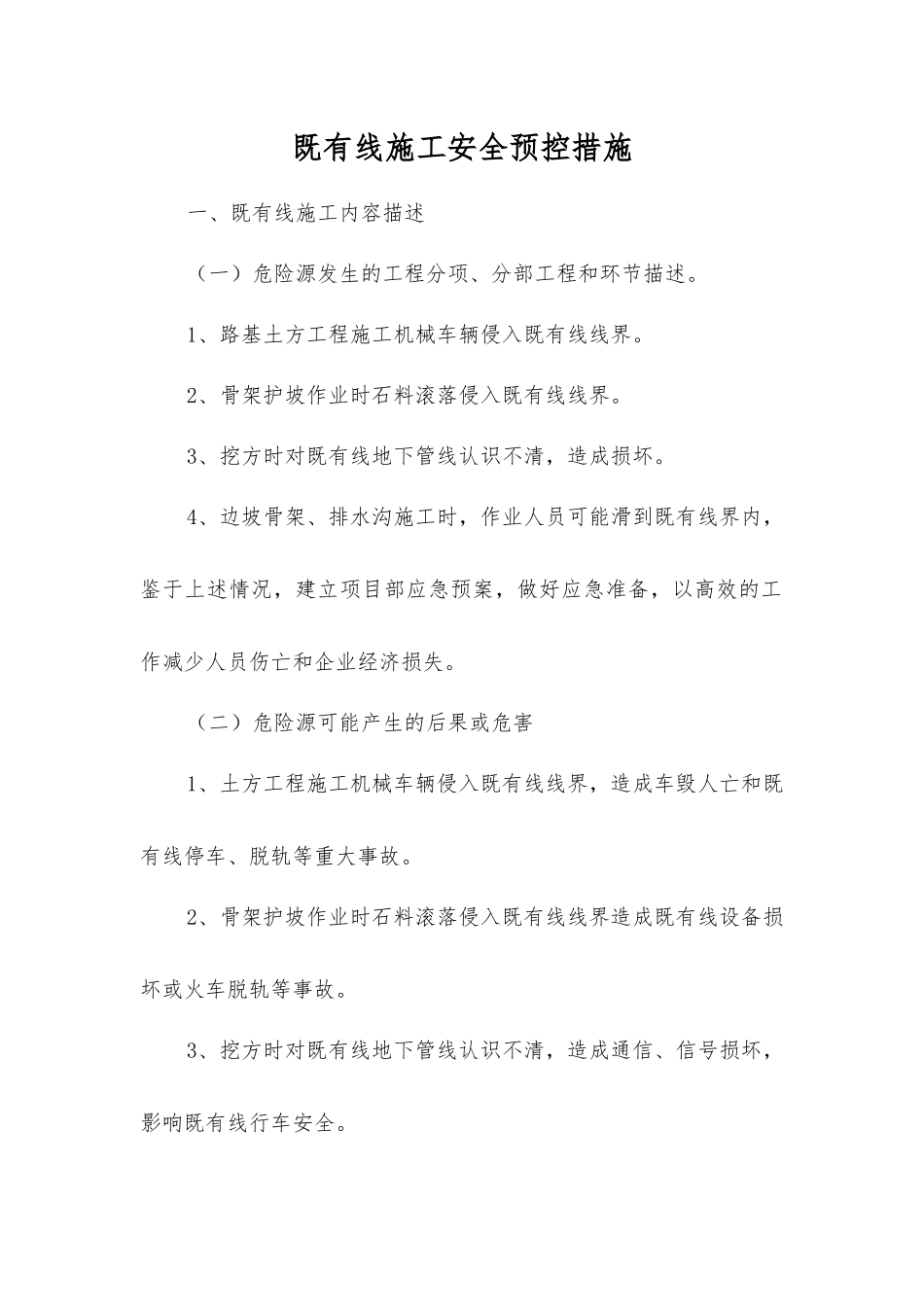

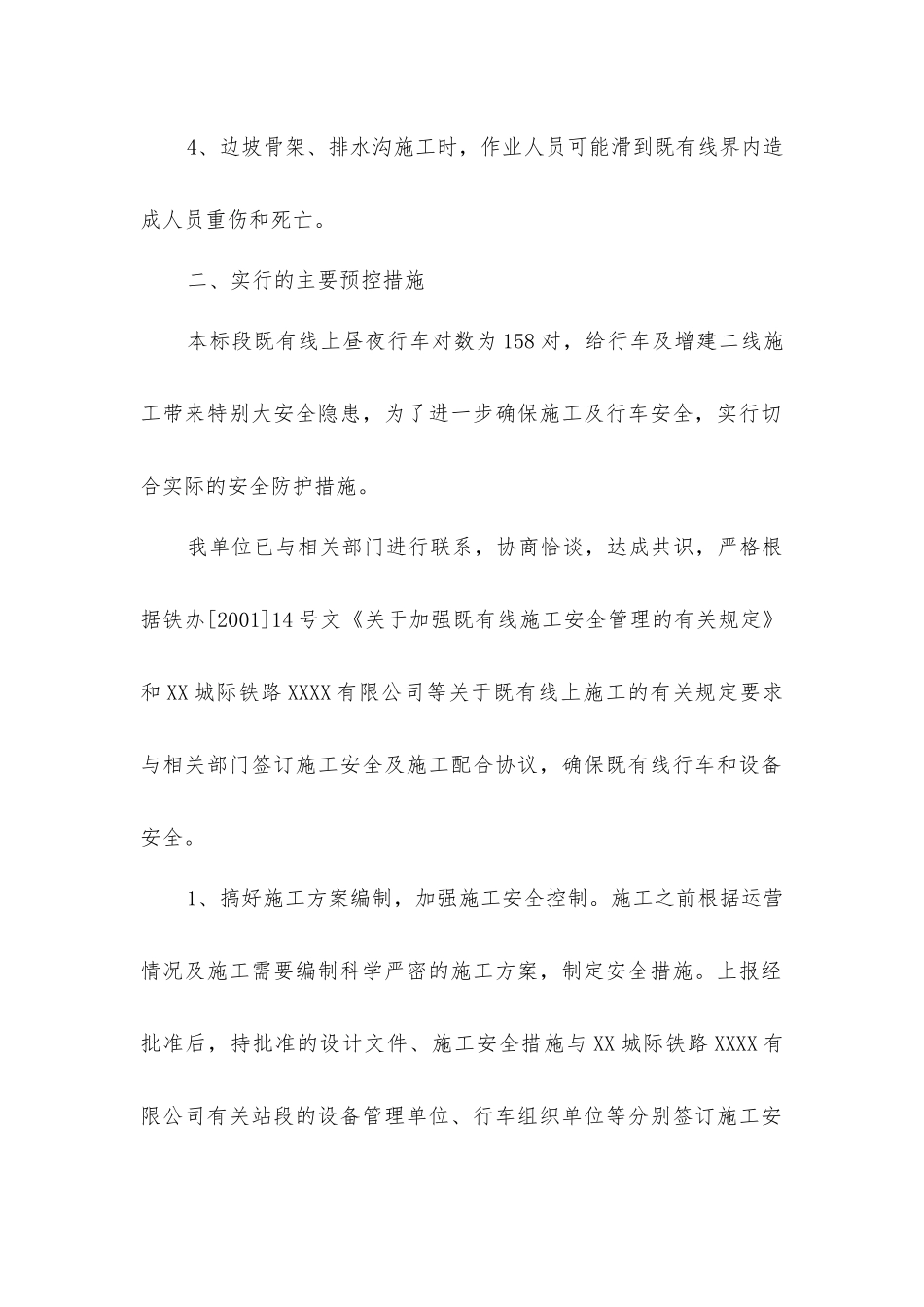

既有线施工安全预控措施一、既有线施工内容描述(一)危险源发生的工程分项、分部工程和环节描述。1、路基土方工程施工机械车辆侵入既有线线界。2、骨架护坡作业时石料滚落侵入既有线线界。3、挖方时对既有线地下管线认识不清,造成损坏。4、边坡骨架、排水沟施工时,作业人员可能滑到既有线界内,鉴于上述情况,建立项目部应急预案,做好应急准备,以高效的工作减少人员伤亡和企业经济损失。(二)危险源可能产生的后果或危害1、土方工程施工机械车辆侵入既有线线界,造成车毁人亡和既有线停车、脱轨等重大事故。2、骨架护坡作业时石料滚落侵入既有线线界造成既有线设备损坏或火车脱轨等事故。3、挖方时对既有线地下管线认识不清,造成通信、信号损坏,影响既有线行车安全。4、边坡骨架、排水沟施工时,作业人员可能滑到既有线界内造成人员重伤和死亡。二、实行的主要预控措施本标段既有线上昼夜行车对数为 158 对,给行车及增建二线施工带来特别大安全隐患,为了进一步确保施工及行车安全,实行切合实际的安全防护措施。我单位已与相关部门进行联系,协商恰谈,达成共识,严格根据铁办[2001]14 号文《关于加强既有线施工安全管理的有关规定》和 XX 城际铁路 XXXX 有限公司等关于既有线上施工的有关规定要求与相关部门签订施工安全及施工配合协议,确保既有线行车和设备安全。1、搞好施工方案编制,加强施工安全控制。施工之前根据运营情况及施工需要编制科学严密的施工方案,制定安全措施。上报经批准后,持批准的设计文件、施工安全措施与 XX 城际铁路 XXXX 有限公司有关站段的设备管理单位、行车组织单位等分别签订施工安全协议书。安全协议书要明确双方责任和义务、施工责任地段与期限、安全防范内容与措施、结合部安全分工与责任、发生责任行车事故的处罚办法、安全监督配合费用等。填报“铁路既有线施工安全审批表”,办理铁路既有线施工许可证,报 XX 城际铁路 XXXX 有限公司主管部门审批。2、加强行车线施工管理,接受管理部门监督。对于影响运输的施工项目,除做好充分的人力、物资准备外,在规定时间向 XX 城际铁路 XXXX 有限公司提报施工方案,并向设备管理单位进行技术交底,明确工程项目、工程数量、施施工场地点、影响范围及施工时间。待 XX 城际铁路 XXXX 有限公司施工方案下发后按时组织施工。接受安全施工领导小组的监督检查,不得擅自变更施工方案,严禁超范围作业、延长施工时间和增加慢行距离。3、施...
