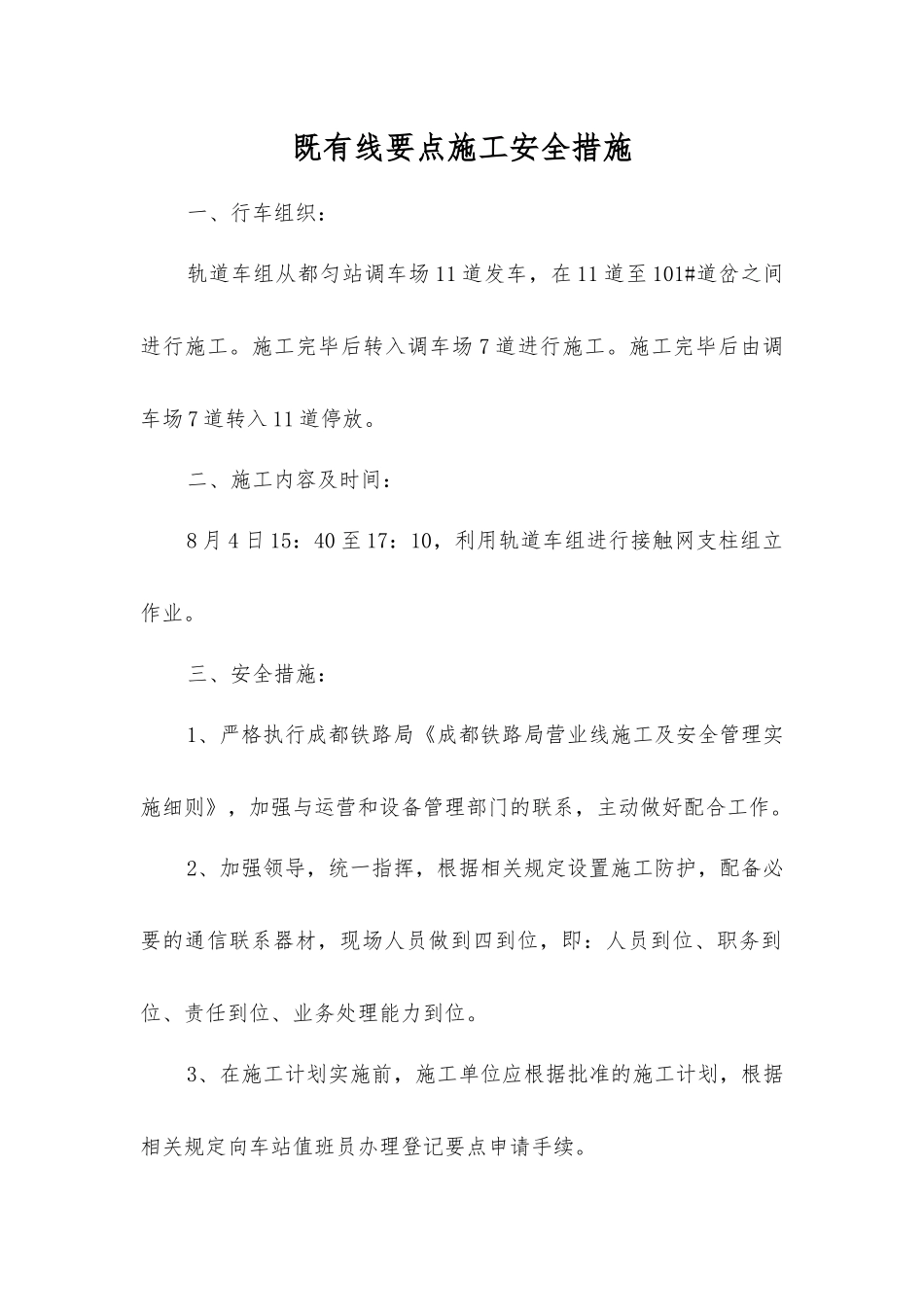

既有线要点施工安全措施一、行车组织:轨道车组从都匀站调车场 11 道发车,在 11 道至 101#道岔之间进行施工。施工完毕后转入调车场 7 道进行施工。施工完毕后由调车场 7 道转入 11 道停放。二、施工内容及时间:8 月 4 日 15:40 至 17:10,利用轨道车组进行接触网支柱组立作业。三、安全措施:1、严格执行成都铁路局《成都铁路局营业线施工及安全管理实施细则》,加强与运营和设备管理部门的联系,主动做好配合工作。2、加强领导,统一指挥,根据相关规定设置施工防护,配备必要的通信联系器材,现场人员做到四到位,即:人员到位、职务到位、责任到位、业务处理能力到位。3、在施工计划实施前,施工单位应根据批准的施工计划,根据相关规定向车站值班员办理登记要点申请手续。4、施工中,施工负责人要及时掌握各工序作业进度情况,调整人员,调配机具材料,解决出现的各种问题,严格控制工序作业时间,确保点内或提前完成作业任务。5、作业任务完成后,施工负责人要对施工现场进行全面检查。确认符合开通条件,方可通知驻站联络员办理开通消记手续,开通线路。
