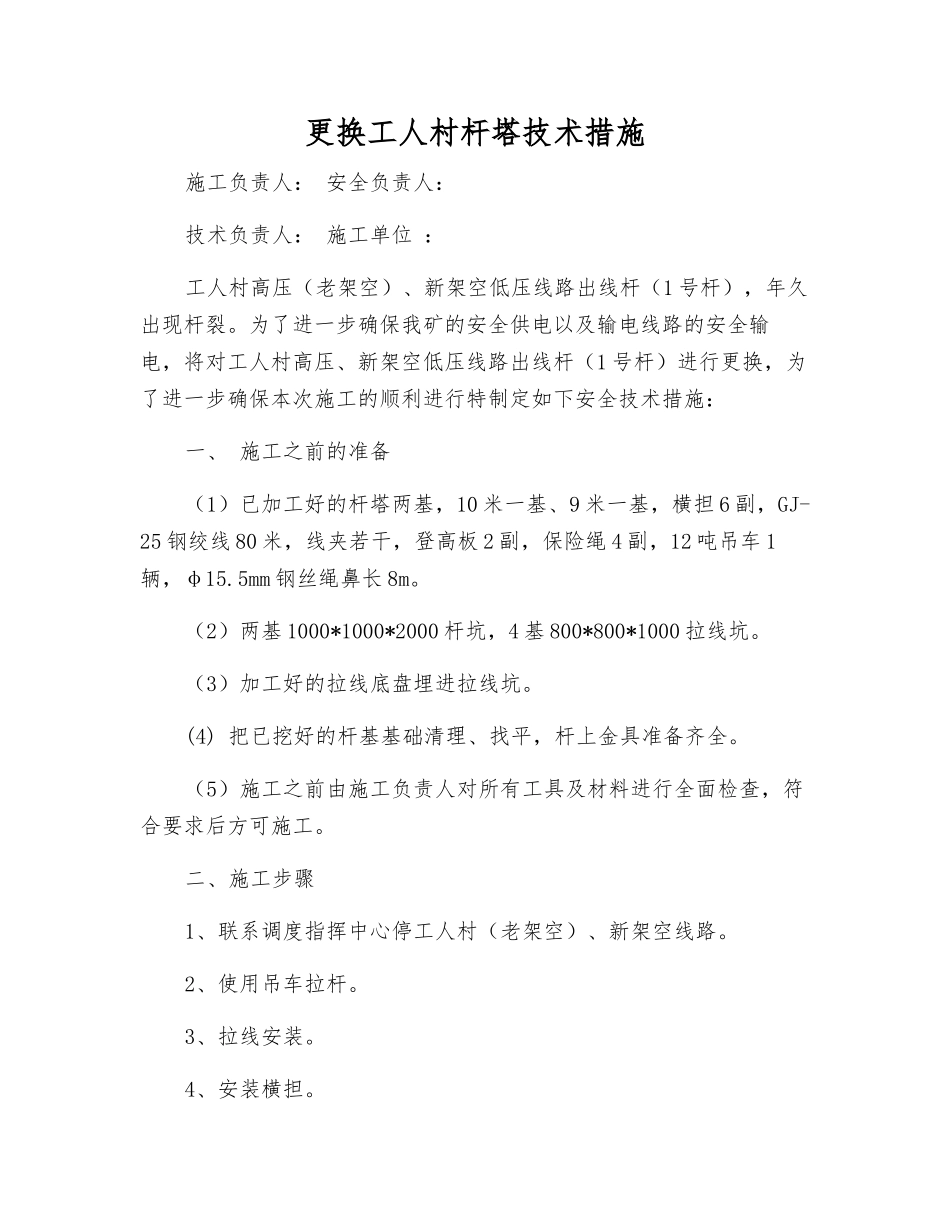

更换工人村杆塔技术措施施工负责人: 安全负责人:技术负责人: 施工单位 :工人村高压(老架空)、新架空低压线路出线杆(1 号杆),年久出现杆裂
为了进一步确保我矿的安全供电以及输电线路的安全输电,将对工人村高压、新架空低压线路出线杆(1 号杆)进行更换,为了进一步确保本次施工的顺利进行特制定如下安全技术措施:一、 施工之前的准备(1)已加工好的杆塔两基,10 米一基、9 米一基,横担 6 副,GJ-25 钢绞线 80 米,线夹若干,登高板 2 副,保险绳 4 副,12 吨吊车 1辆,φ15
5mm 钢丝绳鼻长 8m
(2)两基 1000*1000*2000 杆坑,4 基 800*800*1000 拉线坑
(3)加工好的拉线底盘埋进拉线坑
(4) 把已挖好的杆基基础清理、找平,杆上金具准备齐全
(5)施工之前由施工负责人对所有工具及材料进行全面检查,符合要求后方可施工
二、施工步骤1、联系调度指挥中心停工人村(老架空)、新架空线路
2、使用吊车拉杆
3、拉线安装
4、安装横担
5、连接导线

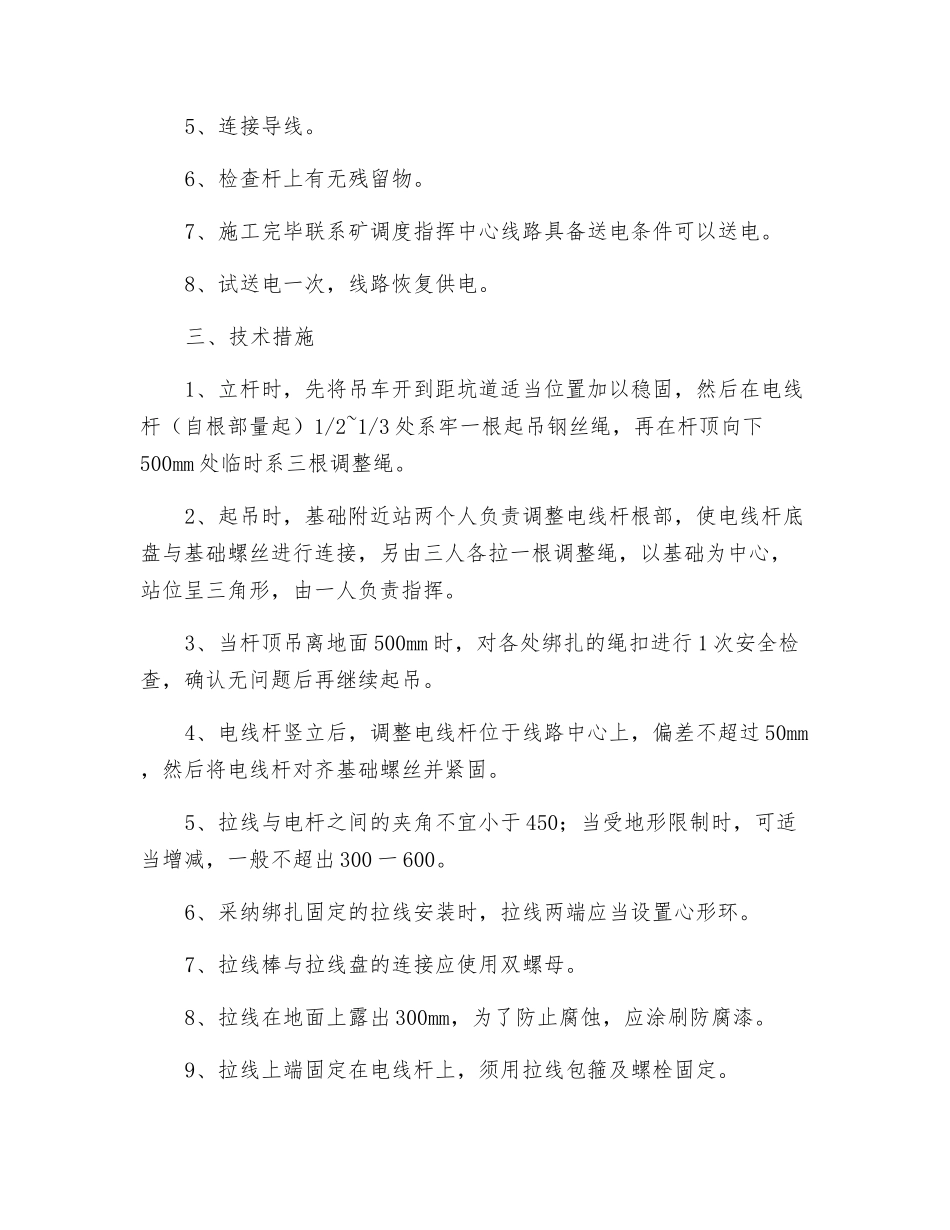

6、检查杆上有无残留物
7、施工完毕联系矿调度指挥中心线路具备送电条件可以送电
8、试送电一次,线路恢复供电
三、技术措施1、立杆时,先将吊车开到距坑道适当位置加以稳固,然后在电线杆(自根部量起)1/2~1/3 处系牢一根起吊钢丝绳,再在杆顶向下500mm 处临时系三根调整绳
2、起吊时,基础附近站两个人负责调整电线杆根部,使电线杆底盘与基础螺丝进行连接,另由三人各拉一根调整绳,以基础为中心,站位呈三角形,由一人负责指挥
3、当杆顶吊离地面 500mm 时,对各处绑扎的绳扣进行 1 次安全检查,确认无问题后再继续起吊
4、电线杆竖立后,调整电线杆位于线路中心上,偏差不超过 50mm ,然后将电线杆对齐基础螺丝并紧固

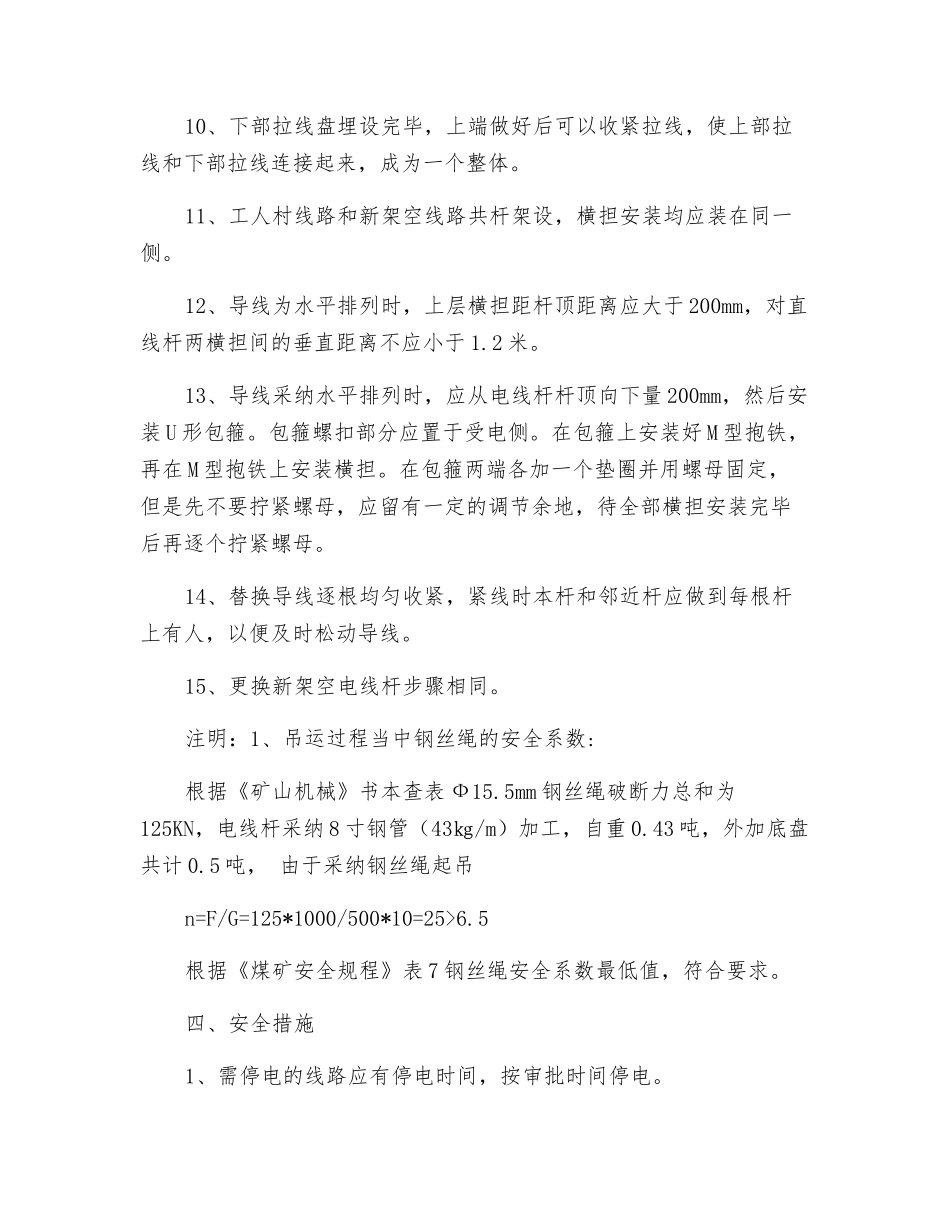

5、拉线与电杆之间的夹角不宜小于 450;当受地形限制时,可适当增减,一般
