更换工作面立柱、千斤顶安全技术措施一、概况:因工作面支架立柱、千斤顶损坏,为了进一步保证正常生产,根据安排对立柱、千斤顶进行更换,为了进一步保证此项工作顺利进行特制定本措施,望严格执行
二、施工步骤:1、将立柱、千斤顶运至要更换的地点
2、利用护帮板将活体煤清理掉,升紧更换地点两侧支架,支护好顶板及煤墙
3、利用倒链将旧立柱或千斤顶拆卸掉,将旧立柱、千斤顶运到回顺,再运到卸压抽采巷装车
4、利用倒链安装新立柱、千斤顶
5、连接好管路,升紧支架
三、安全技术措施:1、施工之前必须认真组织本单位有关施工人员(包括干部)学习本措施并要求学习人员签名,不参加学习者,严禁参加施工作业
2、严格执行“三三整理”制度及“手指口述”安全确认制度
3、施工之前应将施工区域内的杂物清理洁净,将煤墙活体煤清理洁净、顶板支护完整,确保施施工场地点安全、洁净洁净
4、施工之前将前部输送机开关停电闭锁,并有专人负责发出信号,电工听清信号并询问后再开启前部运输机
5、坚持“敲帮问顶”制度,作业前应对作业区域内的顶板、巷帮进行检查,发现有安全隐患快速进行处理
6、泵站压力不能低于 30MPa,确保工作面支架达到初撑力
7、在前部输送机上拉运设备时工作面各台扩音电话要求灵敏可靠,传话清楚
8、回顺运输设备时,必须要有跟班干部统一指挥,并严格根据章程操作
10、起吊时要有专人负责指挥,认真检查起吊处周围环境、顶板完好情况和起吊点牢固情况,并规定统一起吊信号
11、每次起吊拉运前,派专人检查 5T 倒链、40T 链条等起吊工具的完好情况,检查无误后方可使用
12、吊装设备时,禁止任何人在设备下面及起吊索具附近通行或停留
13、拉运时尽量避开拉倒超前支护的柱梁,如有碰倒应当及时补打,防止顶板下沉
14、拉运时保护好“一通三防”设施,过风门时注意设备尺寸,禁止强行通过,防止风门被拉坏

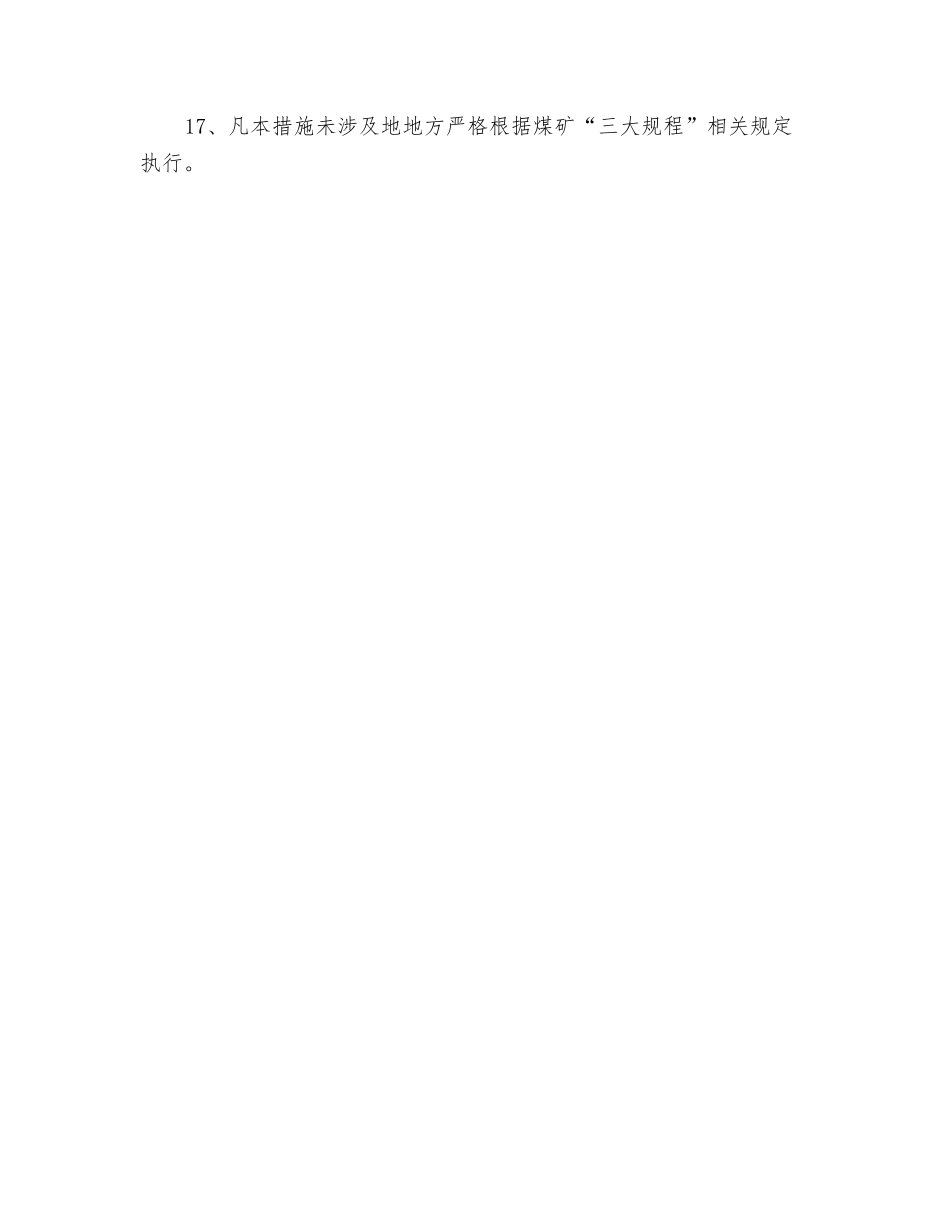

15、跟班干部在现场必须统一指
