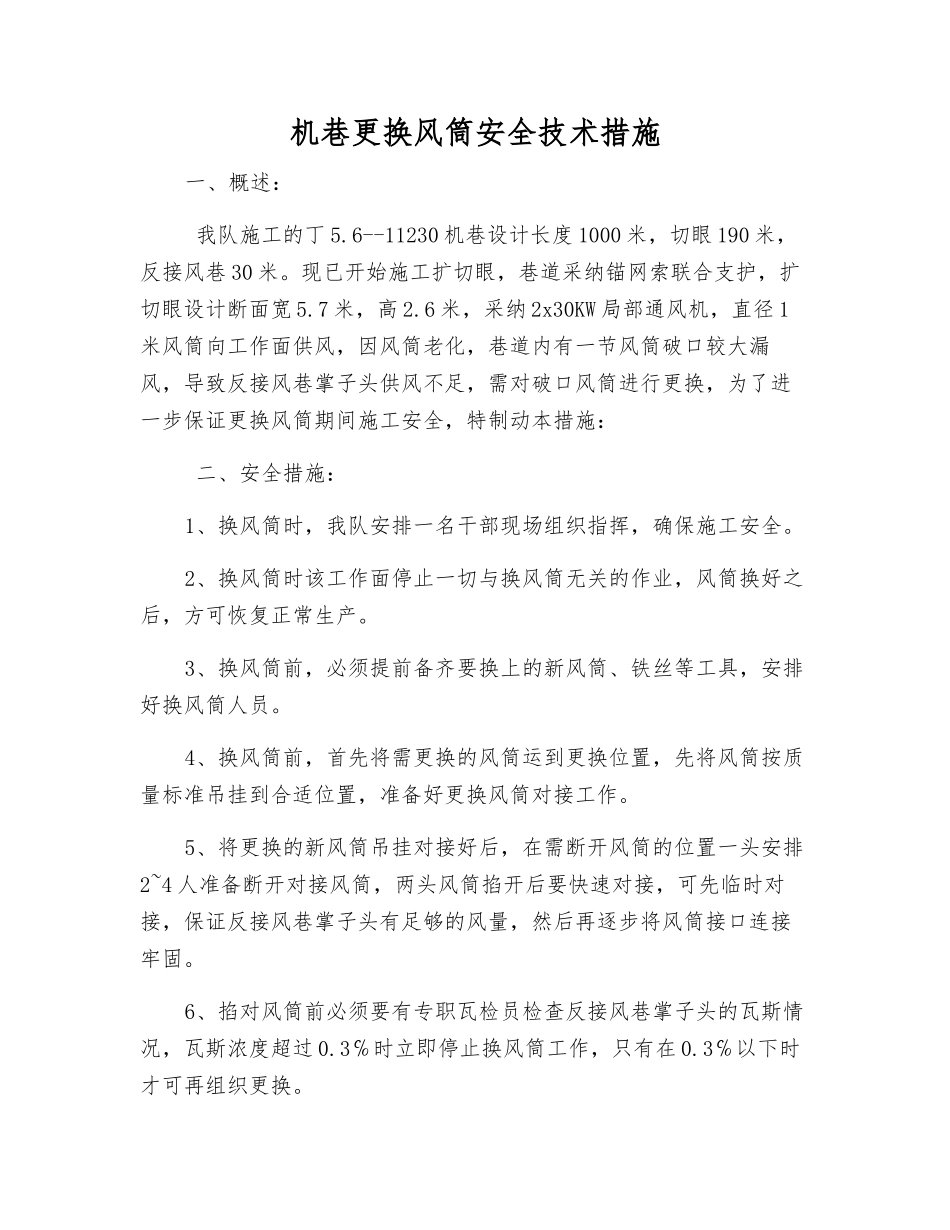

机巷更换风筒安全技术措施一、概述: 我队施工的丁 5
6--11230 机巷设计长度 1000 米,切眼 190 米,反接风巷 30 米
现已开始施工扩切眼,巷道采纳锚网索联合支护,扩切眼设计断面宽 5
7 米,高 2
6 米,采纳 2x30KW 局部通风机,直径 1米风筒向工作面供风,因风筒老化,巷道内有一节风筒破口较大漏风,导致反接风巷掌子头供风不足,需对破口风筒进行更换,为了进一步保证更换风筒期间施工安全,特制动本措施: 二、安全措施:1、换风筒时,我队安排一名干部现场组织指挥,确保施工安全
2、换风筒时该工作面停止一切与换风筒无关的作业,风筒换好之后,方可恢复正常生产
3、换风筒前,必须提前备齐要换上的新风筒、铁丝等工具,安排好换风筒人员
4、换风筒前,首先将需更换的风筒运到更换位置,先将风筒按质量标准吊挂到合适位置,准备好更换风筒对接工作
5、将更换的新风筒吊挂对接好后,在需断开风筒的位置一头安排2~4 人准备断开对接风筒,两头风筒掐开后要快速对接,可先临时对接,保证反接风巷掌子头有足够的风量,然后再逐步将风筒接口连接牢固
6、掐对风筒前必须要有专职瓦检员检查反接风巷掌子头的瓦斯情况,瓦斯浓度超过 0
3℅时立即停止换风筒工作,只有在 0
3℅以下时才可再组织更换

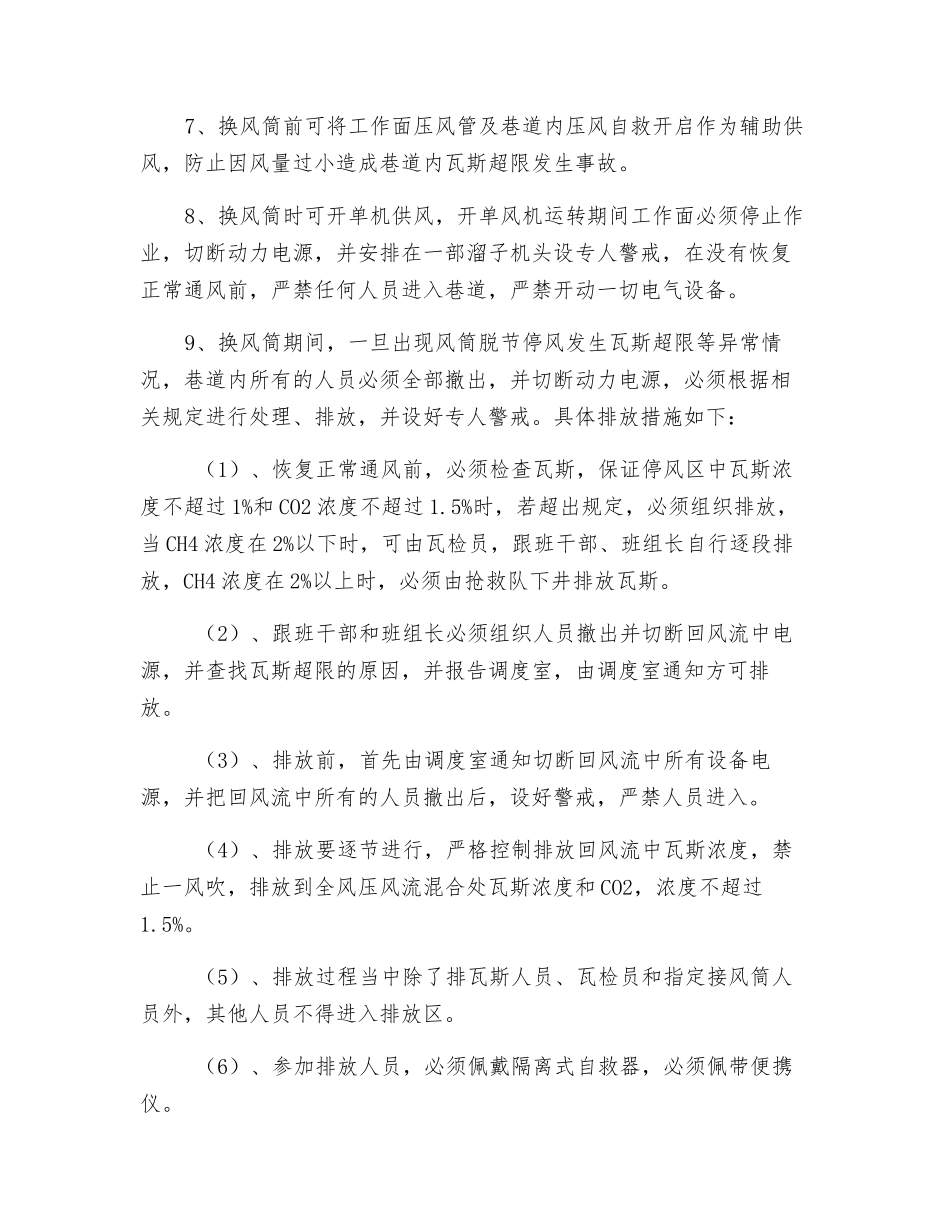

7、换风筒前可将工作面压风管及巷道内压风自救开启作为辅助供风,防止因风量过小造成巷道内瓦斯超限发生事故
8、换风筒时可开单机供风,开单风机运转期间工作面必须停止作业,切断动力电源,并安排在一部溜子机头设专人警戒,在没有恢复正常通风前,严禁任何人员进入巷道,严禁开动一切电气设备
9、换风筒期间,一旦出现风筒脱节停风发生瓦斯超限等异常情况,巷道内所有的人员必须全部撤出,并切断动力电源,必须根据相关规定进行处理、排放,并设好专人警戒

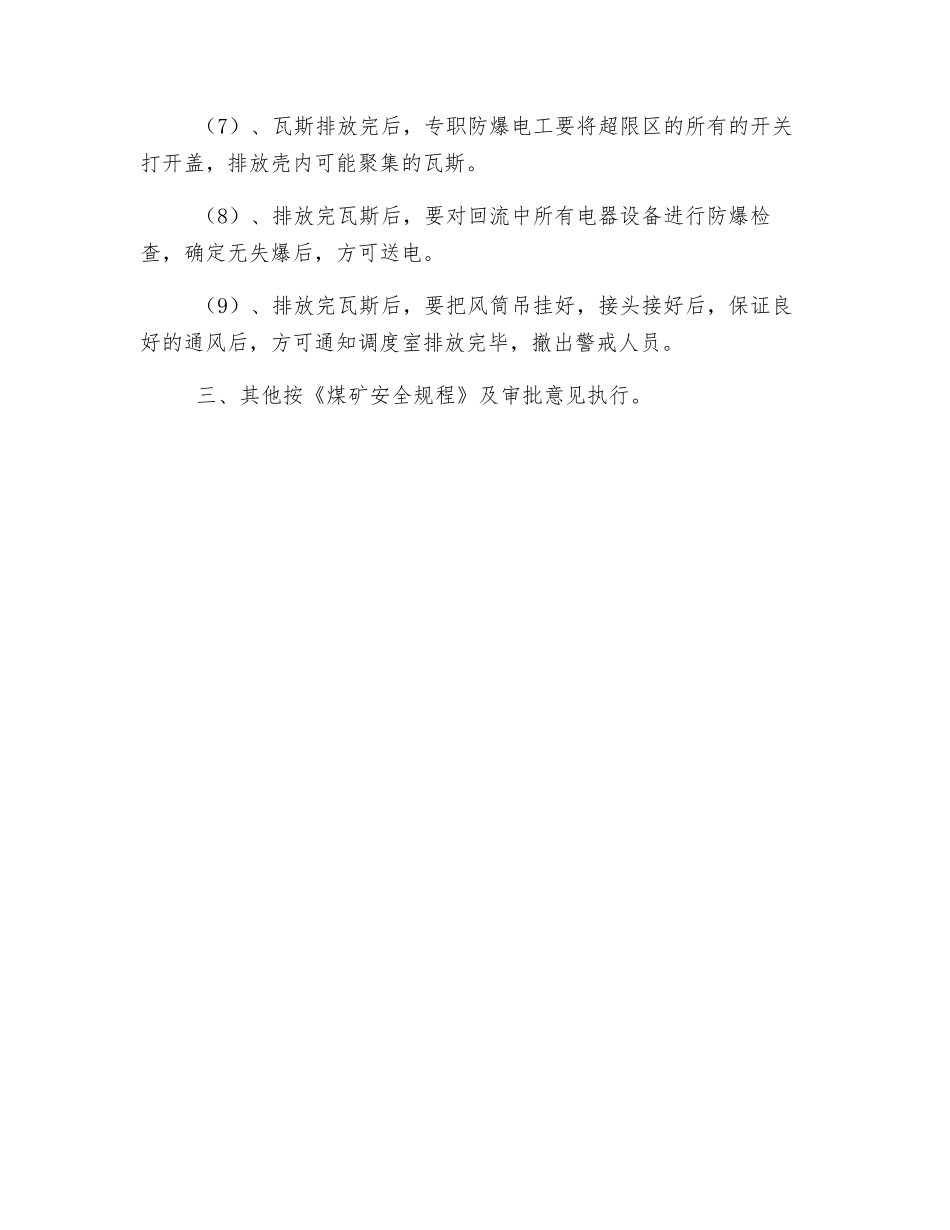

具体排放措施如下: (1)、恢复正常通风前,必须检查瓦斯,保证停风区中瓦斯浓
