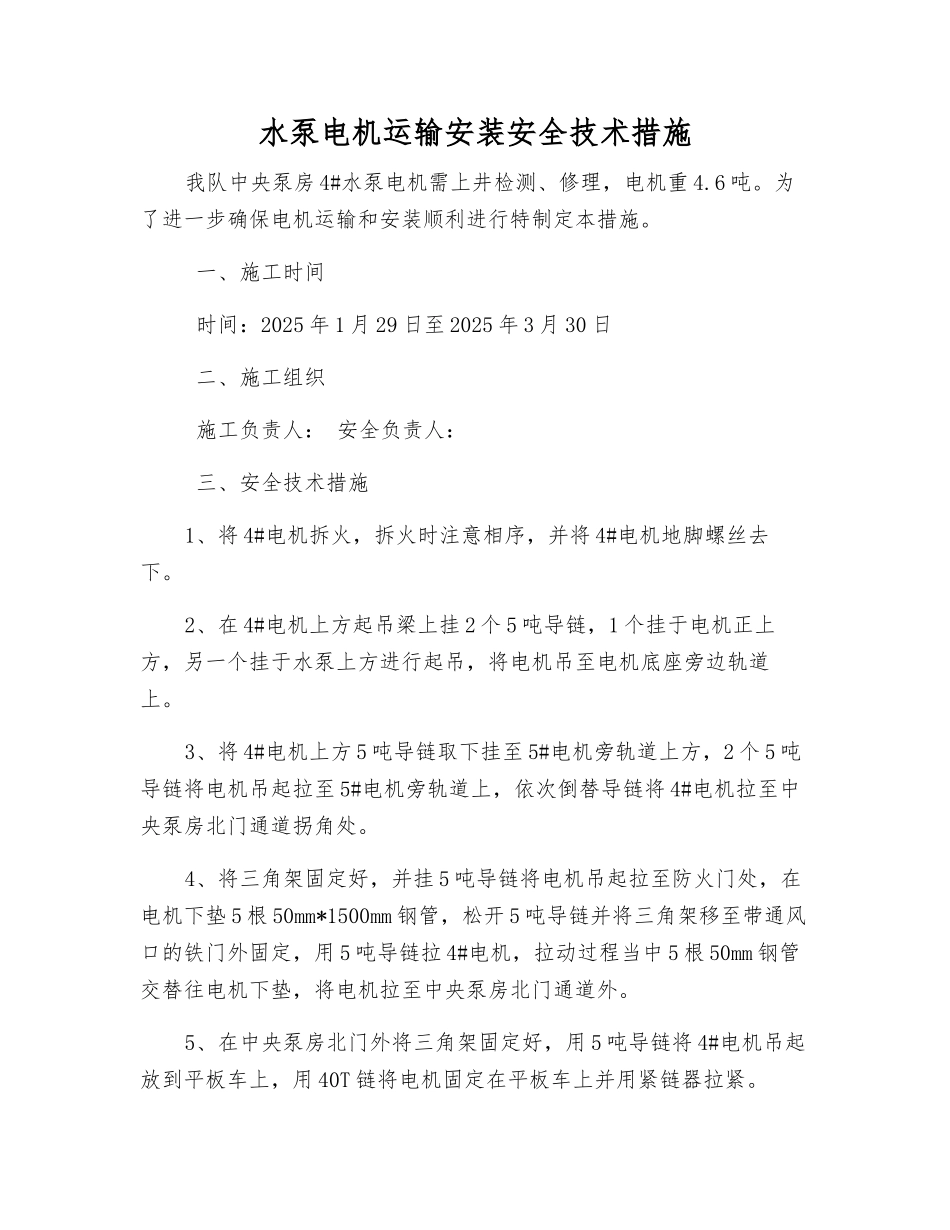

水泵电机运输安装安全技术措施我队中央泵房 4#水泵电机需上井检测、修理,电机重 4.6 吨。为了进一步确保电机运输和安装顺利进行特制定本措施。 一、施工时间 时间:2025 年 1 月 29 日至 2025 年 3 月 30 日 二、施工组织 施工负责人: 安全负责人: 三、安全技术措施1、将 4#电机拆火,拆火时注意相序,并将 4#电机地脚螺丝去下。2、在 4#电机上方起吊梁上挂 2 个 5 吨导链,1 个挂于电机正上方,另一个挂于水泵上方进行起吊,将电机吊至电机底座旁边轨道上。3、将 4#电机上方 5 吨导链取下挂至 5#电机旁轨道上方,2 个 5 吨导链将电机吊起拉至 5#电机旁轨道上,依次倒替导链将 4#电机拉至中央泵房北门通道拐角处。4、将三角架固定好,并挂 5 吨导链将电机吊起拉至防火门处,在电机下垫 5 根 50mm*1500mm 钢管,松开 5 吨导链并将三角架移至带通风口的铁门外固定,用 5 吨导链拉 4#电机,拉动过程当中 5 根 50mm 钢管交替往电机下垫,将电机拉至中央泵房北门通道外。5、在中央泵房北门外将三角架固定好,用 5 吨导链将 4#电机吊起放到平板车上,用 40T 链将电机固定在平板车上并用紧链器拉紧。6、将 4#电机从副井上进检测、修理。7、4#电机检测、修理完后入井前摇测绝缘,确认绝缘正常后将 4#电机装平板车并运输至中央泵房 4#电机底座旁,装车运输过程同 4#电机。8、将 4 号电机底座上清理洁净,并在 4#电机底座和 4#水泵上方起吊梁上挂 5 吨导链,将 4#电机放至 4#电机底座上。9、用水平仪找平 4#电机并将地脚螺丝紧固,并按正确相序进行接火。10、将 5 吨导链取下,将 4#电机周围清理洁净,进行试运转。 安全注意事项:1、所有施工人员必须仔细学习本措施。2、三角架、导链、绳扣等工具使用之前必须由安全负责人检查确认。3、三角架必须固定好后方可挂导链起吊。4、起吊过程当中必须占好位,三角架下严禁站人。
