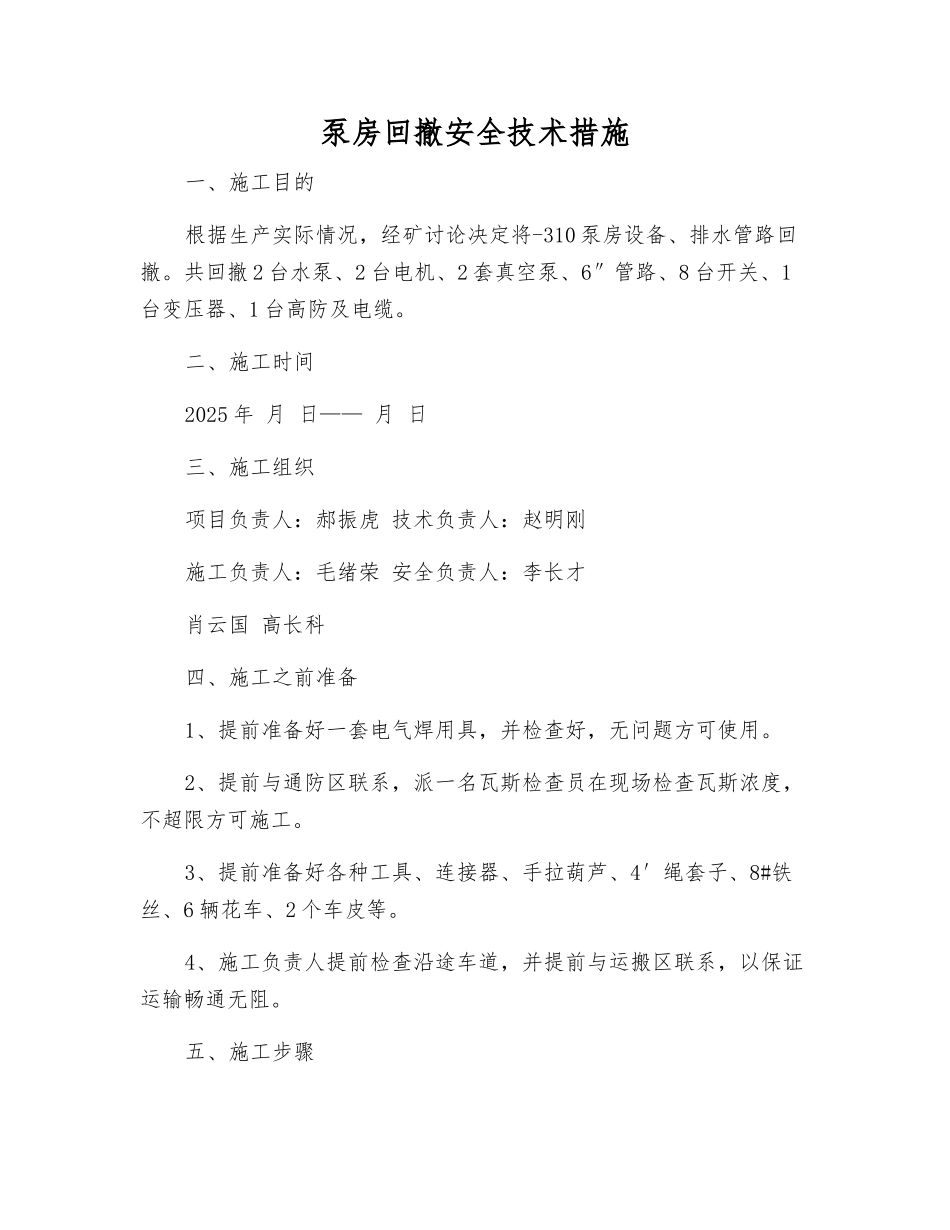

泵房回撤安全技术措施一、施工目的根据生产实际情况,经矿讨论决定将-310 泵房设备、排水管路回撤
共回撤 2 台水泵、2 台电机、2 套真空泵、6″管路、8 台开关、1台变压器、1 台高防及电缆
二、施工时间2025 年 月 日—— 月 日三、施工组织项目负责人:郝振虎 技术负责人:赵明刚施工负责人:毛绪荣 安全负责人:李长才肖云国 高长科四、施工之前准备1、提前准备好一套电气焊用具,并检查好,无问题方可使用
2、提前与通防区联系,派一名瓦斯检查员在现场检查瓦斯浓度,不超限方可施工
3、提前准备好各种工具、连接器、手拉葫芦、4′绳套子、8#铁丝、6 辆花车、2 个车皮等
4、施工负责人提前检查沿途车道,并提前与运搬区联系,以保证运输畅通无阻

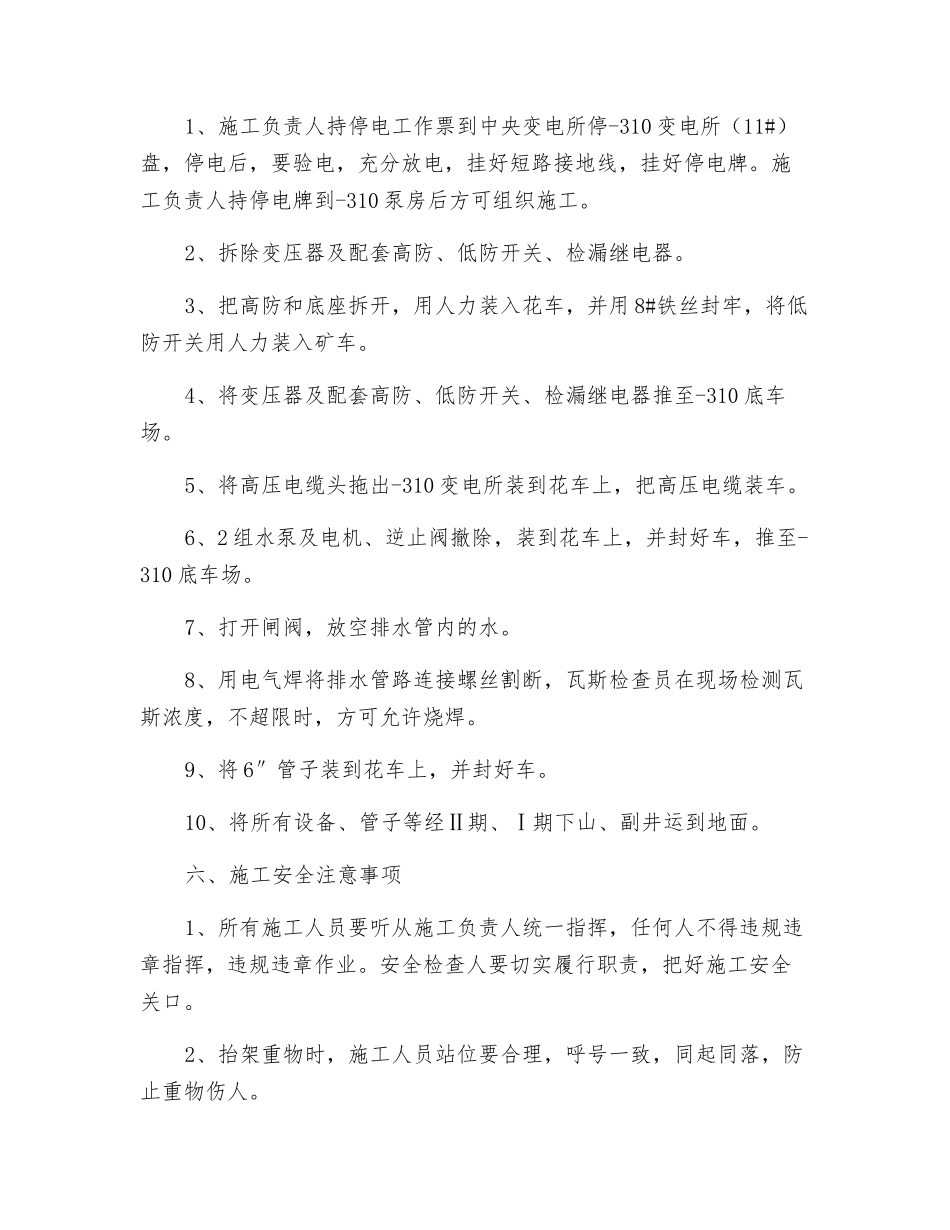

五、施工步骤1、施工负责人持停电工作票到中央变电所停-310 变电所(11#)盘,停电后,要验电,充分放电,挂好短路接地线,挂好停电牌
施工负责人持停电牌到-310 泵房后方可组织施工
2、拆除变压器及配套高防、低防开关、检漏继电器
3、把高防和底座拆开,用人力装入花车,并用 8#铁丝封牢,将低防开关用人力装入矿车
4、将变压器及配套高防、低防开关、检漏继电器推至-310 底车场
5、将高压电缆头拖出-310 变电所装到花车上,把高压电缆装车
6、2 组水泵及电机、逆止阀撤除,装到花车上,并封好车,推至-310 底车场
7、打开闸阀,放空排水管内的水
8、用电气焊将排水管路连接螺丝割断,瓦斯检查员在现场检测瓦斯浓度,不超限时,方可允许烧焊
9、将 6″管子装到花车上,并封好车
10、将所有设备、管子等经Ⅱ期、Ⅰ期下山、副井运到地面
六、施工安全注意事项1、所有施工人员要听从施工负责人统一指挥,任何人不得违规违章指挥,违规违章作业
安全检查人要切实履行职责,把好施工安全关口
2、抬架重物时,施工人员站位要合理,呼号一致,同起同落,防止重物
