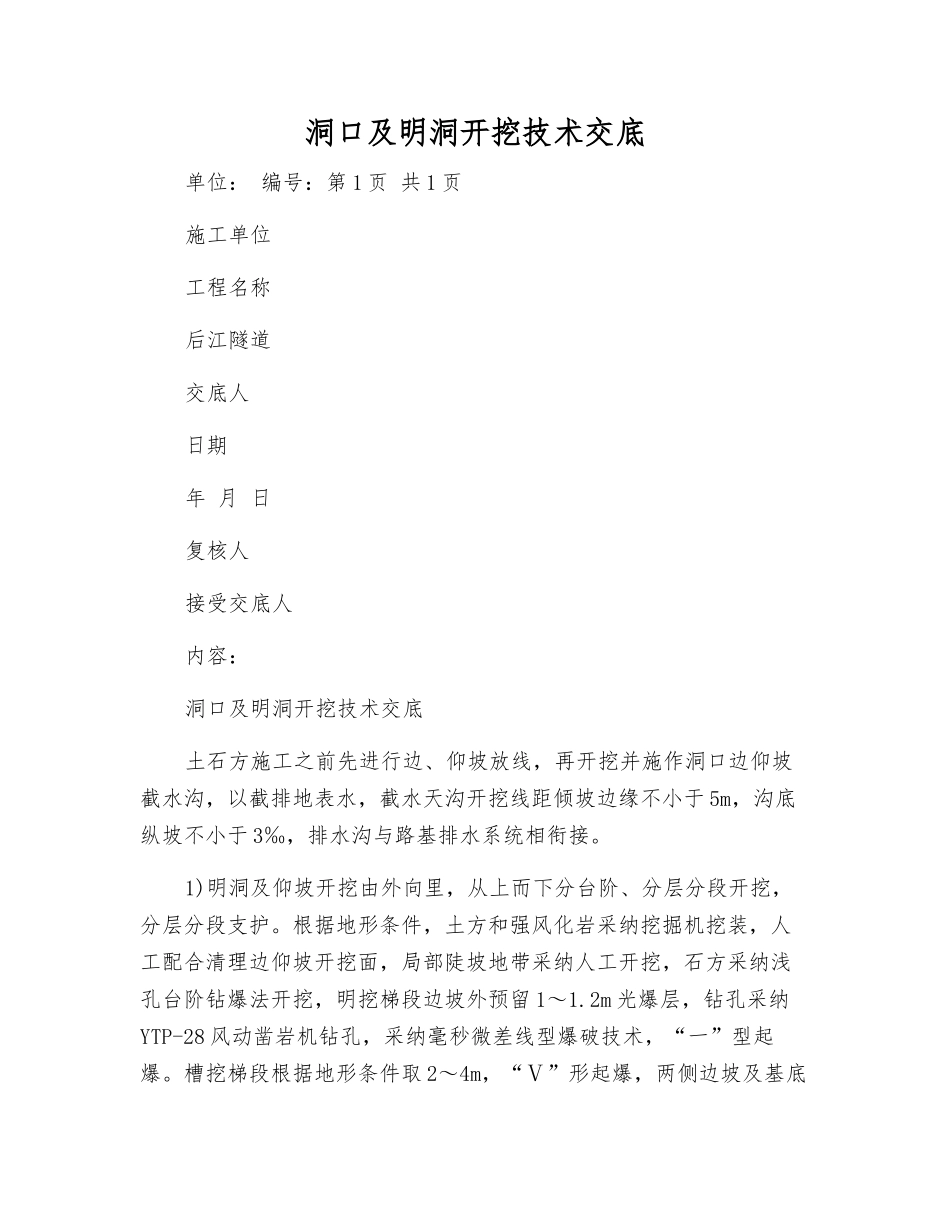

洞口及明洞开挖技术交底单位: 编号:第 1 页 共 1 页施工单位工程名称后江隧道交底人日期年 月 日复核人接受交底人内容:洞口及明洞开挖技术交底土石方施工之前先进行边、仰坡放线,再开挖并施作洞口边仰坡截水沟,以截排地表水,截水天沟开挖线距倾坡边缘不小于 5m,沟底纵坡不小于 3‰,排水沟与路基排水系统相衔接。1)明洞及仰坡开挖由外向里,从上而下分台阶、分层分段开挖,分层分段支护。根据地形条件,土方和强风化岩采纳挖掘机挖装,人工配合清理边仰坡开挖面,局部陡坡地带采纳人工开挖,石方采纳浅孔台阶钻爆法开挖,明挖梯段边坡外预留 1~1.2m 光爆层,钻孔采纳YTP-28 风动凿岩机钻孔,采纳毫秒微差线型爆破技术,“一”型起爆。槽挖梯段根据地形条件取 2~4m,“Ⅴ”形起爆,两侧边坡及基底面以上各预留 1~1.2m 光爆层。开挖形成的坡面按设计及时进行封闭防护,避开长时间暴露造成坡面坍塌。2)明洞开挖与仰坡开挖同步进行。挖到设计标高后,及时清理基底,检验基底地质和承载力情况,并按设计要求进行地基处理,经监理工程师检查,合格之后即可施工明洞钢筋混凝土。
