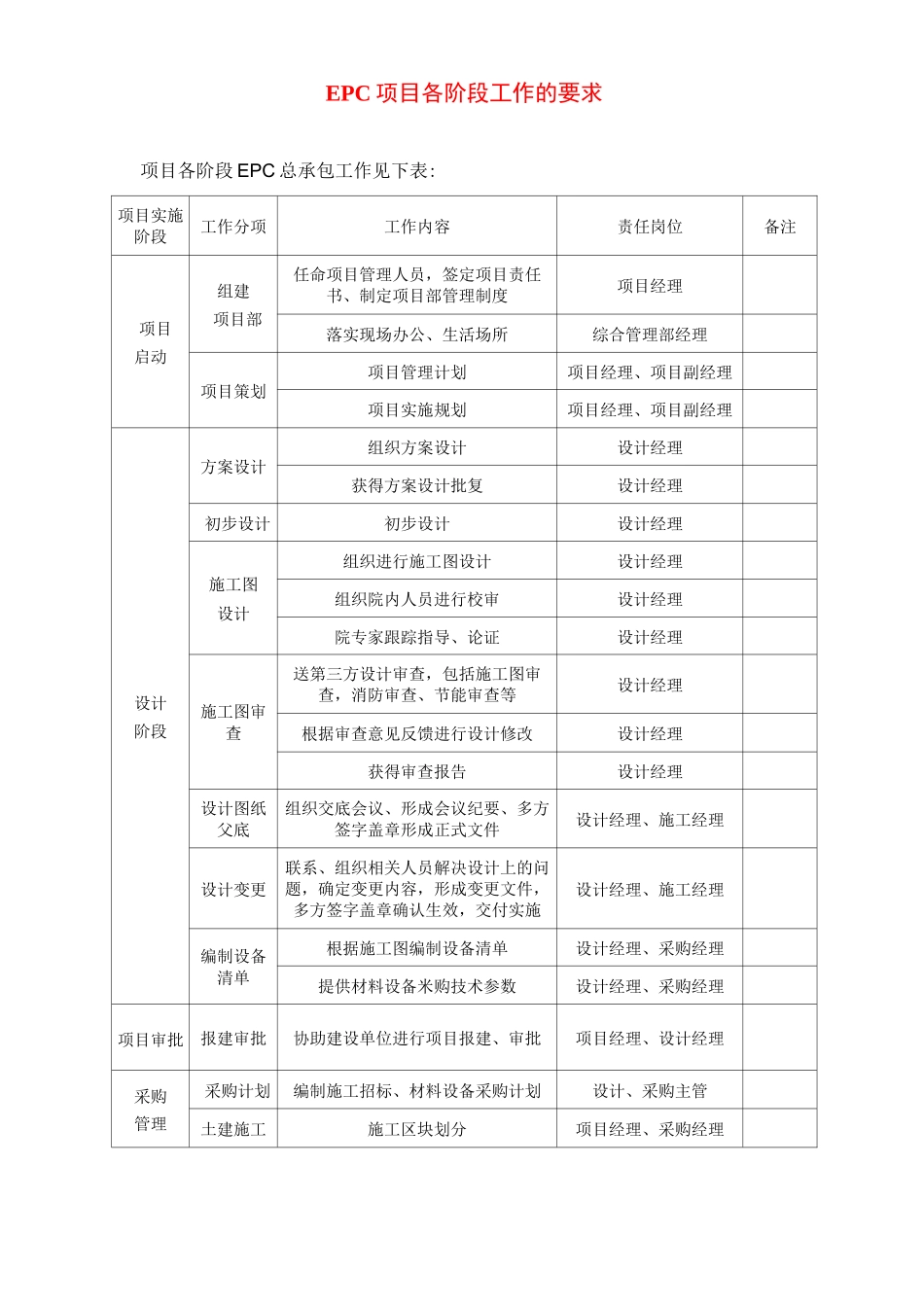

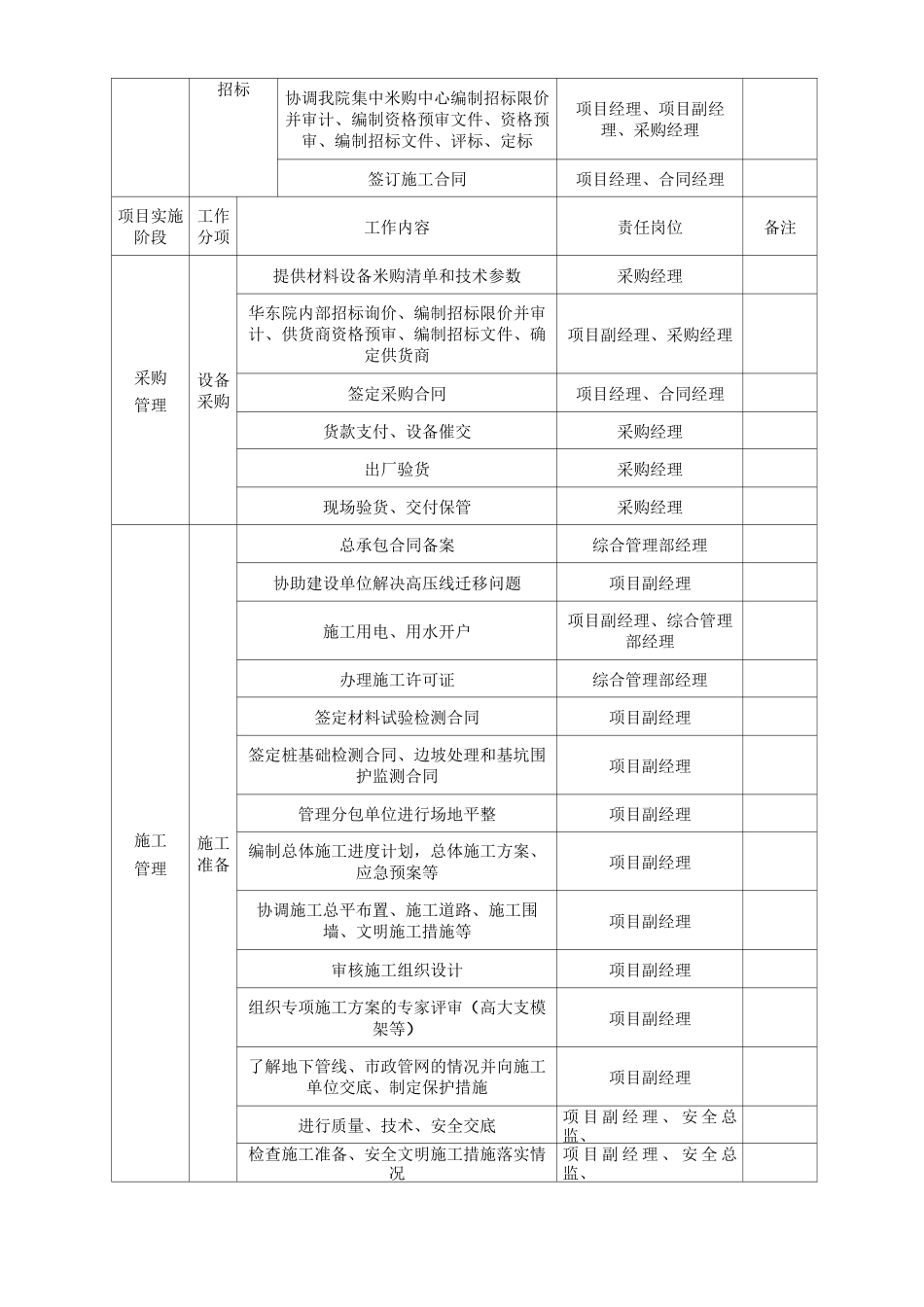

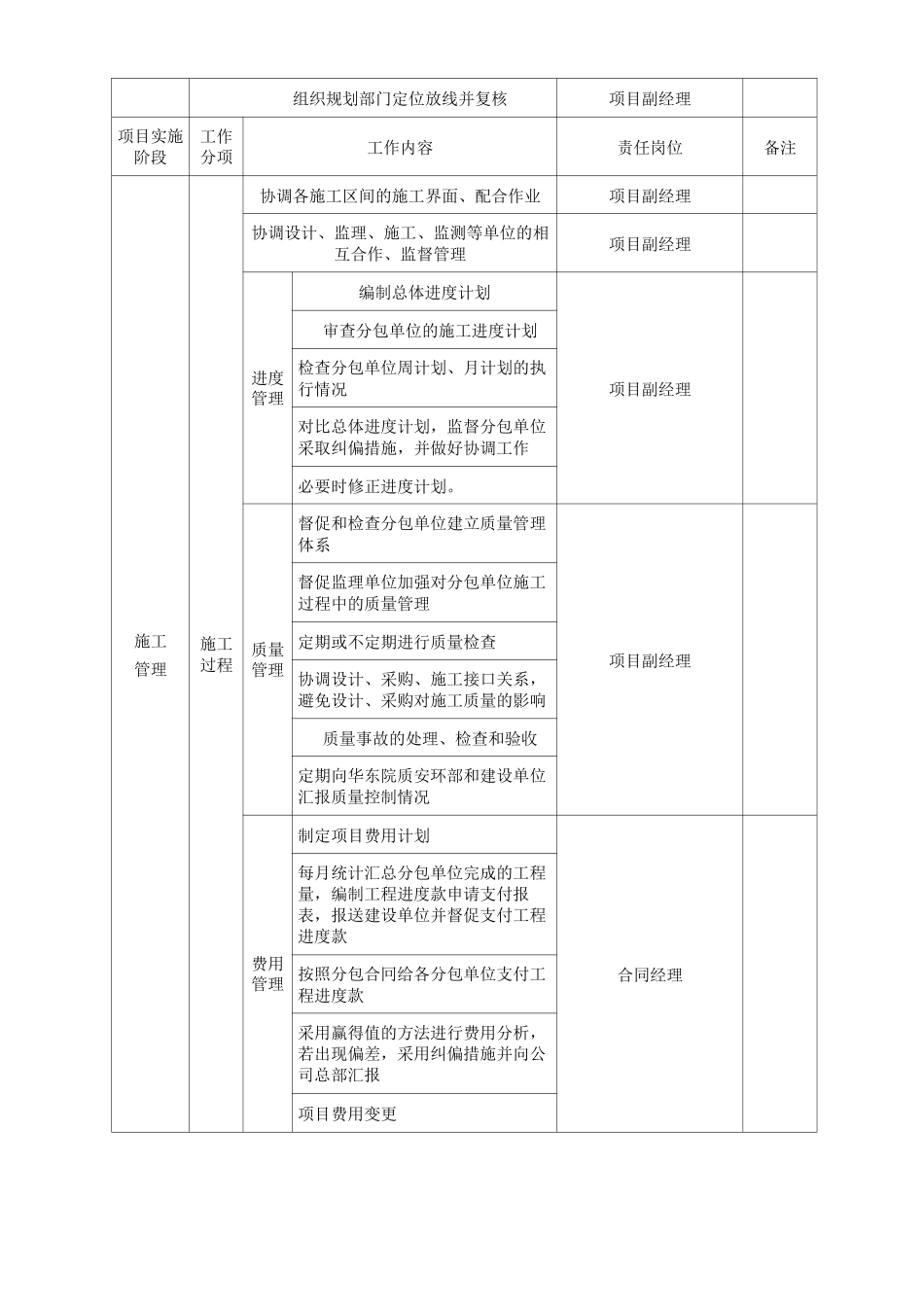

EPC 项目各阶段工作的要求项目各阶段 EPC 总承包工作见下表:项目实施阶段工作分项工作内容责任岗位备注项目启动组建项目部任命项目管理人员,签定项目责任书、制定项目部管理制度项目经理落实现场办公、生活场所综合管理部经理项目策划项目管理计划项目经理、项目副经理项目实施规划项目经理、项目副经理设计阶段方案设计组织方案设计设计经理获得方案设计批复设计经理初步设计初步设计设计经理施工图设计组织进行施工图设计设计经理组织院内人员进行校审设计经理院专家跟踪指导、论证设计经理施工图审查送第三方设计审查,包括施工图审查,消防审查、节能审查等设计经理根据审查意见反馈进行设计修改设计经理获得审查报告设计经理设计图纸父底组织交底会议、形成会议纪要、多方签字盖章形成正式文件设计经理、施工经理设计变更联系、组织相关人员解决设计上的问题,确定变更内容,形成变更文件,多方签字盖章确认生效,交付实施设计经理、施工经理编制设备清单根据施工图编制设备清单设计经理、采购经理提供材料设备米购技术参数设计经理、采购经理项目审批报建审批协助建设单位进行项目报建、审批项目经理、设计经理采购管理采购计划编制施工招标、材料设备采购计划设计、采购主管土建施工施工区块划分项目经理、采购经理招标协调我院集中米购中心编制招标限价并审计、编制资格预审文件、资格预审、编制招标文件、评标、定标项目经理、项目副经理、采购经理签订施工合同项目经理、合同经理项目实施阶段工作分项工作内容责任岗位备注采购管理设备采购提供材料设备米购清单和技术参数采购经理华东院内部招标询价、编制招标限价并审计、供货商资格预审、编制招标文件、确定供货商项目副经理、采购经理签定采购合冋项目经理、合同经理货款支付、设备催交采购经理出厂验货采购经理现场验货、交付保管采购经理施工管理施工准备总承包合同备案综合管理部经理协助建设单位解决高压线迁移问题项目副经理施工用电、用水开户项目副经理、综合管理部经理办理施工许可证综合管理部经理签定材料试验检测合同项目副经理签定桩基础检测合同、边坡处理和基坑围护监测合同项目副经理管理分包单位进行场地平整项目副经理编制总体施工进度计划,总体施工方案、应急预案等项目副经理协调施工总平布置、施工道路、施工围墙、文明施工措施等项目副经理审核施工组织设计项目副经理组织专项施工方案的专家评审(高大支模架等)项目副经理了解地下管线、市政管网的情况并...
