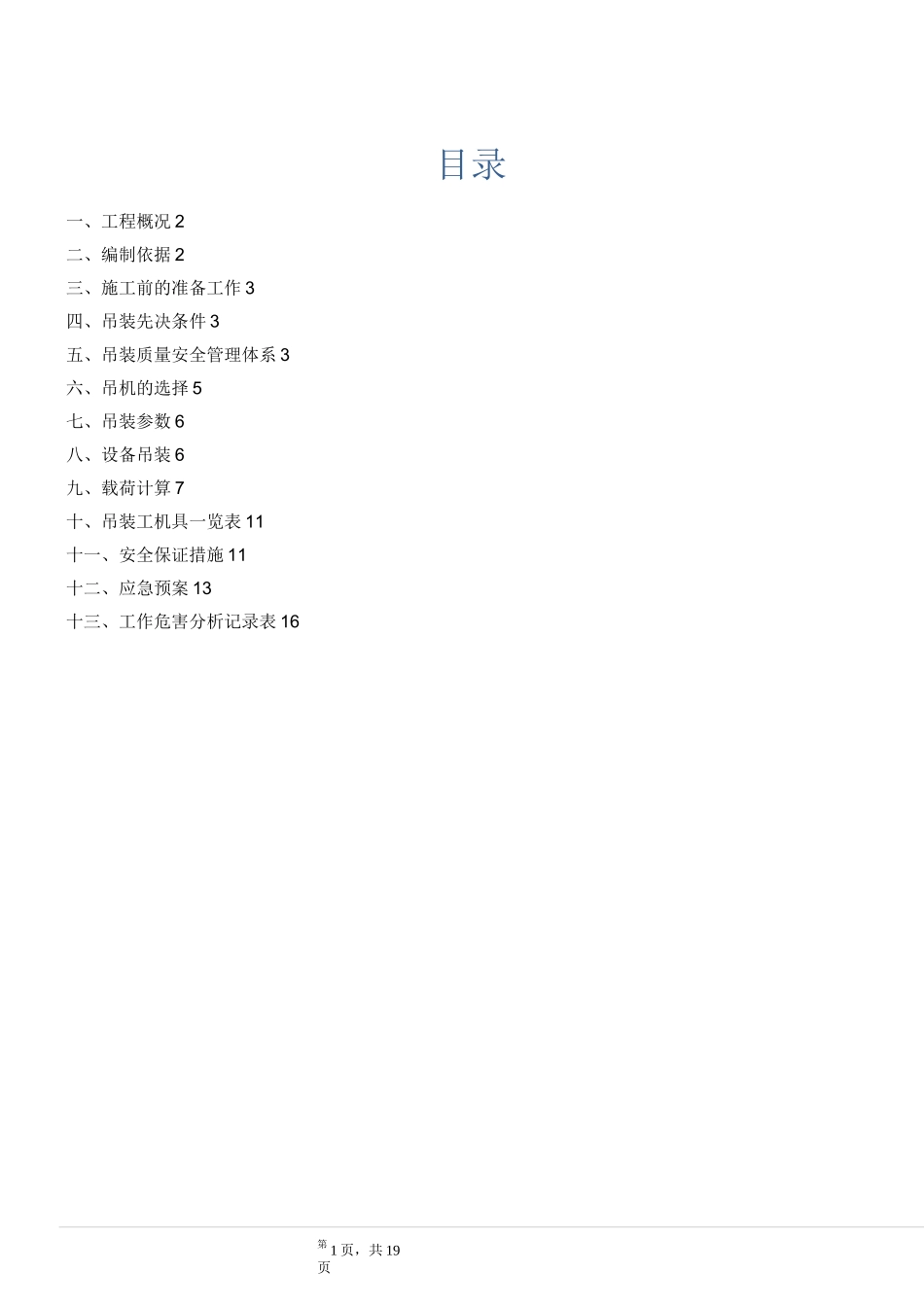

第 1 页,共 19页目录一、工程概况 2二、编制依据 2三、施工前的准备工作 3四、吊装先决条件 3五、吊装质量安全管理体系 3六、吊机的选择 5七、吊装参数 6八、设备吊装 6九、载荷计算 7十、吊装工机具一览表 11十一、安全保证措施 11十二、应急预案 13十三、工作危害分析记录表 165
《钢结构工程施工质量验收规范》GB50205-6
《化工工程建设起重施工规范》7

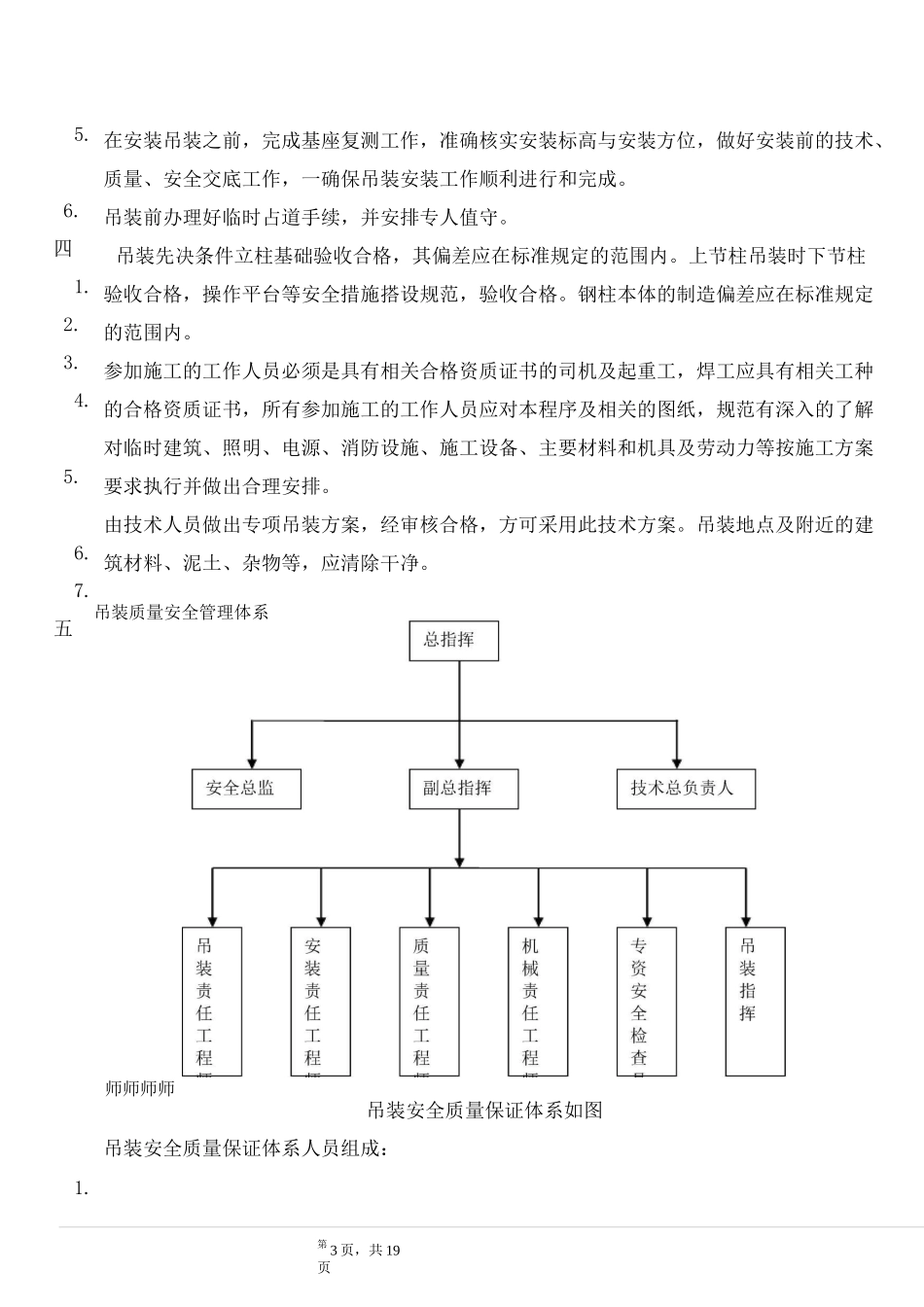

《起重工操作规程》HGJ201-83SYB4112-80SH3505-9
《大型设备吊装工程施工工艺标准》SH/T3515-10
《工程建设安装工程起重施工规范》HG20201-2000第 2 页,共 19页、工程概况本方案是为********************工程而编制的
根据图纸、技术文件资料,结合现场情况,以下剩余一节钢柱需使用 80 吨以上吊车进行吊装,钢柱参数见下表

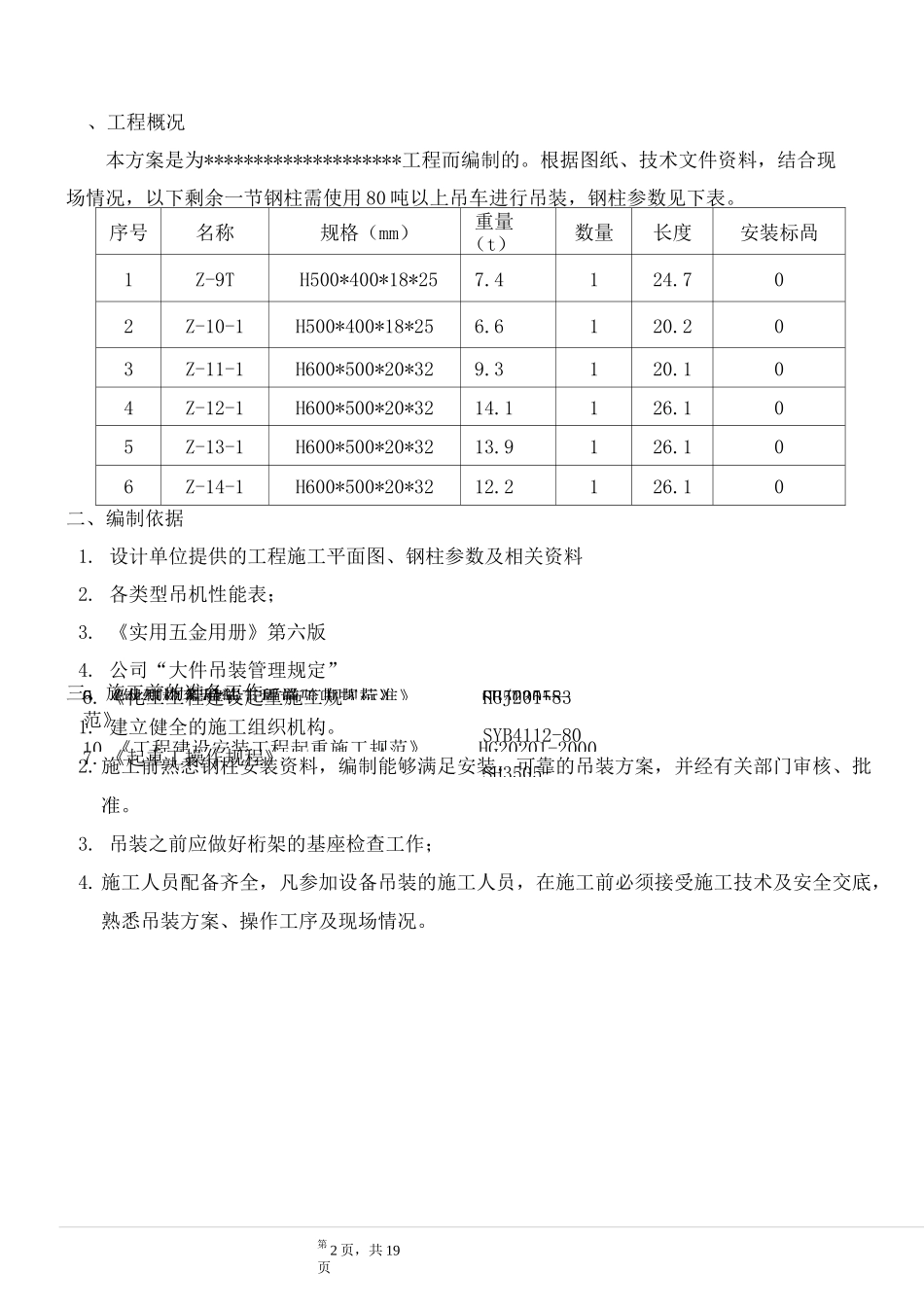

序号名称规格(mm)重量(t)数量长度安装标咼1Z-9TH500*400*18*257
702Z-10-1H500*400*18*256
203Z-11-1H600*500*20*329
104Z-12-1H600*500*20*3214
105Z-13-1H600*500*20*3213
106Z-14-1H600*500*20*3212
10二、编制依据1
设计单位提供的工程施工平面图、钢柱参数及相关资料2
各类型吊机性能表;3
《实用五金用册》第六版4
公司“大件吊装管理规定”三、施工前的准备工作1
建立健全的施工组织机构
施工前熟悉钢柱安装资料,编制能够满足安装,可靠的吊装方案,并经有关部门审核、批准
吊装之前应做好桁架的基座检查工作;4
施工人员配备齐全,凡参加设备吊装的施工人员,在施工前必须接受施工技术及安全交底,熟悉吊装
