编审审制核沟槽开挖专项方案建设单位设计单位监施工单位半幅

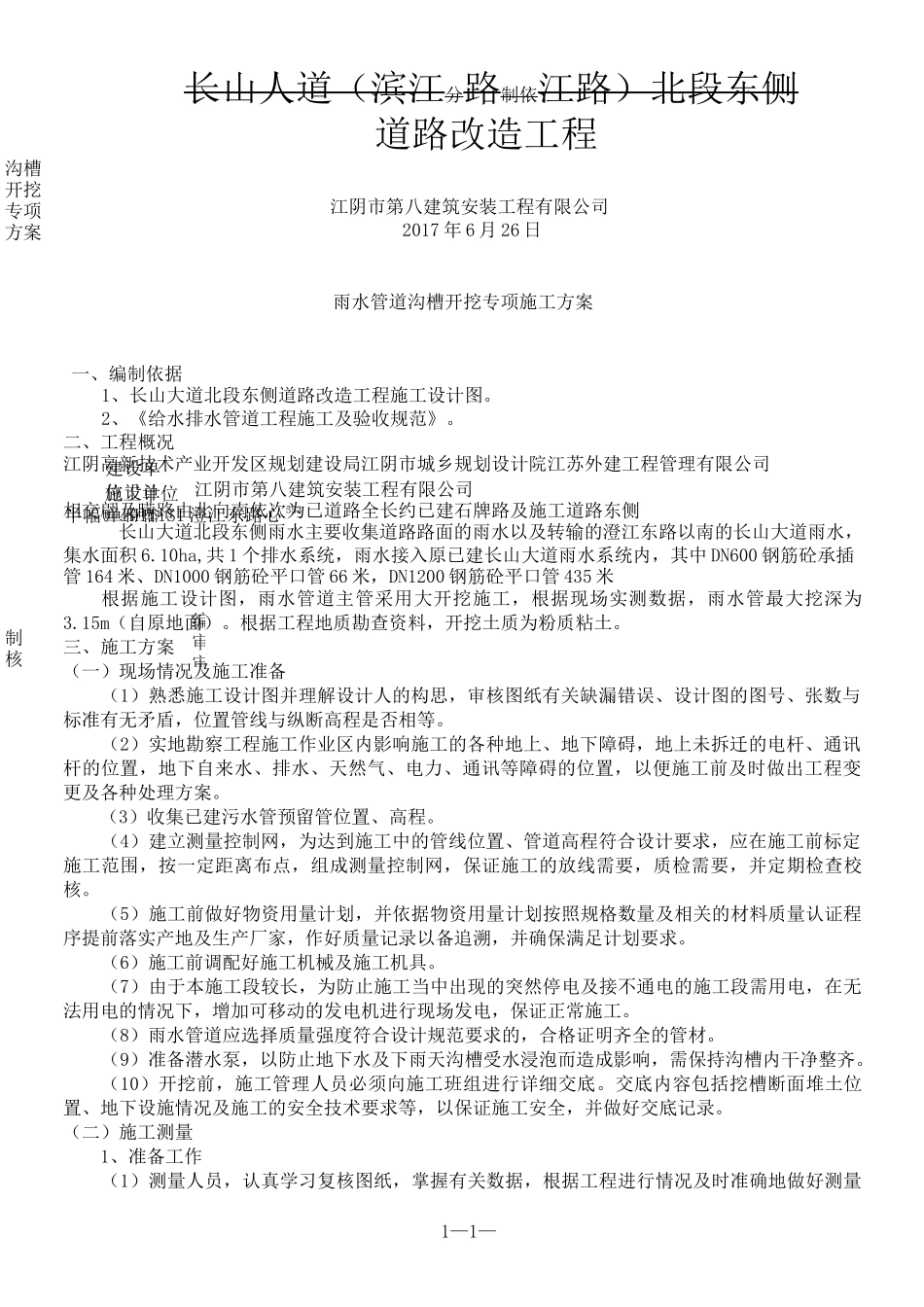

lHlfiSI 澄江东路心 5531—1—长山人道(滨江分路制依江路)北段东侧道路改造工程江阴市第八建筑安装工程有限公司2017 年 6 月 26 日雨水管道沟槽开挖专项施工方案一、编制依据1、长山大道北段东侧道路改造工程施工设计图
2、《给水排水管道工程施工及验收规范》
二、工程概况江阴高新技术产业开发区规划建设局江阴市城乡规划设计院江苏外建工程管理有限公司江阴市第八建筑安装工程有限公司相交翩及瞒路由北向南依次为已道路全长约已建石牌路及施工道路东侧长山大道北段东侧雨水主要收集道路路面的雨水以及转输的澄江东路以南的长山大道雨水,集水面积 6
10ha,共 1 个排水系统,雨水接入原已建长山大道雨水系统内,其中 DN600 钢筋砼承插管 164 米、DN1000 钢筋砼平口管 66 米,DN1200 钢筋砼平口管 435 米根据施工设计图,雨水管道主管采用大开挖施工,根据现场实测数据,雨水管最大挖深为3
15m(自原地面)
根据工程地质勘查资料,开挖土质为粉质粘土
三、施工方案(一)现场情况及施工准备(1)熟悉施工设计图并理解设计人的构思,审核图纸有关缺漏错误、设计图的图号、张数与标准有无矛盾,位置管线与纵断高程是否相等
(2)实地勘察工程施工作业区内影响施工的各种地上、地下障碍,地上未拆迁的电杆、通讯杆的位置,地下自来水、排水、天然气、电力、通讯等障碍的位置,以便施工前及时做出工程变更及各种处理方案
(3)收集已建污水管预留管位置、高程
(4)建立测量控制网,为达到施工中的管线位置、管道高程符合设计要求,应在施工前标定施工范围,按一定距离布点,组成测量控制网,保证施工的放线需要,质检需要,并定期检查校核
(5)施工前做好物资用量计划,并依据物资用量计划按照规格数量及相关的材料质量认证程序提前落实产地及生产厂家,作好质
