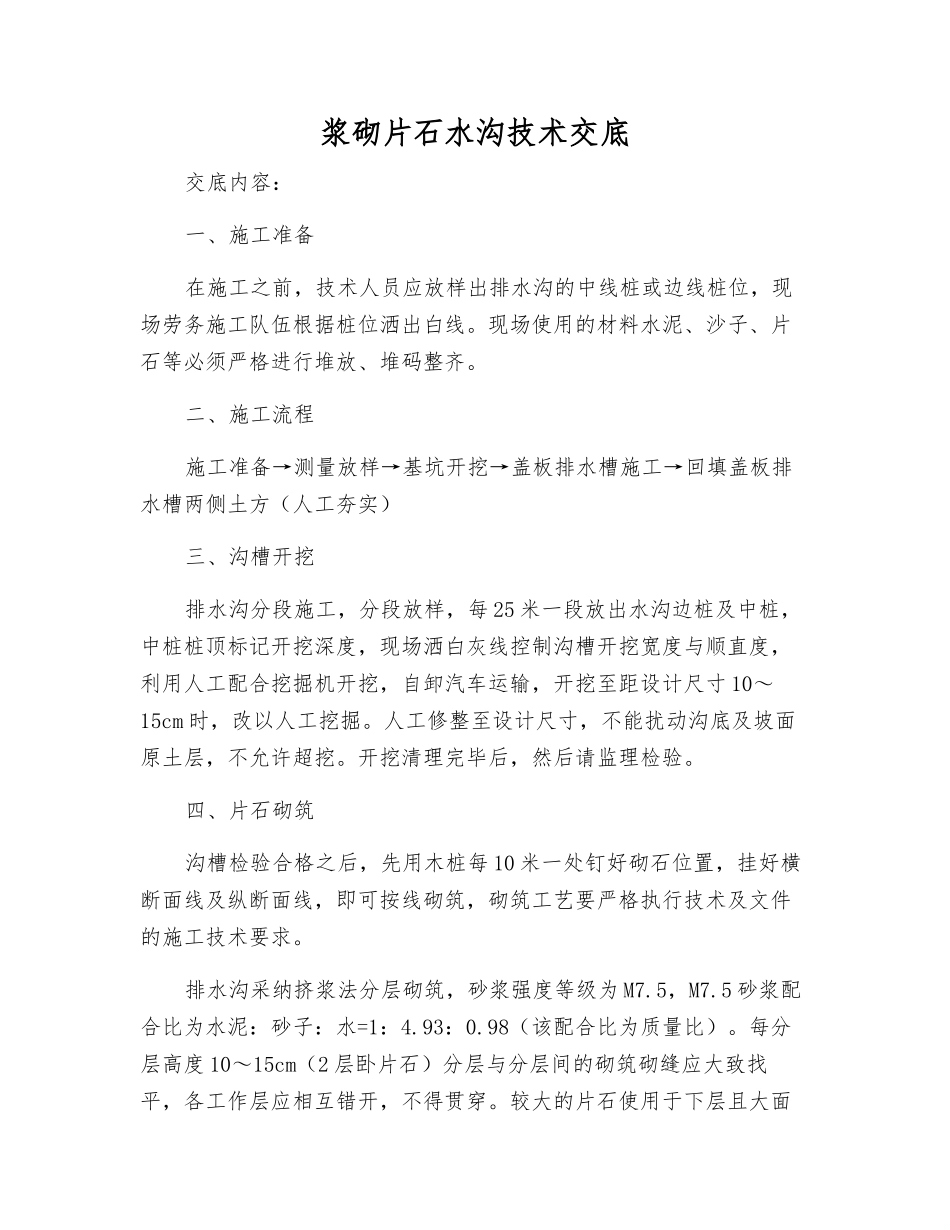

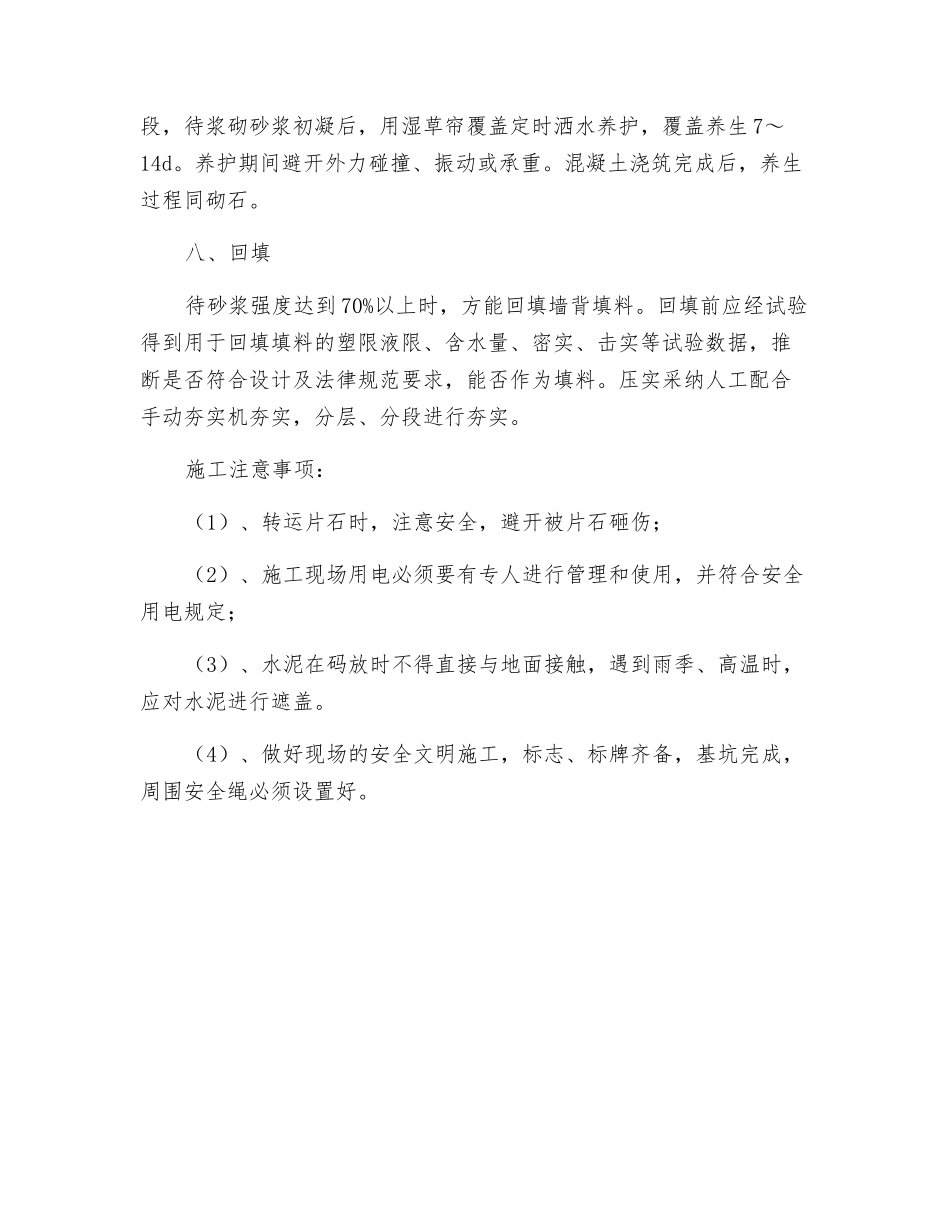

浆砌片石水沟技术交底交底内容:一、施工准备在施工之前,技术人员应放样出排水沟的中线桩或边线桩位,现场劳务施工队伍根据桩位洒出白线。现场使用的材料水泥、沙子、片石等必须严格进行堆放、堆码整齐。二、施工流程施工准备→测量放样→基坑开挖→盖板排水槽施工→回填盖板排水槽两侧土方(人工夯实)三、沟槽开挖排水沟分段施工,分段放样,每 25 米一段放出水沟边桩及中桩,中桩桩顶标记开挖深度,现场洒白灰线控制沟槽开挖宽度与顺直度,利用人工配合挖掘机开挖,自卸汽车运输,开挖至距设计尺寸 10~15cm 时,改以人工挖掘。人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。开挖清理完毕后,然后请监理检验。四、片石砌筑沟槽检验合格之后,先用木桩每 10 米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术及文件的施工技术要求。排水沟采纳挤浆法分层砌筑,砂浆强度等级为 M7.5,M7.5 砂浆配合比为水泥:砂子:水=1:4.93:0.98(该配合比为质量比)。每分层高度 10~15cm(2 层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯穿。较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸比较合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于 2cm,砌筑过程当中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗洁净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝。砌筑中的三角缝不得大于 20mm;各工作缝相互错开。若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫洁净,然后将石块重铺砌在新砂浆上。在砂浆凝固前将外露缝勾好,勾缝深度不小于 20mm,若不能及时勾缝,则将砌缝砂浆刮深 20mm 为以后勾缝做准备。所有缝隙均应填满砂浆。五、沉降缝的设置根据施工段长度以 20m-50m 分段砌筑并以 10m 设置沉降缝,沉降缝宽度为 3cm,使用沥青木板,内侧填塞 M7.5 水泥砂浆,深度为 10cm。六、混凝土浇筑砌石顶上混凝土标号为 C15,混凝土分两次浇筑,先浇筑第一层12cm 混凝土,振捣密实且表面抹平,待一层混凝土初凝后再浇筑第二层 8cm 混凝土,振捣密实且表面抹平,现场浇筑混凝土模板一律采纳钢模,以保证混凝土浇筑完成后表面平整顺...
