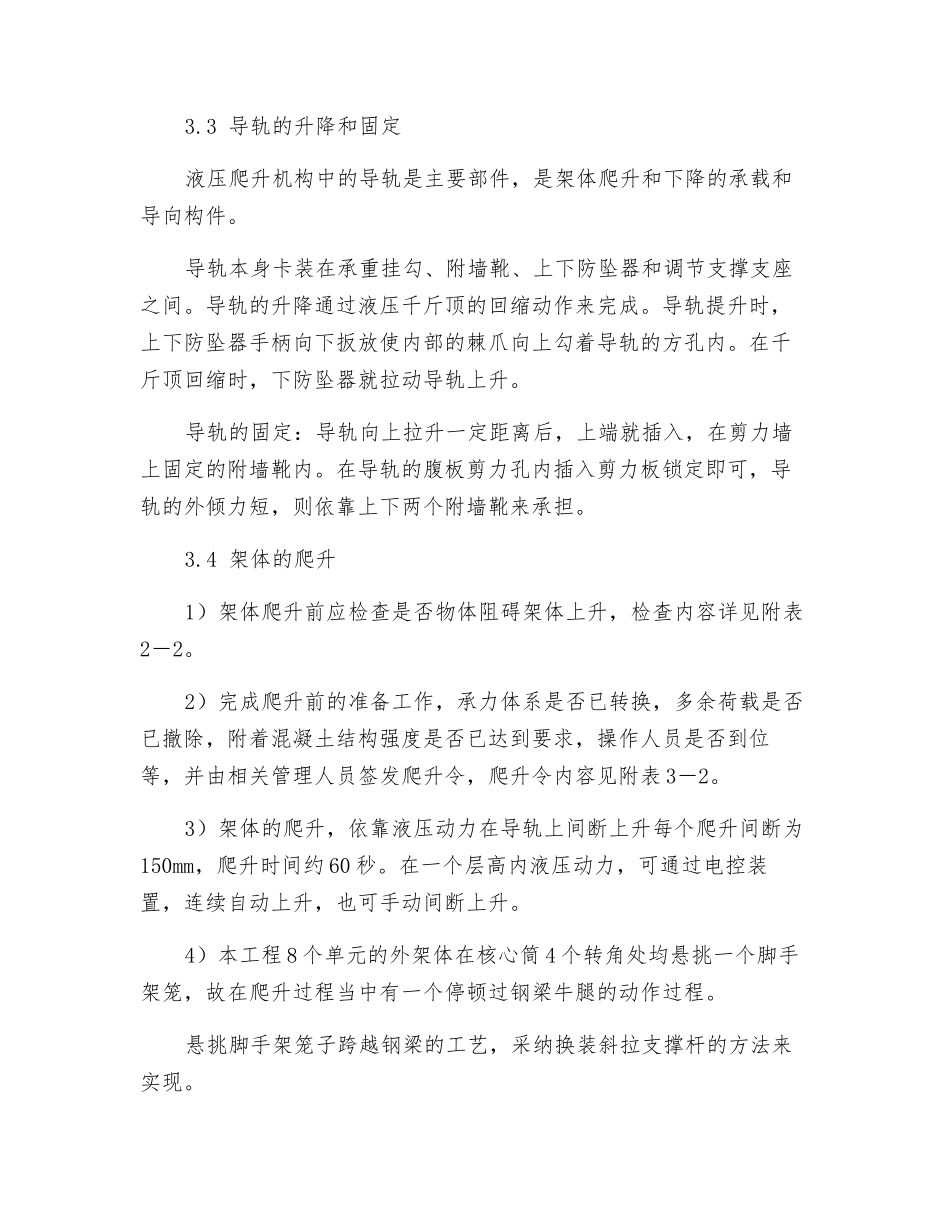

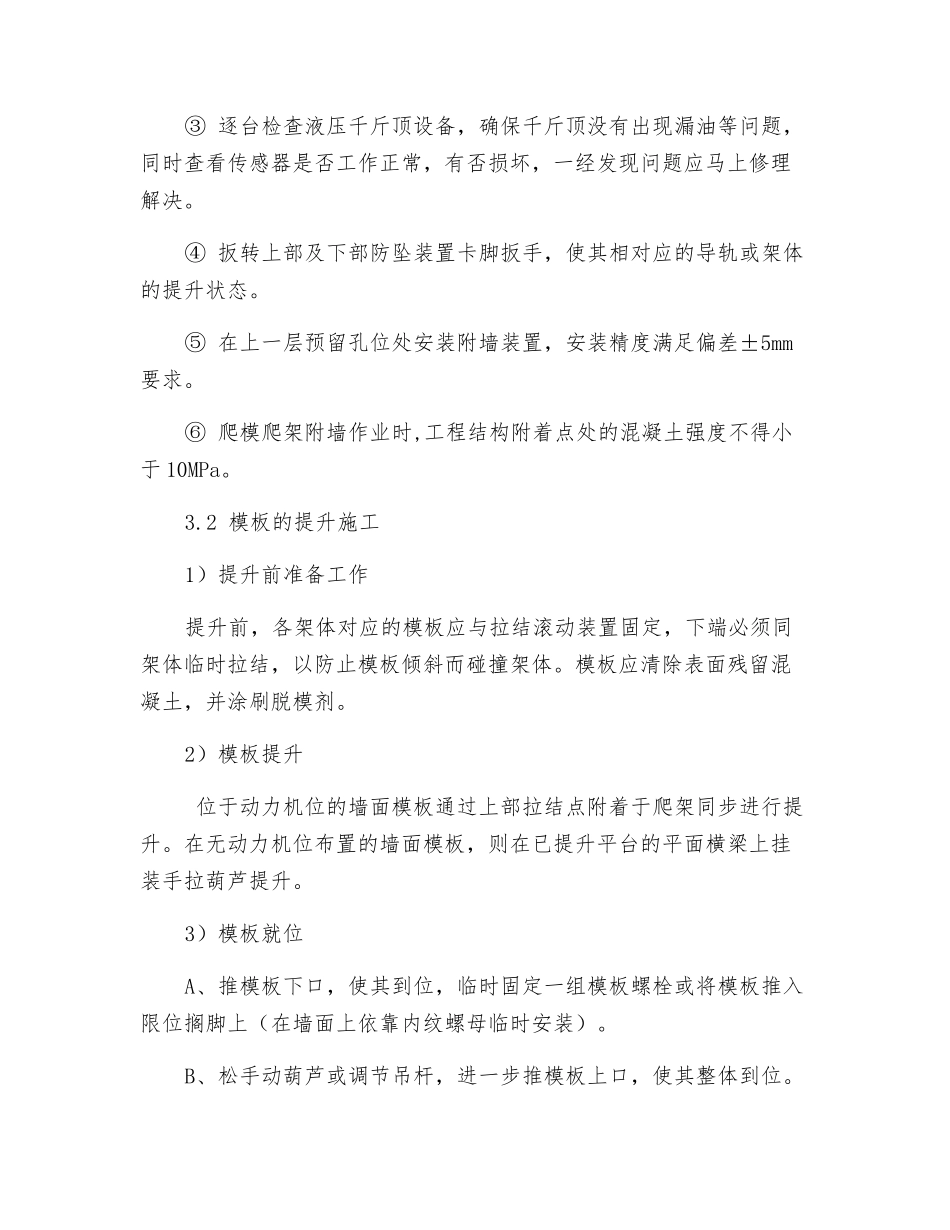

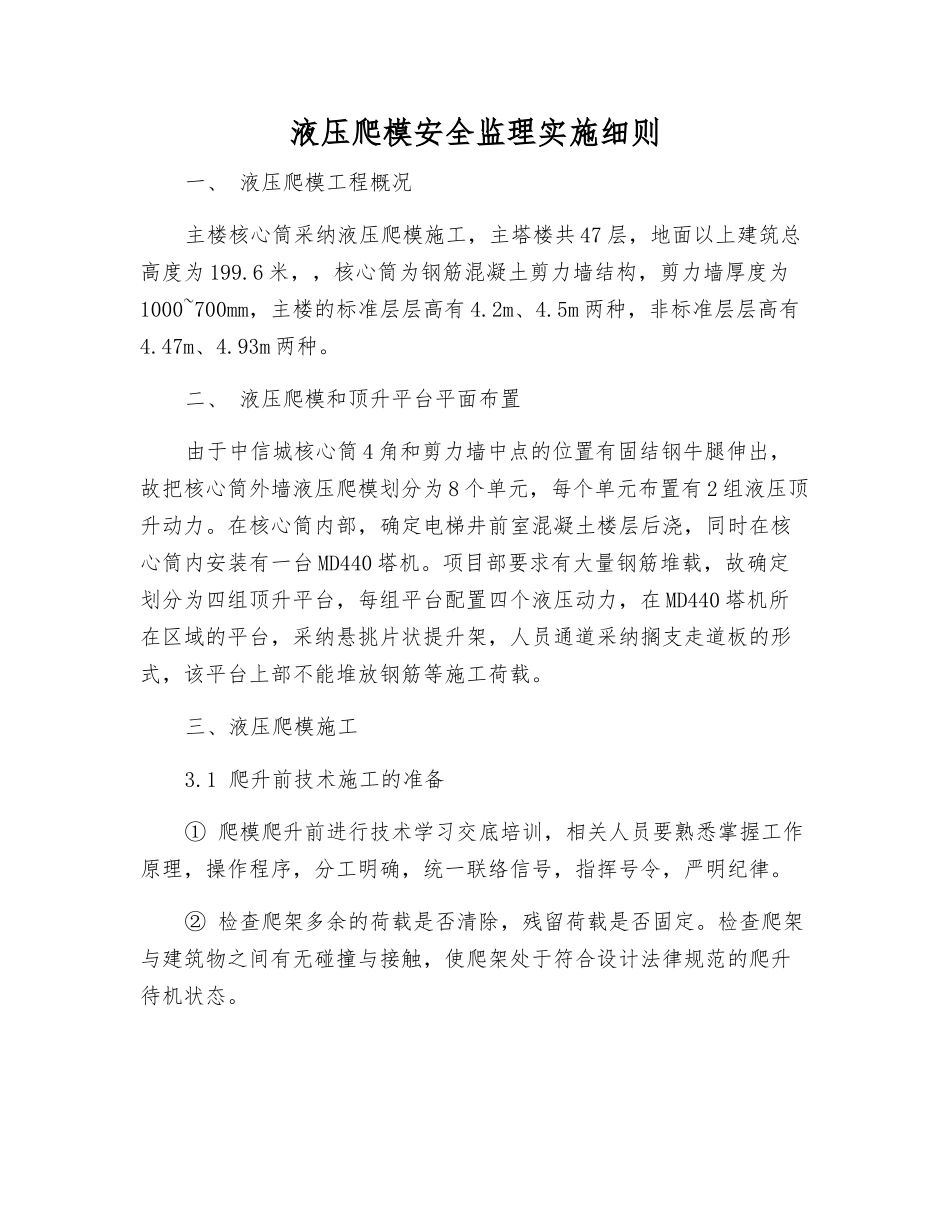

液压爬模安全监理实施细则一、 液压爬模工程概况主楼核心筒采纳液压爬模施工,主塔楼共 47 层,地面以上建筑总高度为 199
6 米,,核心筒为钢筋混凝土剪力墙结构,剪力墙厚度为1000~700mm,主楼的标准层层高有 4
5m 两种,非标准层层高有4
93m 两种
二、 液压爬模和顶升平台平面布置由于中信城核心筒 4 角和剪力墙中点的位置有固结钢牛腿伸出,故把核心筒外墙液压爬模划分为 8 个单元,每个单元布置有 2 组液压顶升动力
在核心筒内部,确定电梯井前室混凝土楼层后浇,同时在核心筒内安装有一台 MD440 塔机
项目部要求有大量钢筋堆载,故确定划分为四组顶升平台,每组平台配置四个液压动力,在 MD440 塔机所在区域的平台,采纳悬挑片状提升架,人员通道采纳搁支走道板的形式,该平台上部不能堆放钢筋等施工荷载
三、液压爬模施工3
1 爬升前技术施工的准备① 爬模爬升前进行技术学习交底培训,相关人员要熟悉掌握工作原理,操作程序,分工明确,统一联络信号,指挥号令,严明纪律
② 检查爬架多余的荷载是否清除,残留荷载是否固定
检查爬架与建筑物之间有无碰撞与接触,使爬架处于符合设计法律规范的爬升待机状态
③ 逐台检查液压千斤顶设备,确保千斤顶没有出现漏油等问题,同时查看传感器是否工作正常,有否损坏,一经发现问题应马上修理解决
④ 扳转上部及下部防坠装置卡脚扳手,使其相对应的导轨或架体的提升状态
⑤ 在上一层预留孔位处安装附墙装置,安装精度满足偏差±5mm要求
⑥ 爬模爬架附墙作业时,工程结构附着点处的混凝土强度不得小于 10MPa
2 模板的提升施工1)提升前准备工作提升前,各架体对应的模板应与拉结滚动装置固定,下端必须同架体临时拉结,以防止模板倾斜而碰撞架体
模板应清除表面残留混凝土,并涂刷脱模剂
2)模板提升 位于动力机位的墙面模板通过上部拉结点附着于
