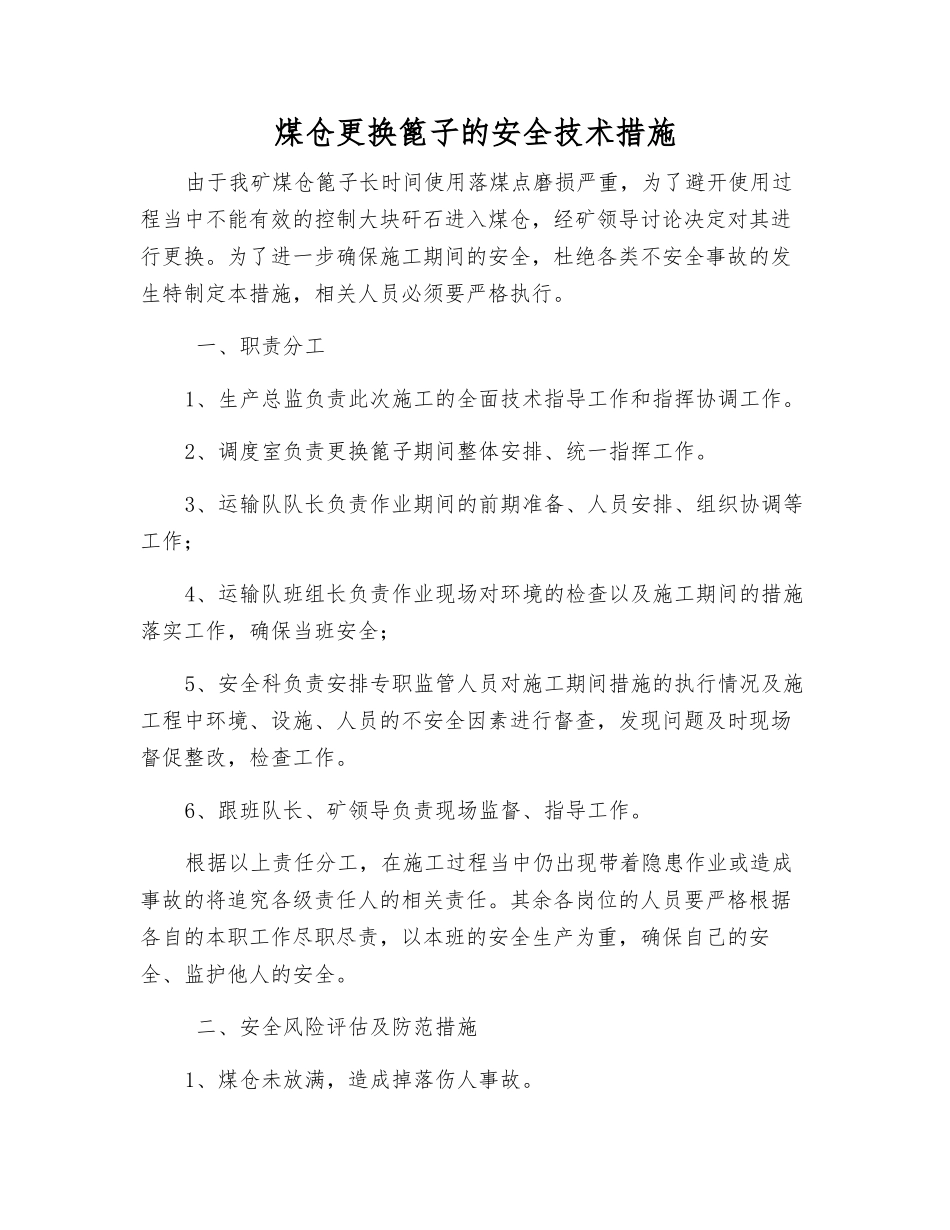

煤仓更换篦子的安全技术措施由于我矿煤仓篦子长时间使用落煤点磨损严重,为了避开使用过程当中不能有效的控制大块矸石进入煤仓,经矿领导讨论决定对其进行更换
为了进一步确保施工期间的安全,杜绝各类不安全事故的发生特制定本措施,相关人员必须要严格执行
一、职责分工1、生产总监负责此次施工的全面技术指导工作和指挥协调工作
2、调度室负责更换篦子期间整体安排、统一指挥工作
3、运输队队长负责作业期间的前期准备、人员安排、组织协调等工作;4、运输队班组长负责作业现场对环境的检查以及施工期间的措施落实工作,确保当班安全;5、安全科负责安排专职监管人员对施工期间措施的执行情况及施工程中环境、设施、人员的不安全因素进行督查,发现问题及时现场督促整改,检查工作
6、跟班队长、矿领导负责现场监督、指导工作
根据以上责任分工,在施工过程当中仍出现带着隐患作业或造成事故的将追究各级责任人的相关责任
其余各岗位的人员要严格根据各自的本职工作尽职尽责,以本班的安全生产为重,确保自己的安全、监护他人的安全
二、安全风险评估及防范措施1、煤仓未放满,造成掉落伤人事故
避险措施:要求作业人员施工之前必须将煤仓放满后开始更换工作
2、未执行停机、断电、闭锁,造成伤人事故
避险措施:煤仓放满后皮带司机必须将皮带闭锁,班组长及现场监管人员确认后开始更换工作
3、煤仓放满后,作业人员未实行防护措施,由于煤仓溃仓造成伤人事故
避险措施:作业人员进入煤仓上部作业时必须实行防护措施
4、给煤机司机私自放煤,造成煤仓溃仓伤人事故
避险措施:计划更换前,班组长亲自与给煤机司机对接,协调其至煤仓配合更换工作,完工后由班组长亲自下达放煤任务
5、进入煤仓内作业前未将大块矸石淹埋,造成人员站立不稳伤人事故
避险措施:煤仓放满进入煤仓作业前将大块矸石及时淹埋后,人员方可进入煤仓作业
6、高压气体、液体管路接头对接不严密,“U”型卡脱落
