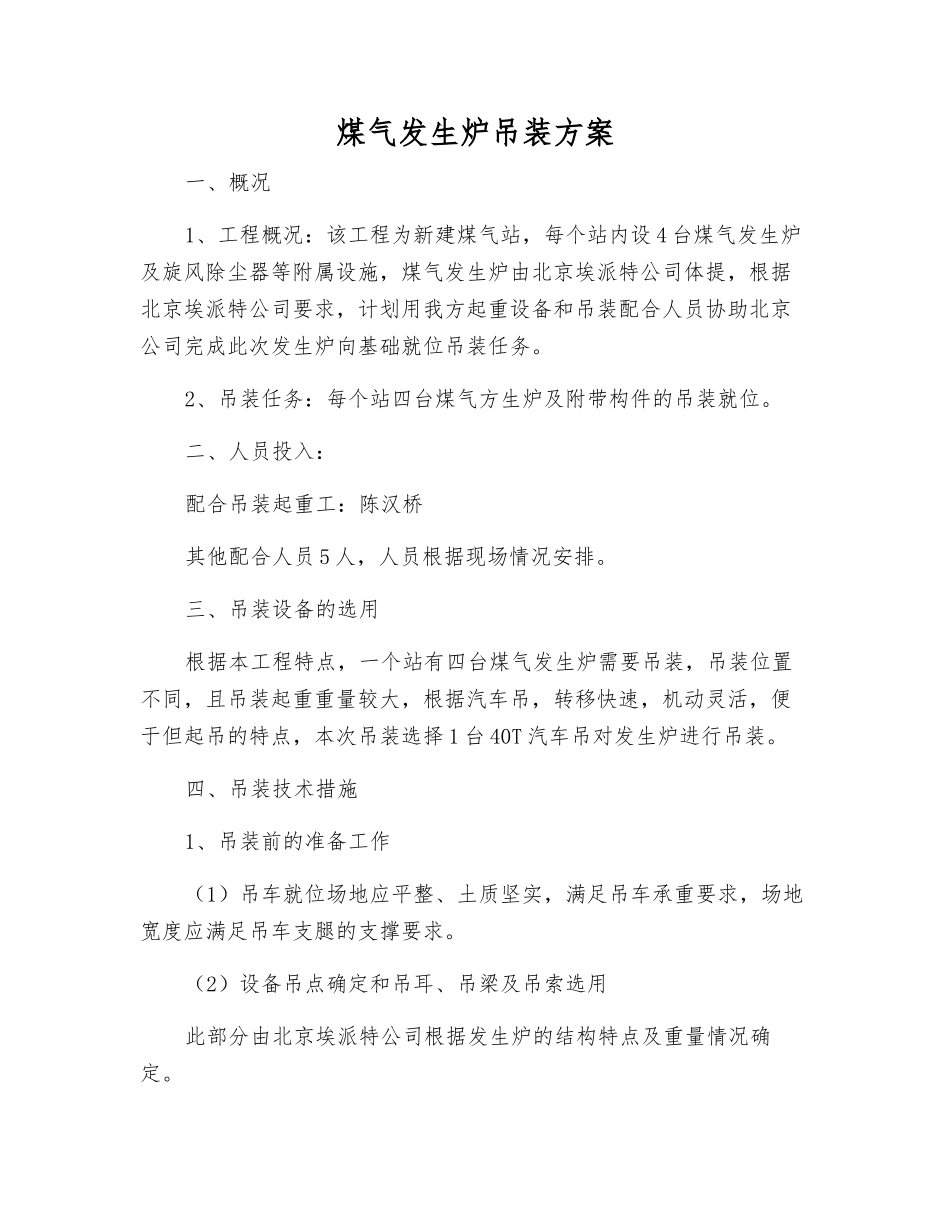

煤气发生炉吊装方案一、概况1、工程概况:该工程为新建煤气站,每个站内设 4 台煤气发生炉及旋风除尘器等附属设施,煤气发生炉由北京埃派特公司体提,根据北京埃派特公司要求,计划用我方起重设备和吊装配合人员协助北京公司完成此次发生炉向基础就位吊装任务
2、吊装任务:每个站四台煤气方生炉及附带构件的吊装就位
二、人员投入:配合吊装起重工:陈汉桥其他配合人员 5 人,人员根据现场情况安排
三、吊装设备的选用根据本工程特点,一个站有四台煤气发生炉需要吊装,吊装位置不同,且吊装起重重量较大,根据汽车吊,转移快速,机动灵活,便于但起吊的特点,本次吊装选择 1 台 40T 汽车吊对发生炉进行吊装
四、吊装技术措施1、吊装前的准备工作(1)吊车就位场地应平整、土质坚实,满足吊车承重要求,场地宽度应满足吊车支腿的支撑要求
(2)设备吊点确定和吊耳、吊梁及吊索选用此部分由北京埃派特公司根据发生炉的结构特点及重量情况确定
2、具体吊装措施吊装过程当中由北京埃派特公司派专人负责总指挥,我司起重工陈汉桥负责现场吊装指挥,每个站发生炉吊装过程当中,吊车选择 2个吊装就位位置,每个位置进行 2 台发生炉的吊装
具体程序如下:(1) 吊装前北京公司应根据我方提出的场地要求进行铺垫处理,然后我方对进行检查,场地满足吊装要求后吊装设备开始进场
(2) 检查吊装工具齐全与否,是否符合吊装要求
(3) 设备运至吊装现场并拆除设备包装检查设备吊耳,同时对设备的棱角及重要部位进行保护;(4)吊车就位,首先进行里侧两台发生炉的就位吊装,吊车停靠在指定位置后,装运发生炉的卡车倒行靠近吊车,满足吊车吊臂的起重要求后停车,并确保吊装过程当中挂车保持不动
里侧发生炉吊装完成后,吊车收起停靠在外侧两台发生炉的吊装停靠位置,支腿准备吊装,同时转运发生炉的卡车同样倒行靠近吊车进行吊装
吊车在支腿时,每个支腿底应铺垫 3 块 2m×500
