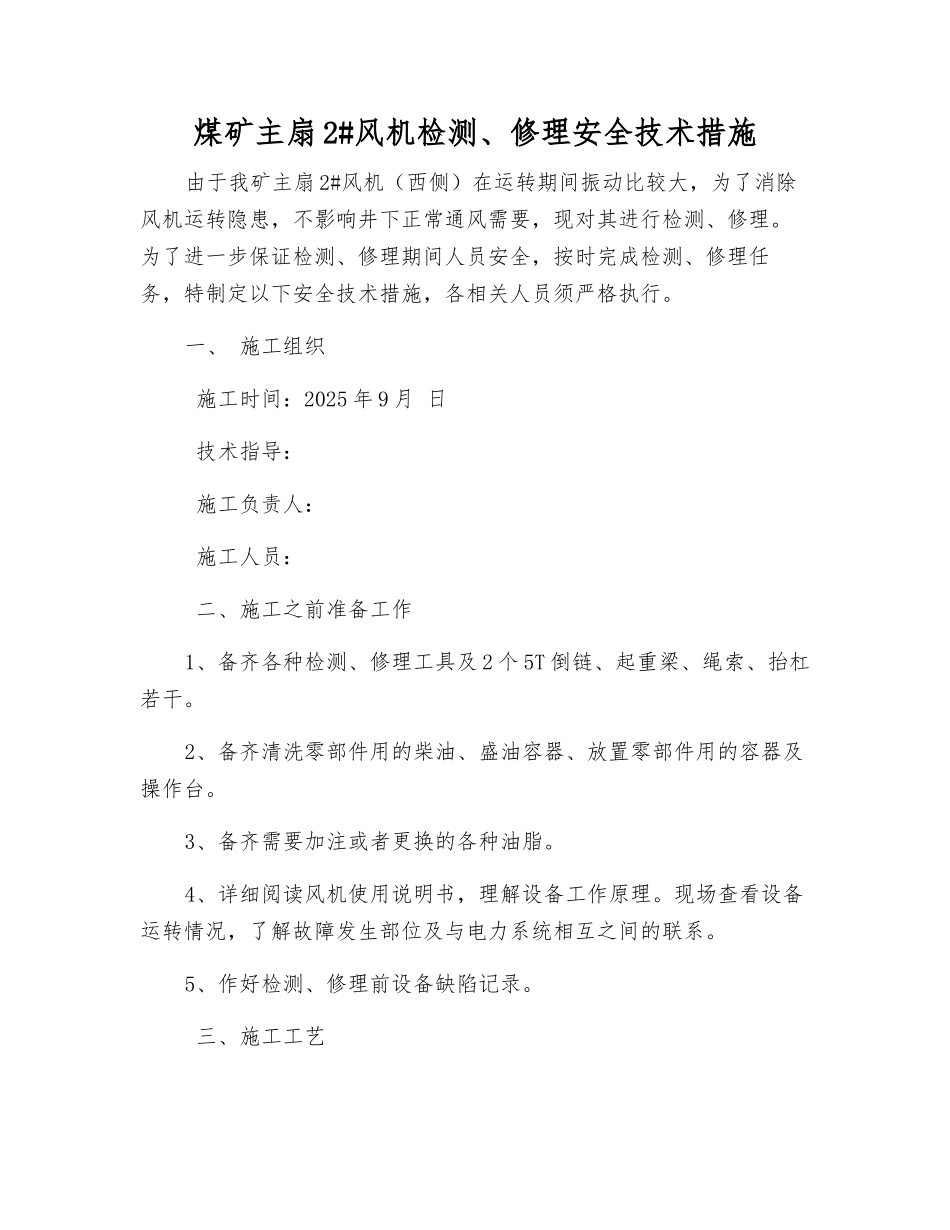

煤矿主扇 2#风机检测、修理安全技术措施由于我矿主扇 2#风机(西侧)在运转期间振动比较大,为了消除风机运转隐患,不影响井下正常通风需要,现对其进行检测、修理。为了进一步保证检测、修理期间人员安全,按时完成检测、修理任务,特制定以下安全技术措施,各相关人员须严格执行。一、 施工组织 施工时间:2025 年 9 月 日 技术指导: 施工负责人: 施工人员: 二、施工之前准备工作1、备齐各种检测、修理工具及 2 个 5T 倒链、起重梁、绳索、抬杠若干。2、备齐清洗零部件用的柴油、盛油容器、放置零部件用的容器及操作台。3、备齐需要加注或者更换的各种油脂。4、详细阅读风机使用说明书,理解设备工作原理。现场查看设备运转情况,了解故障发生部位及与电力系统相互之间的联系。5、作好检测、修理前设备缺陷记录。 三、施工工艺1、将 2#风机倒换为 1#风机运转,主扇司机必须严格根据操作章程进行操作,保证设备的正常运转。具体步骤详见《风机倒台措施》。2、2#风机停止运转后,确认切断 2#风机所有电源。闭锁后方可对2#风机进行检测、修理。3、关闭 2#风机风门。4、将风机 1 级部分与机体分离。5、拆除风机内部消声器。按顺序把零部件放置到风机旁空旷的地方,并用枕木将其固定稳妥。对轮状等有可能滚动的零部件要用钢丝绳将其拴好,防止滚动。6、用 2 个 5T 手拉葫芦将 2 级电机吊挂在起重梁上。7、对 2 级电机进行拆除,卸下风叶。8、对风机风道进行清理,打开电机前后盖检并对其进行检测、修理。9、完成检测、修理后,将风机各零部件依次进行安装。10、机电运输部对检测、修理好之后的风机进行验收。 四、安全技术措施1、施工负责人要充分利用班前会时间组织施工相关人员认真学习本技术措施,将施工程序讲解清楚,提前考虑现场不安全因素,认真准备施工用具、配件。2、施工人员要保持现场环境卫生,装好设备防护罩。14、检测、修理完毕后要对风机内部进行检查,严格防范工具、零件、螺栓等物件遗落在机体内。15、认真检查各部位连接螺丝是否紧固、缺件,各密封部位是否完好。16、负责人必须合理安排检测、修理时间,在计划时间内完成检测、修理工作。如不能如期完成检测、修理工作,根据《单台风机运转安全技术措施》执行。17、检测、修理期间如 1#风机发生故障要及时通知调度室撤出井下人员,并尽快完成检测、修理任务。机电队2025 年 9 月 5 日
