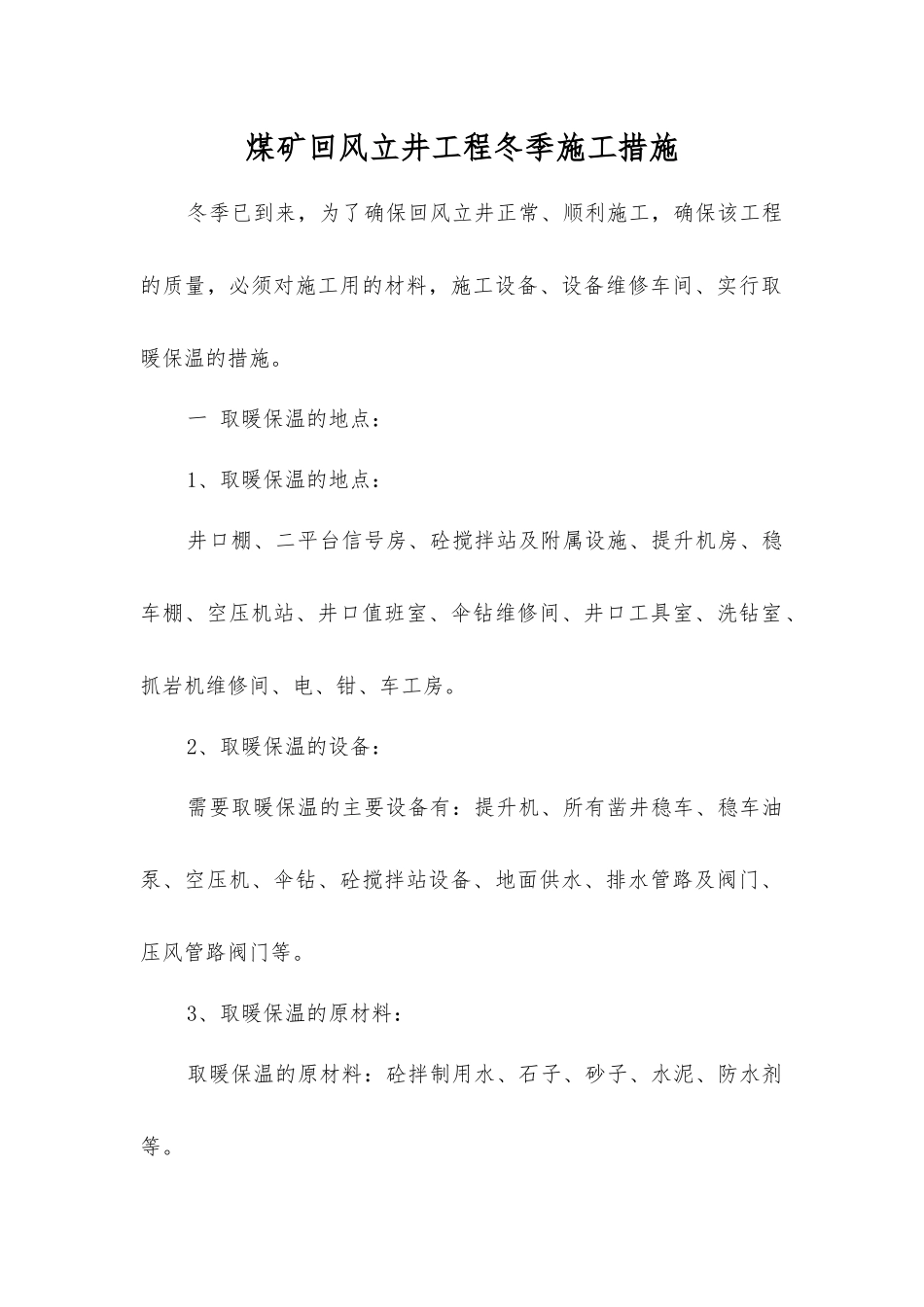

煤矿回风立井工程冬季施工措施冬季已到来,为了确保回风立井正常、顺利施工,确保该工程的质量,必须对施工用的材料,施工设备、设备维修车间、实行取暖保温的措施
一 取暖保温的地点:1、取暖保温的地点:井口棚、二平台信号房、砼搅拌站及附属设施、提升机房、稳车棚、空压机站、井口值班室、伞钻维修间、井口工具室、洗钻室、抓岩机维修间、电、钳、车工房
2、取暖保温的设备:需要取暖保温的主要设备有:提升机、所有凿井稳车、稳车油泵、空压机、伞钻、砼搅拌站设备、地面供水、排水管路及阀门、压风管路阀门等
3、取暖保温的原材料:取暖保温的原材料:砼拌制用水、石子、砂子、水泥、防水剂等

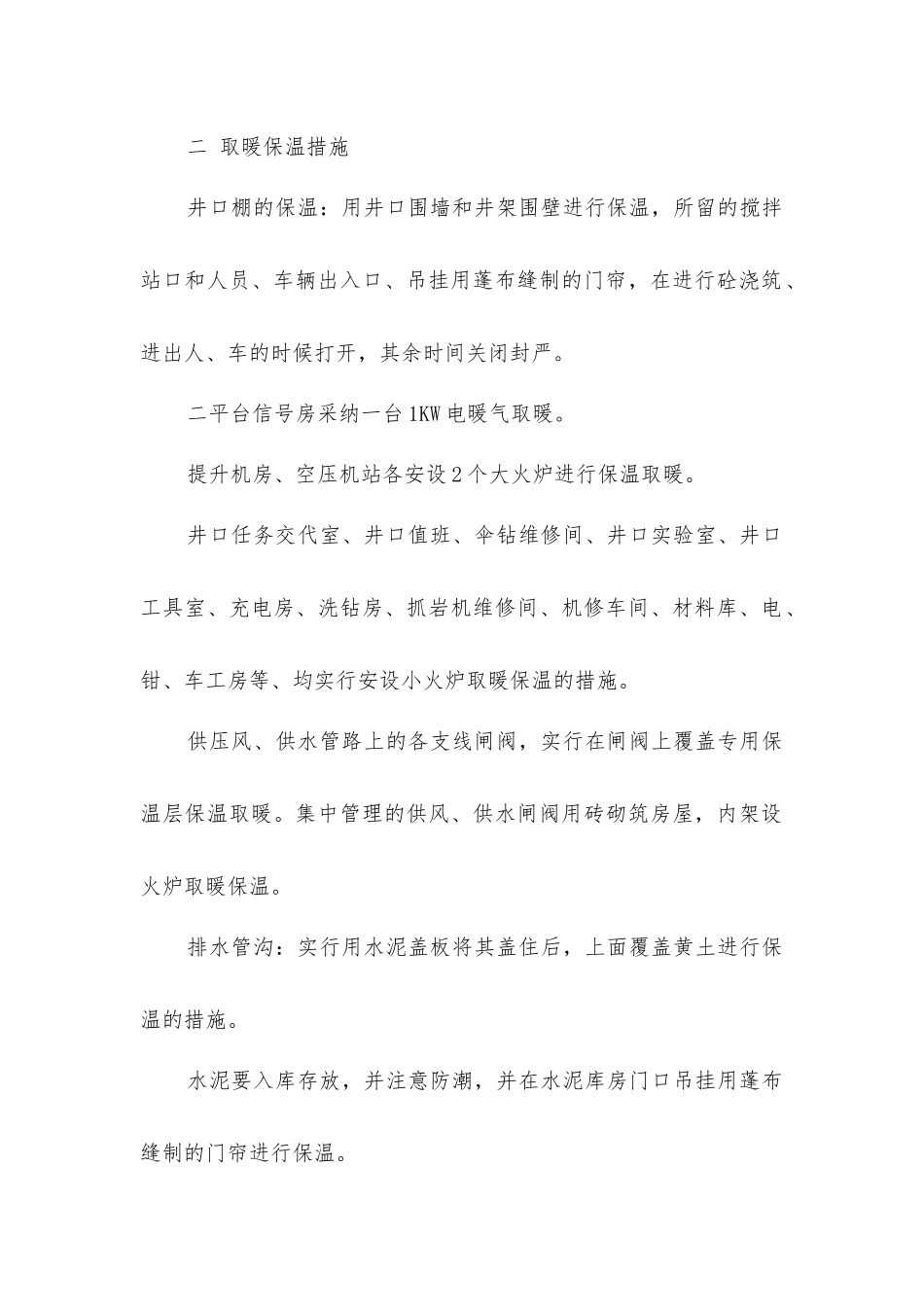

二 取暖保温措施井口棚的保温:用井口围墙和井架围壁进行保温,所留的搅拌站口和人员、车辆出入口、吊挂用蓬布缝制的门帘,在进行砼浇筑、进出人、车的时候打开,其余时间关闭封严
二平台信号房采纳一台 1KW 电暖气取暖
提升机房、空压机站各安设 2 个大火炉进行保温取暖
井口任务交代室、井口值班、伞钻维修间、井口实验室、井口工具室、充电房、洗钻房、抓岩机维修间、机修车间、材料库、电、钳、车工房等、均实行安设小火炉取暖保温的措施
供压风、供水管路上的各支线闸阀,实行在闸阀上覆盖专用保温层保温取暖
集中管理的供风、供水闸阀用砖砌筑房屋,内架设火炉取暖保温
排水管沟:实行用水泥盖板将其盖住后,上面覆盖黄土进行保温的措施
水泥要入库存放,并注意防潮,并在水泥库房门口吊挂用蓬布缝制的门帘进行保温
石子、砂子实行在上面覆盖 300mm 厚的用蓬布缝制内装麦草的保温袋保温防冻
每个保温袋规格 4mtimes;2m,且袋与袋之间要搭接覆盖严密
砼搅拌站(1)、砼拌制用水:采纳 2 个 7
8m3 的水箱安设在砖砌的火炉上加热,要求水箱的底部高于砼搅拌机水泵
水的加热温度应控制在 60℃-80℃,如采纳大于或等于 42
5R 级水泥时,水的加热
