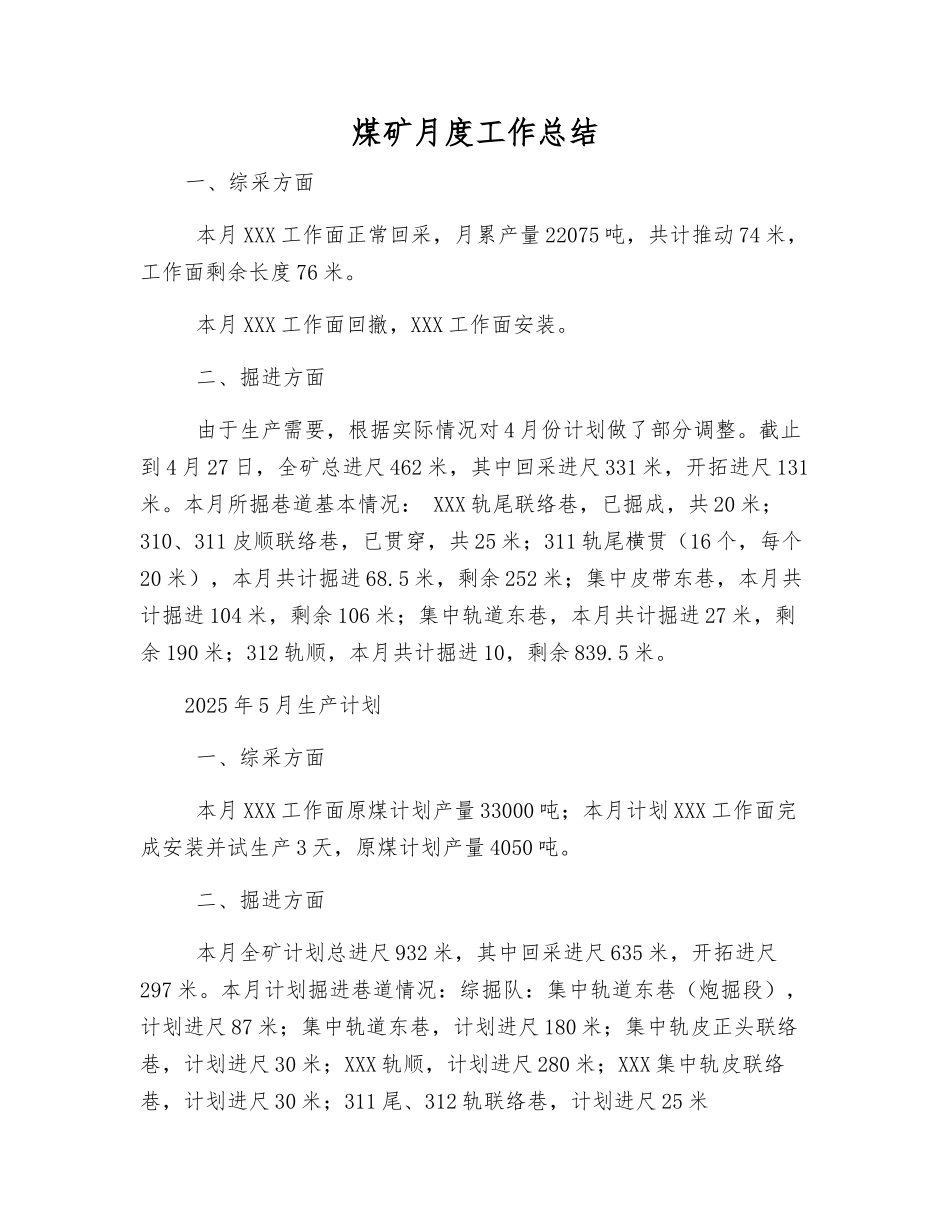

煤矿月度工作总结一、综采方面 本月 XXX 工作面正常回采,月累产量 22075 吨,共计推动 74 米,工作面剩余长度 76 米。 本月 XXX 工作面回撤,XXX 工作面安装。 二、掘进方面 由于生产需要,根据实际情况对 4 月份计划做了部分调整。截止到 4 月 27 日,全矿总进尺 462 米,其中回采进尺 331 米,开拓进尺 131米。本月所掘巷道基本情况: XXX 轨尾联络巷,已掘成,共 20 米;310、311 皮顺联络巷,已贯穿,共 25 米;311 轨尾横贯(16 个,每个20 米),本月共计掘进 68.5 米,剩余 252 米;集中皮带东巷,本月共计掘进 104 米,剩余 106 米;集中轨道东巷,本月共计掘进 27 米,剩余 190 米;312 轨顺,本月共计掘进 10,剩余 839.5 米。2025 年 5 月生产计划 一、综采方面 本月 XXX 工作面原煤计划产量 33000 吨;本月计划 XXX 工作面完成安装并试生产 3 天,原煤计划产量 4050 吨。 二、掘进方面 本月全矿计划总进尺 932 米,其中回采进尺 635 米,开拓进尺297 米。本月计划掘进巷道情况:综掘队:集中轨道东巷(炮掘段),计划进尺 87 米;集中轨道东巷,计划进尺 180 米;集中轨皮正头联络巷,计划进尺 30 米;XXX 轨顺,计划进尺 280 米;XXX 集中轨皮联络巷,计划进尺 30 米;311 尾、312 轨联络巷,计划进尺 25 米 炮掘队:XXX 横贯,计划进尺 45 米。 巷修队:XXX 轨尾横贯,计划进尺 252 米

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

煤矿月度工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
