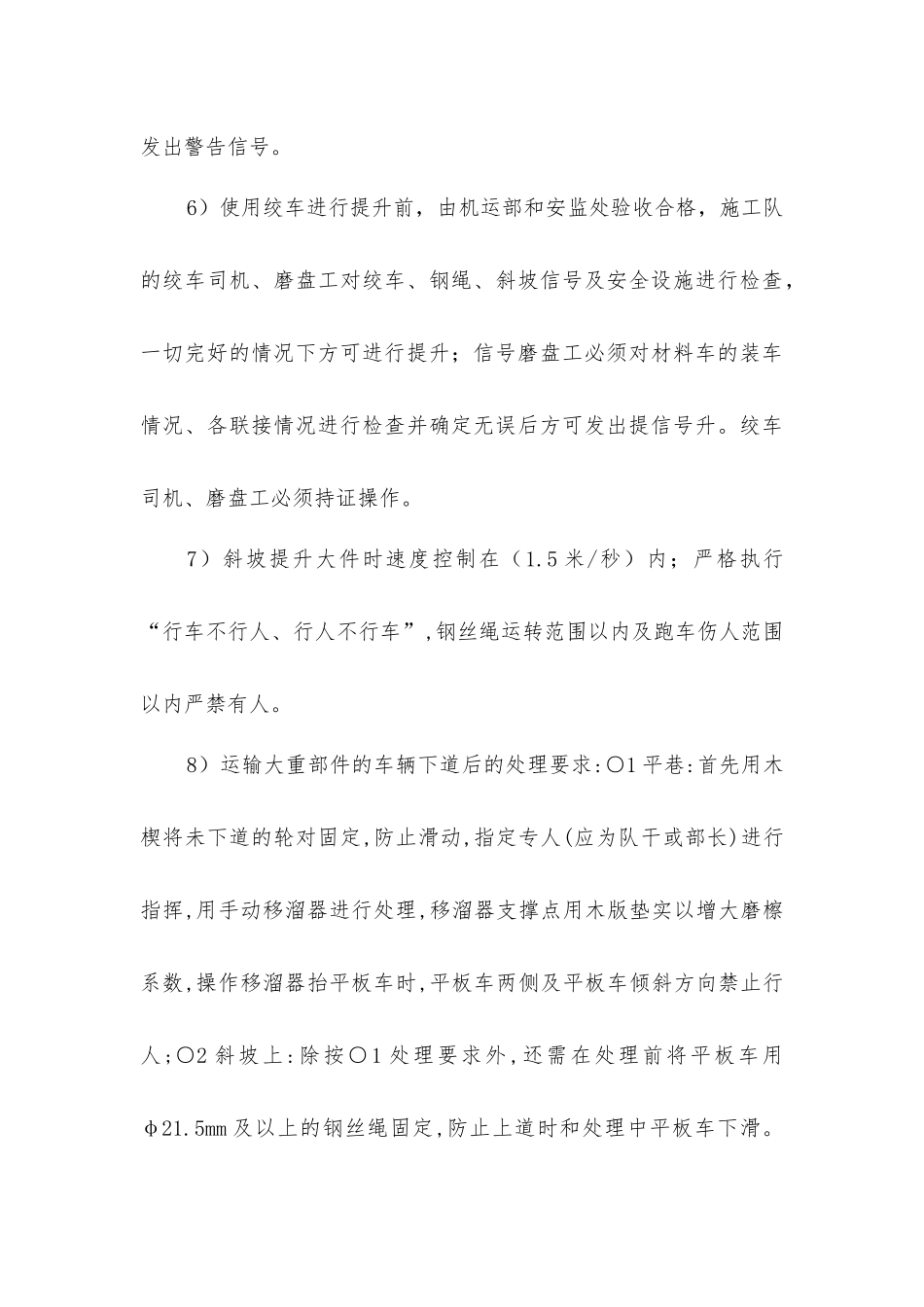

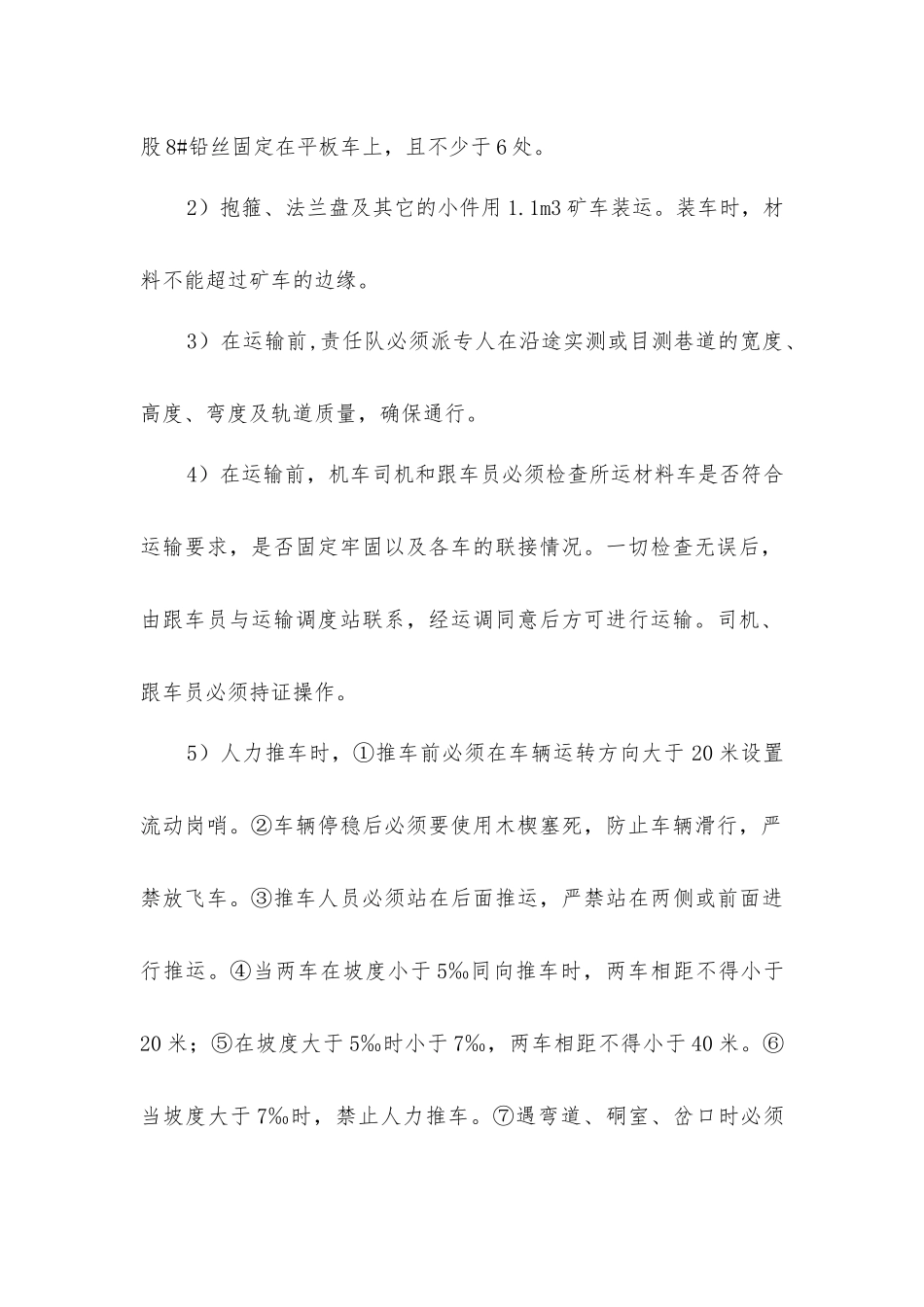

煤矿管路水泵安装运输措施一、工作分工:工程负责单位:运输队 机电队工 程 负责人:吕 东 吴和兵安 全 负责人:毛世龙 李荣华施工时间:2025-05-12 至完工施工内容:恢复+250 水泵房设备及管路运输路线: 运输队:地面工业广场→+475 大巷→三采区上车场机电队:三采区上车场→三采区轨道下山→+250 水泵房二、安全技术措施:1、参加工作的所有的人员严禁违规违章指挥,违规违章作业。2、运输安装前,必须组织落实相关材料、配件及工器具。3、必须贯彻学习好本措施,使每个工作人员都熟知,会知自己的工作任务和安全注意事项,做到分工明确,严禁喝酒后上岗。4、运输过程的安全技术要求:1)管路及设备必须用平板车装运,捆绑牢固、重心合理,用 6股 8#铅丝固定在平板车上,且不少于 6 处。2)抱箍、法兰盘及其它的小件用 1.1m3 矿车装运。装车时,材料不能超过矿车的边缘。3)在运输前,责任队必须派专人在沿途实测或目测巷道的宽度、高度、弯度及轨道质量,确保通行。4)在运输前,机车司机和跟车员必须检查所运材料车是否符合运输要求,是否固定牢固以及各车的联接情况。一切检查无误后,由跟车员与运输调度站联系,经运调同意后方可进行运输。司机、跟车员必须持证操作。5)人力推车时,①推车前必须在车辆运转方向大于 20 米设置流动岗哨。②车辆停稳后必须要使用木楔塞死,防止车辆滑行,严禁放飞车。③推车人员必须站在后面推运,严禁站在两侧或前面进行推运。④当两车在坡度小于 5‰同向推车时,两车相距不得小于20 米;⑤在坡度大于 5‰时小于 7‰,两车相距不得小于 40 米。⑥当坡度大于 7‰时,禁止人力推车。⑦遇弯道、硐室、岔口时必须发出警告信号。6)使用绞车进行提升前,由机运部和安监处验收合格,施工队的绞车司机、磨盘工对绞车、钢绳、斜坡信号及安全设施进行检查,一切完好的情况下方可进行提升;信号磨盘工必须对材料车的装车情况、各联接情况进行检查并确定无误后方可发出提信号升。绞车司机、磨盘工必须持证操作。7)斜坡提升大件时速度控制在(1.5 米/秒)内;严格执行“行车不行人、行人不行车”,钢丝绳运转范围以内及跑车伤人范围以内严禁有人。8)运输大重部件的车辆下道后的处理要求:○1 平巷:首先用木楔将未下道的轮对固定,防止滑动,指定专人(应为队干或部长)进行指挥,用手动移溜器进行处理,移溜器支撑点用木版垫实以增大磨檫系数,操作移溜器抬平板车时,平板车两侧及平板车倾斜方向禁...
